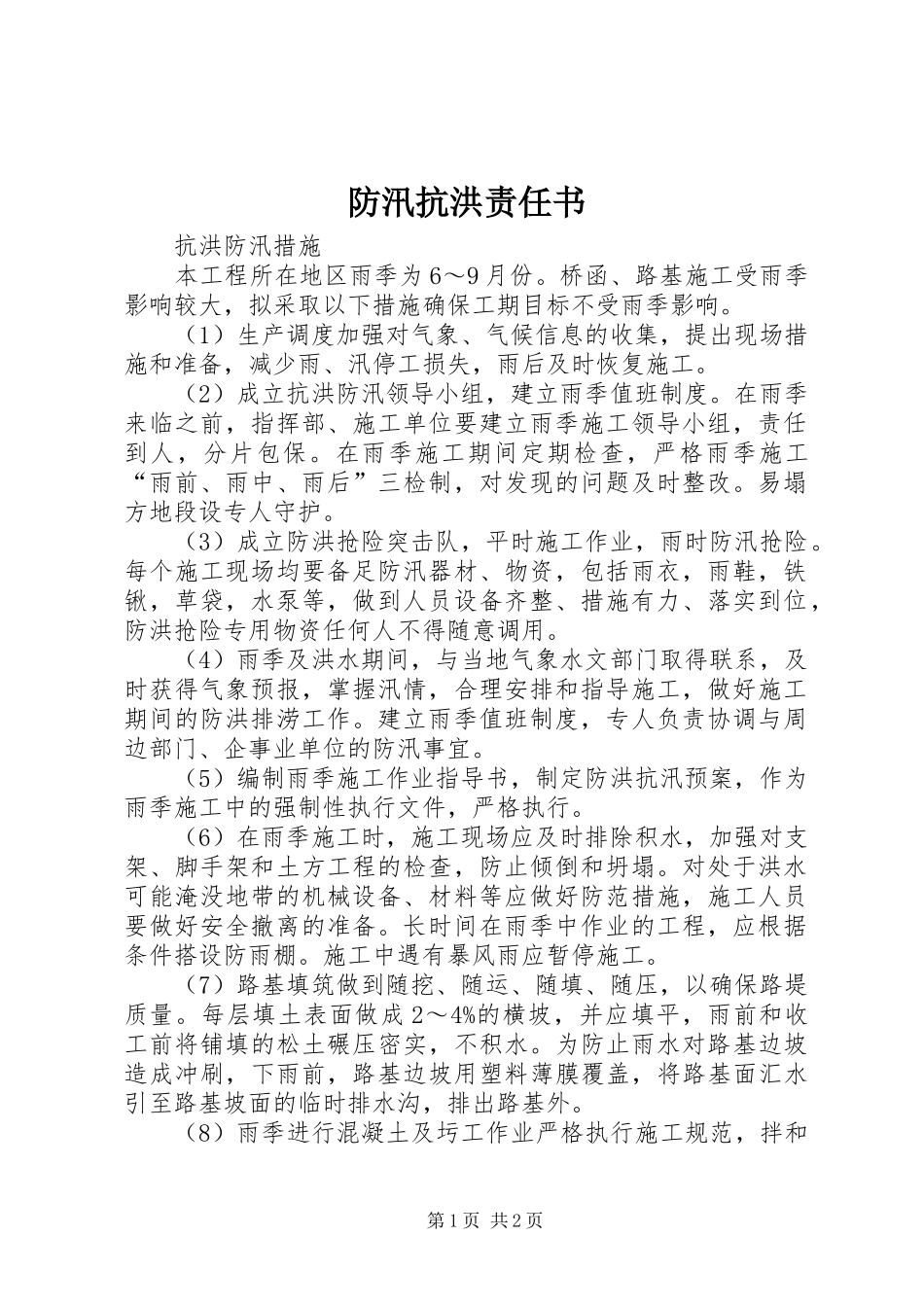

防汛抗洪责任书抗洪防汛措施本工程所在地区雨季为6~9月份
桥函、路基施工受雨季影响较大,拟采取以下措施确保工期目标不受雨季影响
(1)生产调度加强对气象、气候信息的收集,提出现场措施和准备,减少雨、汛停工损失,雨后及时恢复施工
(2)成立抗洪防汛领导小组,建立雨季值班制度
在雨季来临之前,指挥部、施工单位要建立雨季施工领导小组,责任到人,分片包保
在雨季施工期间定期检查,严格雨季施工“雨前、雨中、雨后”三检制,对发现的问题及时整改
易塌方地段设专人守护
(3)成立防洪抢险突击队,平时施工作业,雨时防汛抢险
每个施工现场均要备足防汛器材、物资,包括雨衣,雨鞋,铁锹,草袋,水泵等,做到人员设备齐整、措施有力、落实到位,防洪抢险专用物资任何人不得随意调用
(4)雨季及洪水期间,与当地气象水文部门取得联系,及时获得气象预报,掌握汛情,合理安排和指导施工,做好施工期间的防洪排涝工作
建立雨季值班制度,专人负责协调与周边部门、企事业单位的防汛事宜
(5)编制雨季施工作业指导书,制定防洪抗汛预案,作为雨季施工中的强制性执行文件,严格执行
(6)在雨季施工时,施工现场应及时排除积水,加强对支架、脚手架和土方工程的检查,防止倾倒和坍塌
对处于洪水可能淹没地带的机械设备、材料等应做好防范措施,施工人员要做好安全撤离的准备
长时间在雨季中作业的工程,应根据条件搭设防雨棚
施工中遇有暴风雨应暂停施工
(7)路基填筑做到随挖、随运、随填、随压,以确保路堤质量
每层填土表面做成2~4%的横坡,并应填平,雨前和收工前将铺填的松土碾压密实,不积水
为防止雨水对路基边坡造成冲刷,下雨前,路基边坡用塑料薄膜覆盖,将路基面汇水引至路基坡面的临时排水沟,排出路基外

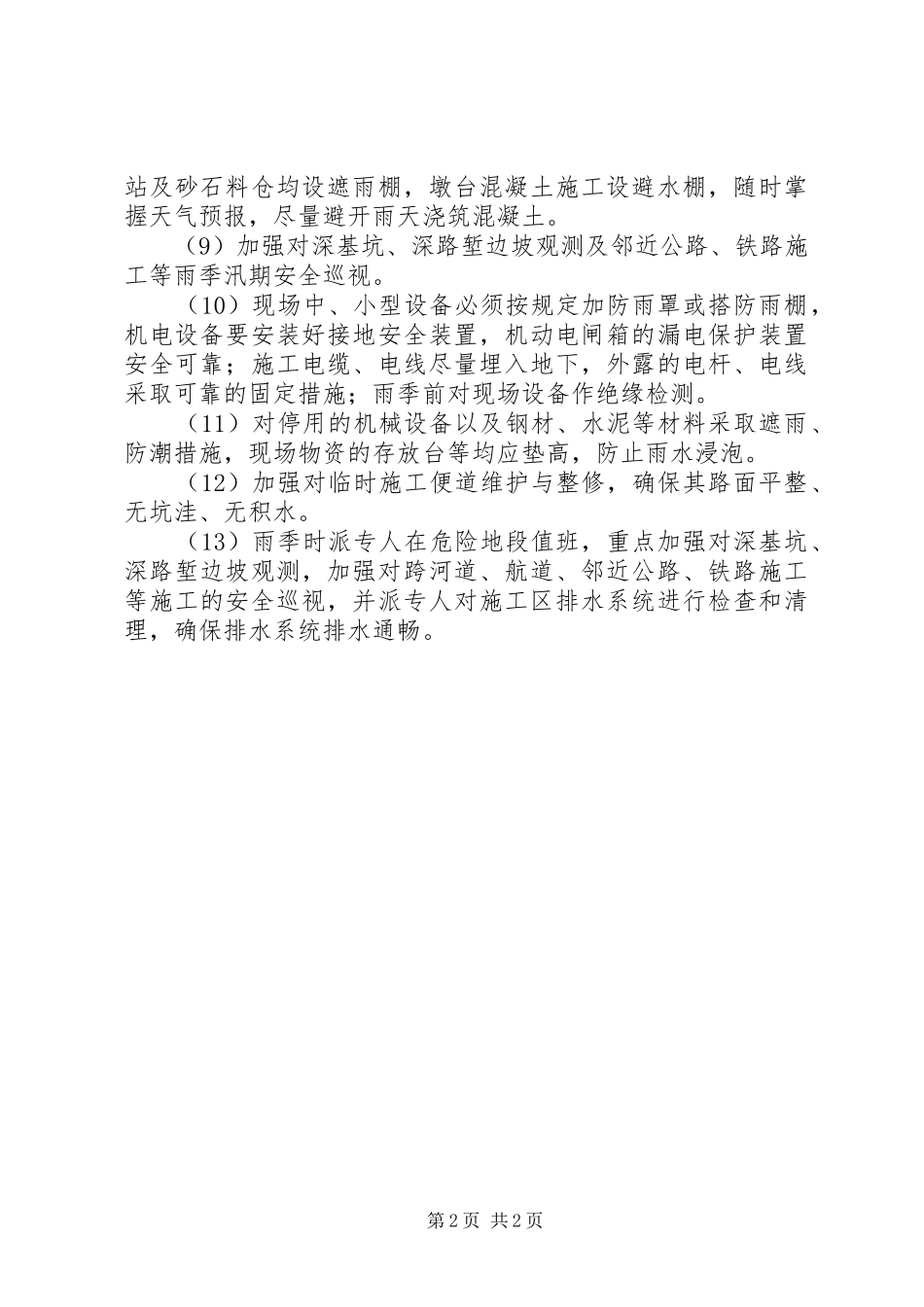

(8)雨季进行混凝土及圬工作业严格执行施工规范,拌和第1页共2页站及砂石料仓均设遮雨棚,墩台混凝土施工设避水棚,随时掌握天气预报,尽量避开雨天浇筑混凝
