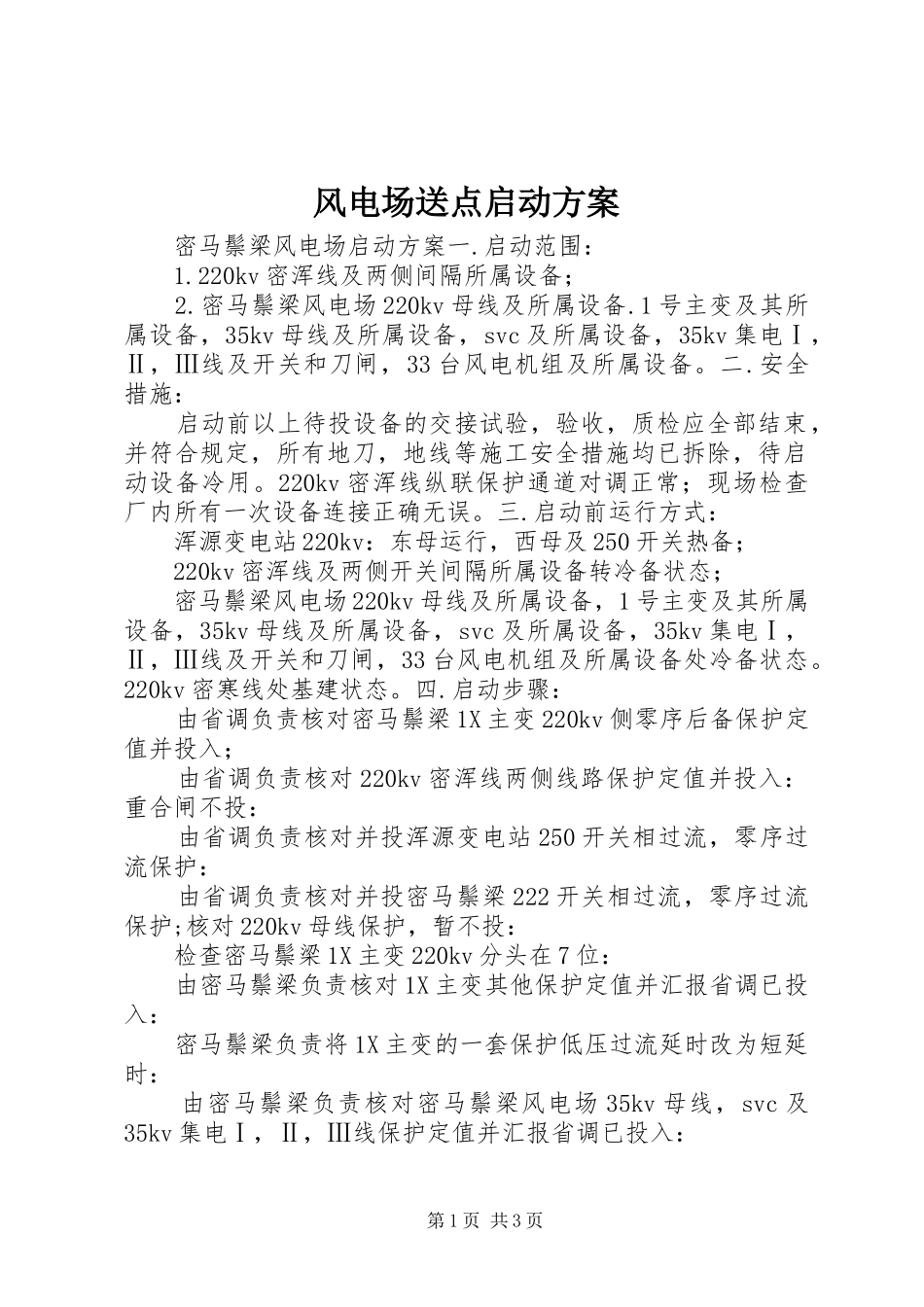

风电场送点启动方案密马鬃梁风电场启动方案一
启动范围:1
220kv密浑线及两侧间隔所属设备;2
密马鬃梁风电场220kv母线及所属设备
1号主变及其所属设备,35kv母线及所属设备,svc及所属设备,35kv集电Ⅰ,Ⅱ,Ⅲ线及开关和刀闸,33台风电机组及所属设备
安全措施:启动前以上待投设备的交接试验,验收,质检应全部结束,并符合规定,所有地刀,地线等施工安全措施均已拆除,待启动设备冷用
220kv密浑线纵联保护通道对调正常;现场检查厂内所有一次设备连接正确无误
启动前运行方式:浑源变电站220kv:东母运行,西母及250开关热备;220kv密浑线及两侧开关间隔所属设备转冷备状态;密马鬃梁风电场220kv母线及所属设备,1号主变及其所属设备,35kv母线及所属设备,svc及所属设备,35kv集电Ⅰ,Ⅱ,Ⅲ线及开关和刀闸,33台风电机组及所属设备处冷备状态
220kv密寒线处基建状态

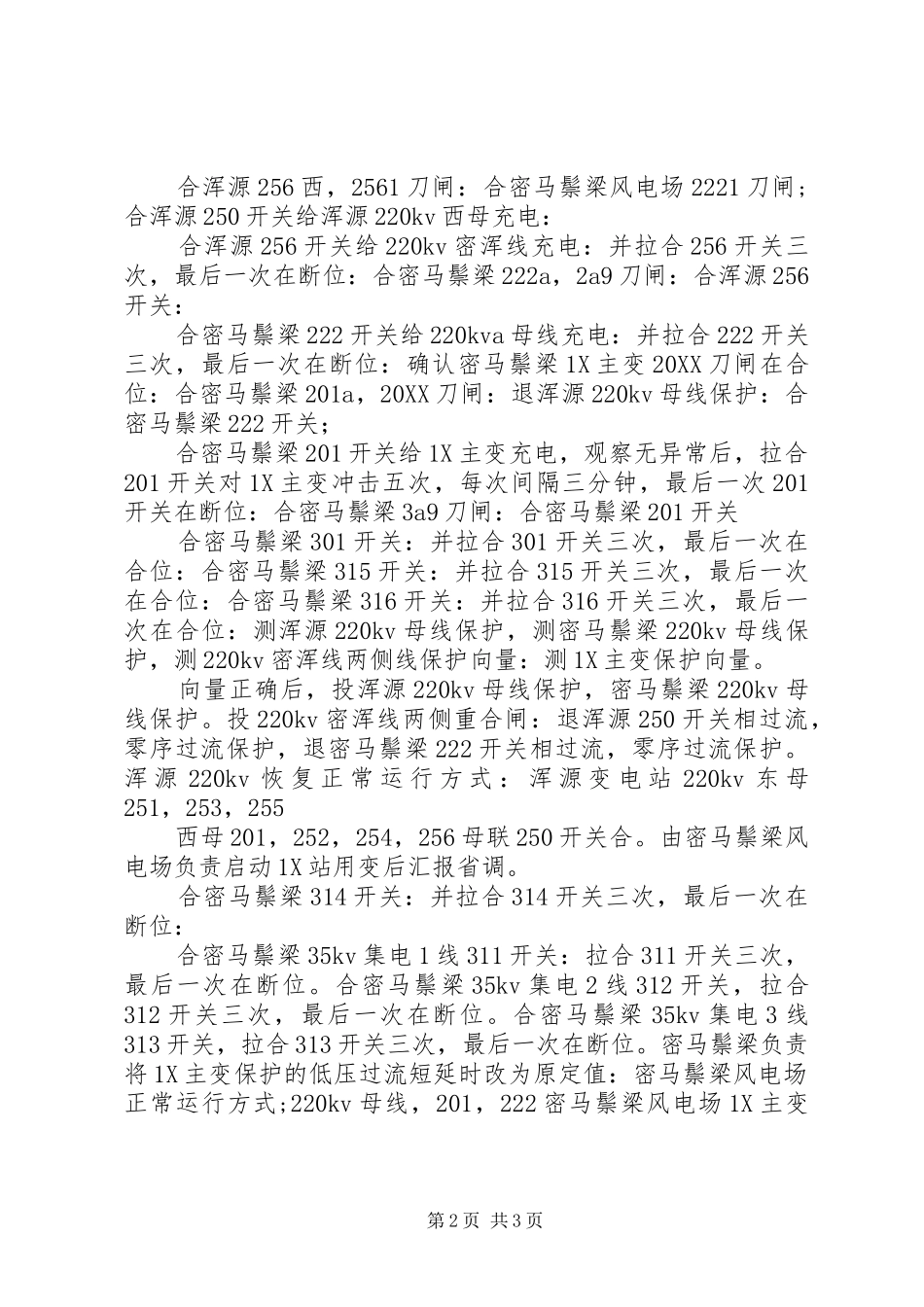

启动步骤:由省调负责核对密马鬃梁1X主变220kv侧零序后备保护定值并投入;由省调负责核对220kv密浑线两侧线路保护定值并投入:重合闸不投:由省调负责核对并投浑源变电站250开关相过流,零序过流保护:由省调负责核对并投密马鬃梁222开关相过流,零序过流保护;核对220kv母线保护,暂不投:检查密马鬃梁1X主变220kv分头在7位:由密马鬃梁负责核对1X主变其他保护定值并汇报省调已投入:密马鬃梁负责将1X主变的一套保护低压过流延时改为短延时:由密马鬃梁负责核对密马鬃梁风电场35kv母线,svc及35kv集电Ⅰ,Ⅱ,Ⅲ线保护定值并汇报省调已投入:第1页共3页合浑源256西,2561刀闸:合密马鬃梁风电场2221刀闸;合浑源250开关给浑源220kv西母充电:合浑源256开关给220kv密浑线充电:并拉合256开关三次,最后一次在断位:合密马鬃梁222a,2a9刀闸:合浑源256开关:
