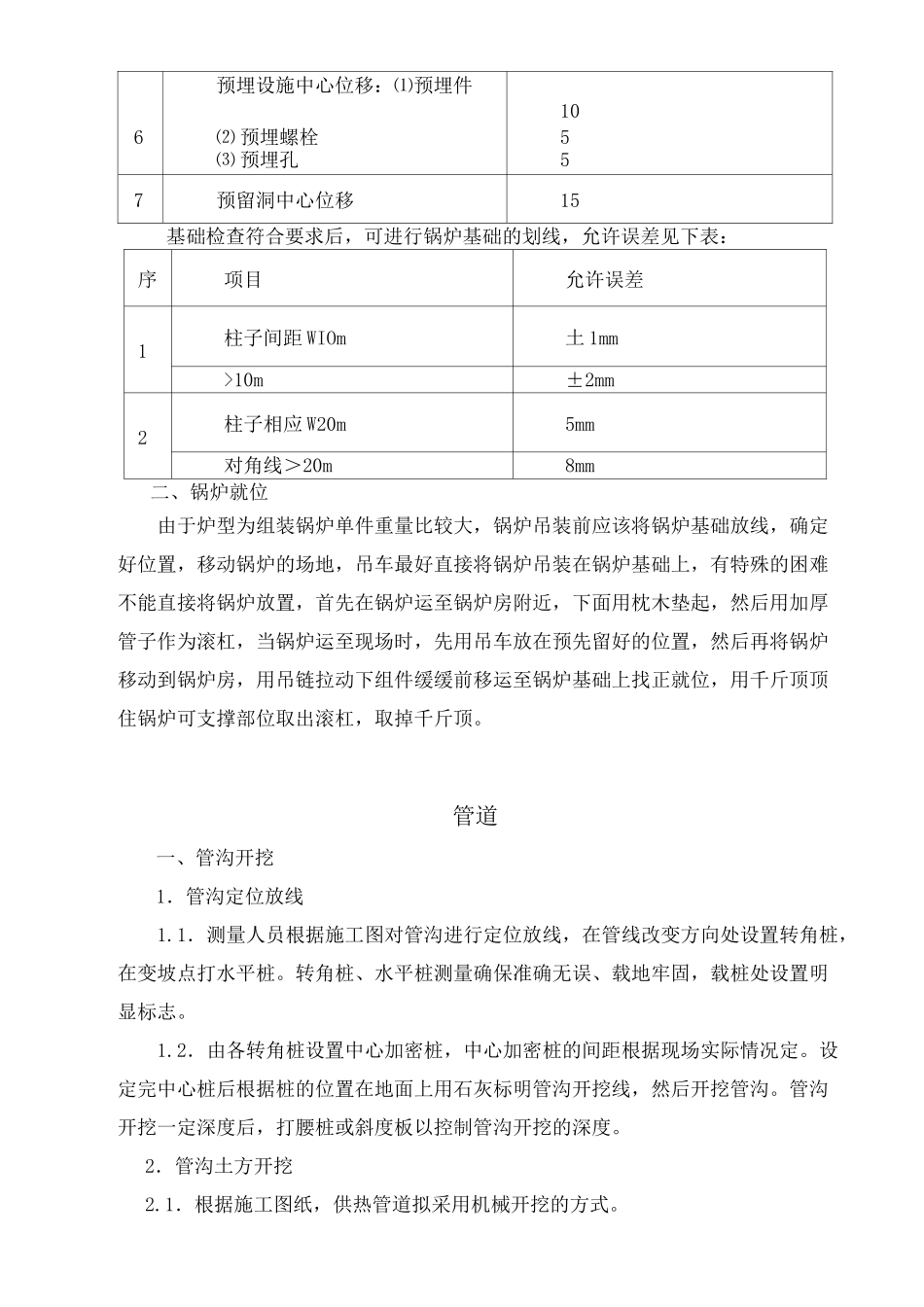

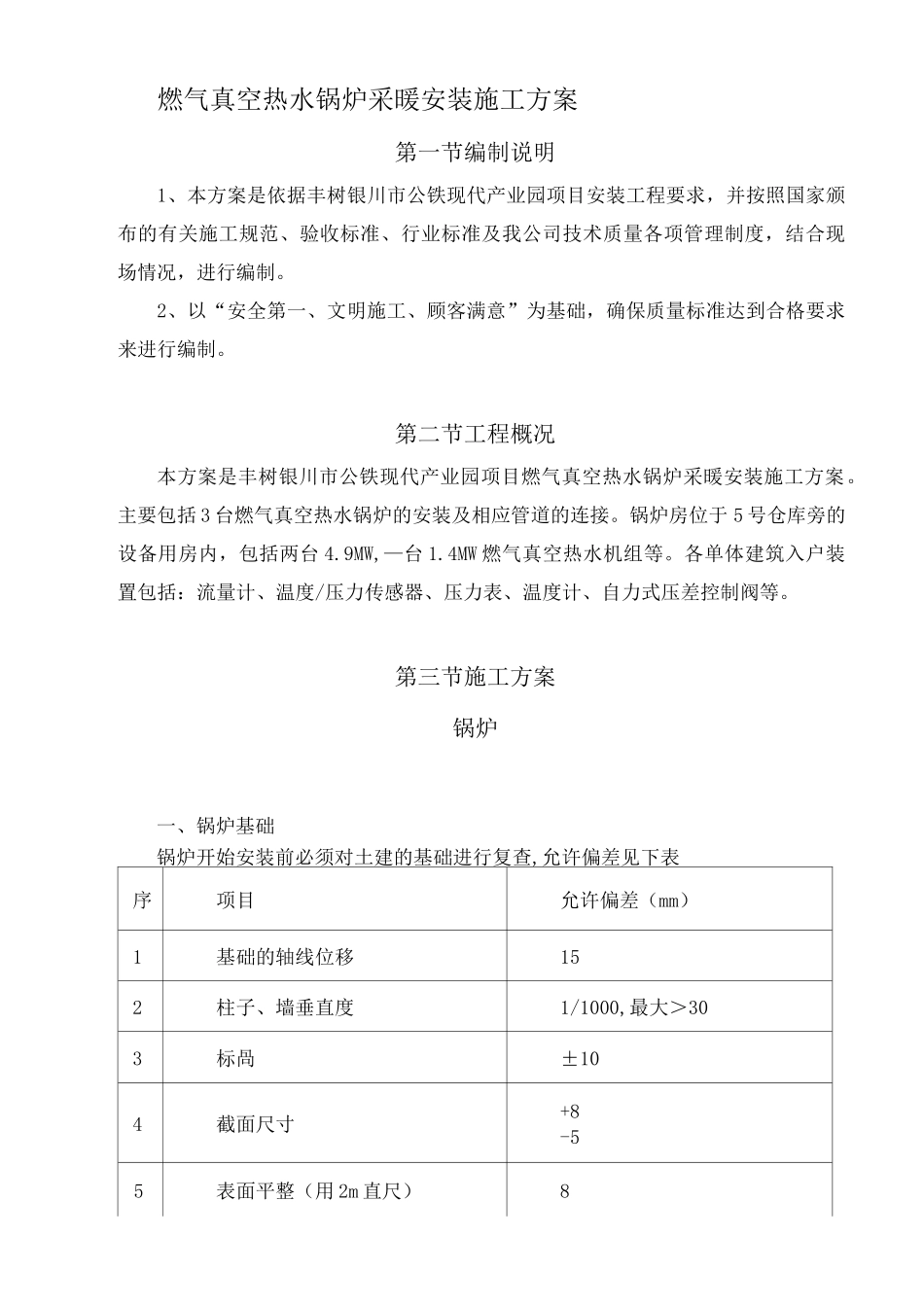

燃气真空热水锅炉采暖安装施工方案第一节编制说明1、本方案是依据丰树银川市公铁现代产业园项目安装工程要求,并按照国家颁布的有关施工规范、验收标准、行业标准及我公司技术质量各项管理制度,结合现场情况,进行编制
2、以“安全第一、文明施工、顾客满意”为基础,确保质量标准达到合格要求来进行编制
第二节工程概况本方案是丰树银川市公铁现代产业园项目燃气真空热水锅炉采暖安装施工方案
主要包括3台燃气真空热水锅炉的安装及相应管道的连接
锅炉房位于5号仓库旁的设备用房内,包括两台4
9MW,—台1
4MW燃气真空热水机组等
各单体建筑入户装置包括:流量计、温度/压力传感器、压力表、温度计、自力式压差控制阀等
第三节施工方案锅炉一、锅炉基础锅炉开始安装前必须对土建的基础进行复查,允许偏差见下表序项目允许偏差(mm)1基础的轴线位移152柱子、墙垂直度1/1000,最大>303标咼±104截面尺寸+8-55表面平整(用2m直尺)86预埋设施中心位移:⑴预埋件10⑵预埋螺栓5⑶预埋孔57预留洞中心位移15基础检查符合要求后,可进行锅炉基础的划线,允许误差见下表:序项目允许误差1柱子间距WIOm土1mm>10m±2mm2柱子相应W20m5mm对角线>20m8mm二、锅炉就位由于炉型为组装锅炉单件重量比较大,锅炉吊装前应该将锅炉基础放线,确定好位置,移动锅炉的场地,吊车最好直接将锅炉吊装在锅炉基础上,有特殊的困难不能直接将锅炉放置,首先在锅炉运至锅炉房附近,下面用枕木垫起,然后用加厚管子作为滚杠,当锅炉运至现场时,先用吊车放在预先留好的位置,然后再将锅炉移动到锅炉房,用吊链拉动下组件缓缓前移运至锅炉基础上找正就位,用千斤顶顶住锅炉可支撑部位取出滚杠,取掉千斤顶

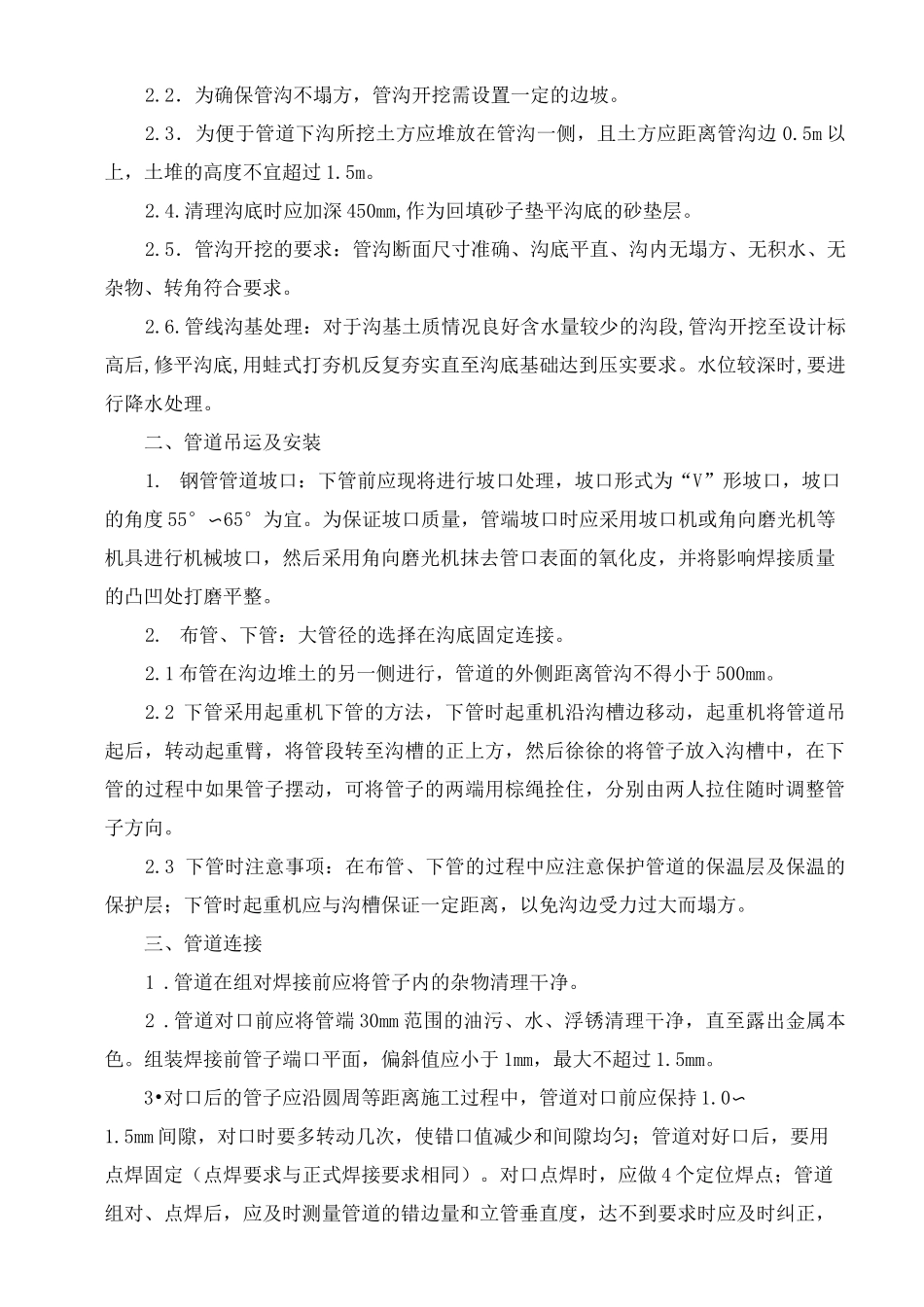

管道一、管沟开挖1.管沟定位放线1
1.测量人员根据施工图对管沟进行定位放线,在管线改变方向处设置转角桩,在变坡点打水平桩
转角桩、水平桩测量
