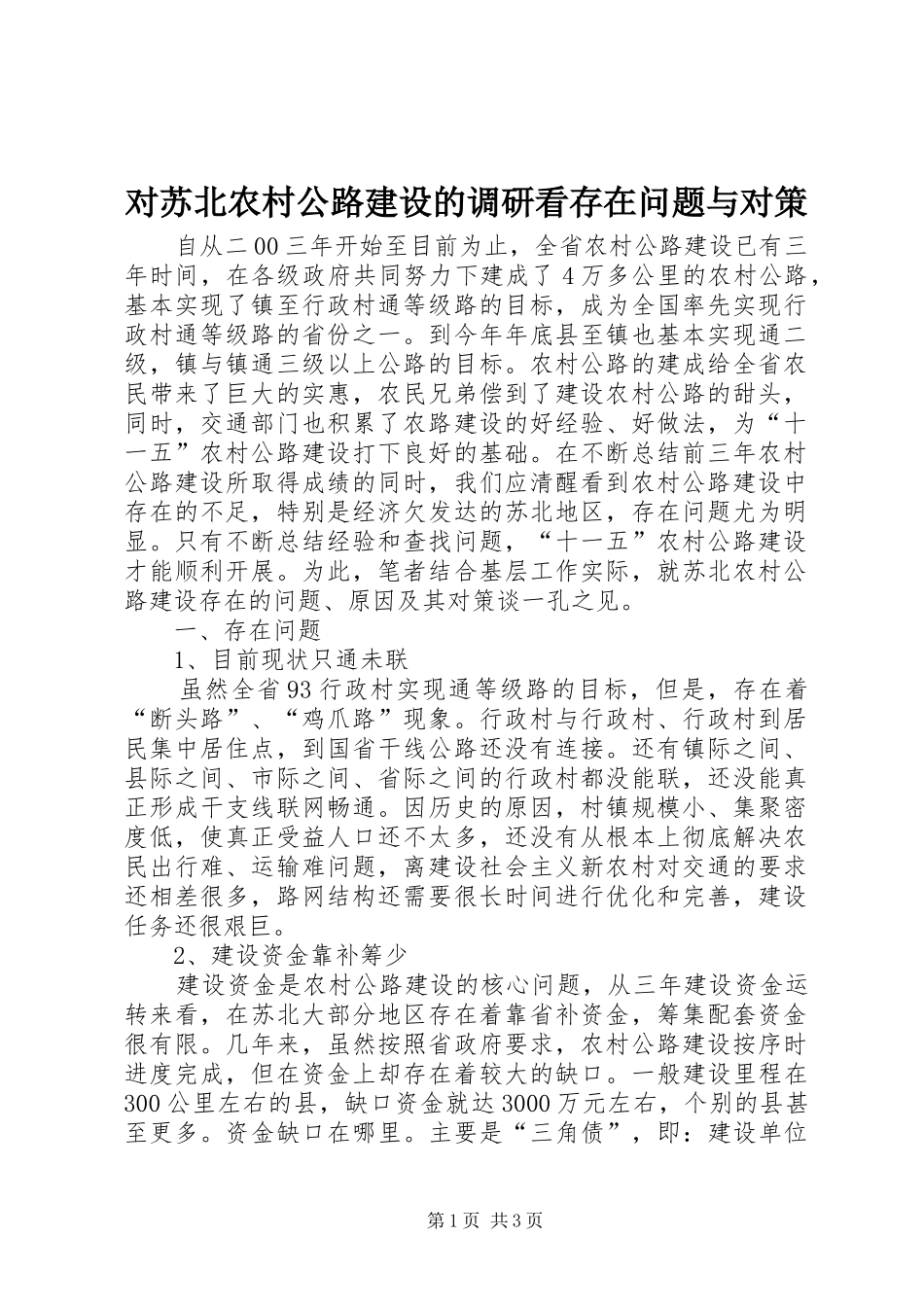

对苏北农村公路建设的调研看存在问题与对策自从二00三年开始至目前为止,全省农村公路建设已有三年时间,在各级政府共同努力下建成了4万多公里的农村公路,基本实现了镇至行政村通等级路的目标,成为全国率先实现行政村通等级路的省份之一
到今年年底县至镇也基本实现通二级,镇与镇通三级以上公路的目标
农村公路的建成给全省农民带来了巨大的实惠,农民兄弟偿到了建设农村公路的甜头,同时,交通部门也积累了农路建设的好经验、好做法,为“十一五”农村公路建设打下良好的基础
在不断总结前三年农村公路建设所取得成绩的同时,我们应清醒看到农村公路建设中存在的不足,特别是经济欠发达的苏北地区,存在问题尤为明显
只有不断总结经验和查找问题,“十一五”农村公路建设才能顺利开展
为此,笔者结合基层工作实际,就苏北农村公路建设存在的问题、原因及其对策谈一孔之见
一、存在问题1、目前现状只通未联虽然全省93行政村实现通等级路的目标,但是,存在着“断头路”、“鸡爪路”现象
行政村与行政村、行政村到居民集中居住点,到国省干线公路还没有连接
还有镇际之间、县际之间、市际之间、省际之间的行政村都没能联,还没能真正形成干支线联网畅通
因历史的原因,村镇规模小、集聚密度低,使真正受益人口还不太多,还没有从根本上彻底解决农民出行难、运输难问题,离建设社会主义新农村对交通的要求还相差很多,路网结构还需要很长时间进行优化和完善,建设任务还很艰巨
2、建设资金靠补筹少建设资金是农村公路建设的核心问题,从三年建设资金运转来看,在苏北大部分地区存在着靠省补资金,筹集配套资金很有限
几年来,虽然按照省政府要求,农村公路建设按序时进度完成,但在资金上却存在着较大的缺口
一般建设里程在300公里左右的县,缺口资金就达3000万元左右,个别的县甚至更多
资金缺口在哪里
主要是“三角债”,即:建设单位第1页共3页欠施工单位,施工单位欠材料供应商
