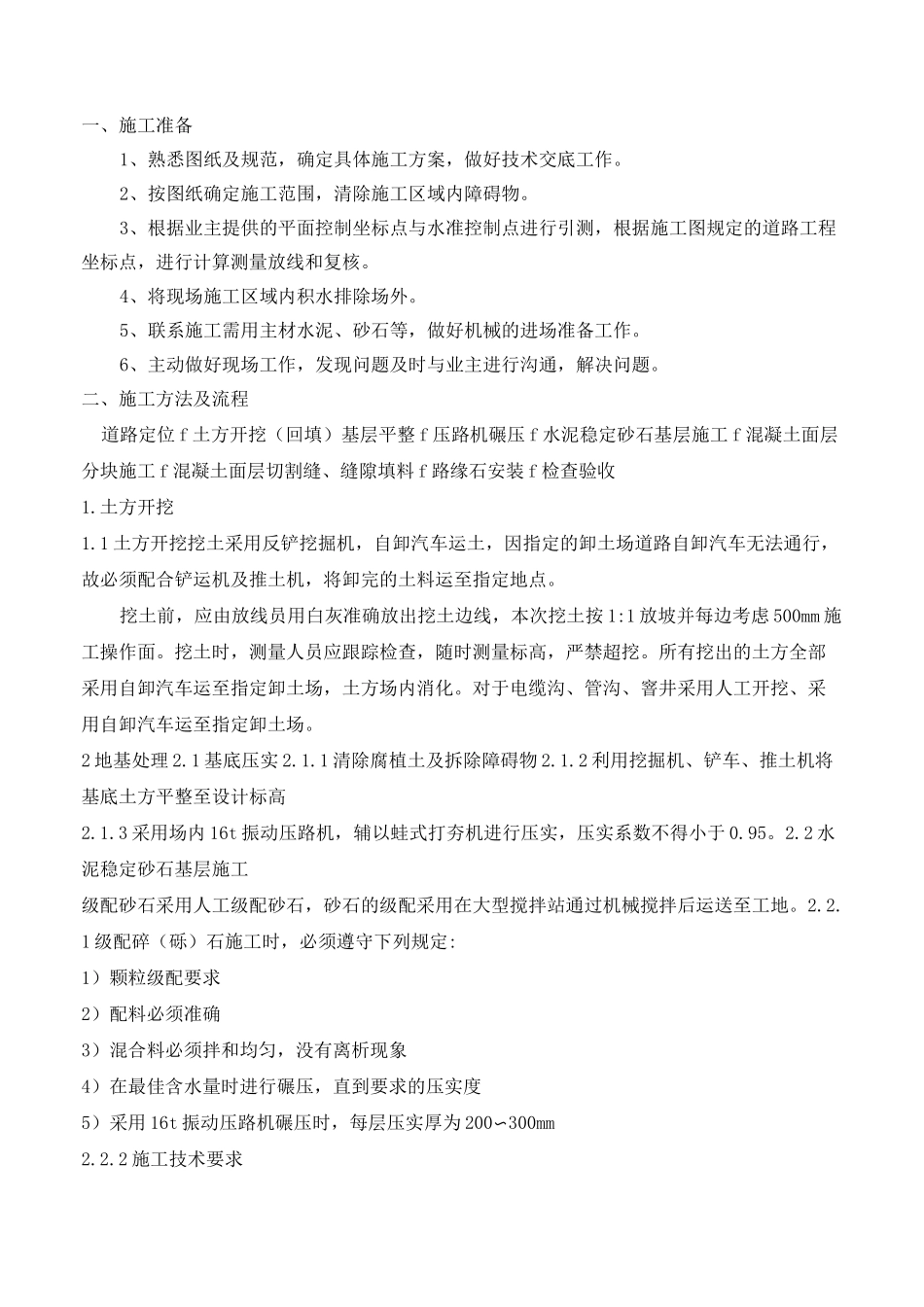

一、施工准备1、熟悉图纸及规范,确定具体施工方案,做好技术交底工作
2、按图纸确定施工范围,清除施工区域内障碍物
3、根据业主提供的平面控制坐标点与水准控制点进行引测,根据施工图规定的道路工程坐标点,进行计算测量放线和复核
4、将现场施工区域内积水排除场外
5、联系施工需用主材水泥、砂石等,做好机械的进场准备工作
6、主动做好现场工作,发现问题及时与业主进行沟通,解决问题
二、施工方法及流程道路定位f土方开挖(回填)基层平整f压路机碾压f水泥稳定砂石基层施工f混凝土面层分块施工f混凝土面层切割缝、缝隙填料f路缘石安装f检查验收1
1土方开挖挖土采用反铲挖掘机,自卸汽车运土,因指定的卸土场道路自卸汽车无法通行,故必须配合铲运机及推土机,将卸完的土料运至指定地点
挖土前,应由放线员用白灰准确放出挖土边线,本次挖土按1:1放坡并每边考虑500mm施工操作面
挖土时,测量人员应跟踪检查,随时测量标高,严禁超挖
所有挖出的土方全部采用自卸汽车运至指定卸土场,土方场内消化
对于电缆沟、管沟、窨井采用人工开挖、采用自卸汽车运至指定卸土场
2地基处理2
1基底压实2
1清除腐植土及拆除障碍物2
2利用挖掘机、铲车、推土机将基底土方平整至设计标高2
3采用场内16t振动压路机,辅以蛙式打夯机进行压实,压实系数不得小于0
2水泥稳定砂石基层施工级配砂石采用人工级配砂石,砂石的级配采用在大型搅拌站通过机械搅拌后运送至工地
1级配碎(砾)石施工时,必须遵守下列规定:1)颗粒级配要求2)配料必须准确3)混合料必须拌和均匀,没有离析现象4)在最佳含水量时进行碾压,直到要求的压实度5)采用16t振动压路机碾压时,每层压实厚为200〜300mm2

2施工技术要求(1)石子的粒径、砂子的细度模数应符合要求,水泥选用P
5级,混合料拌和及养生用水应选用清洁
