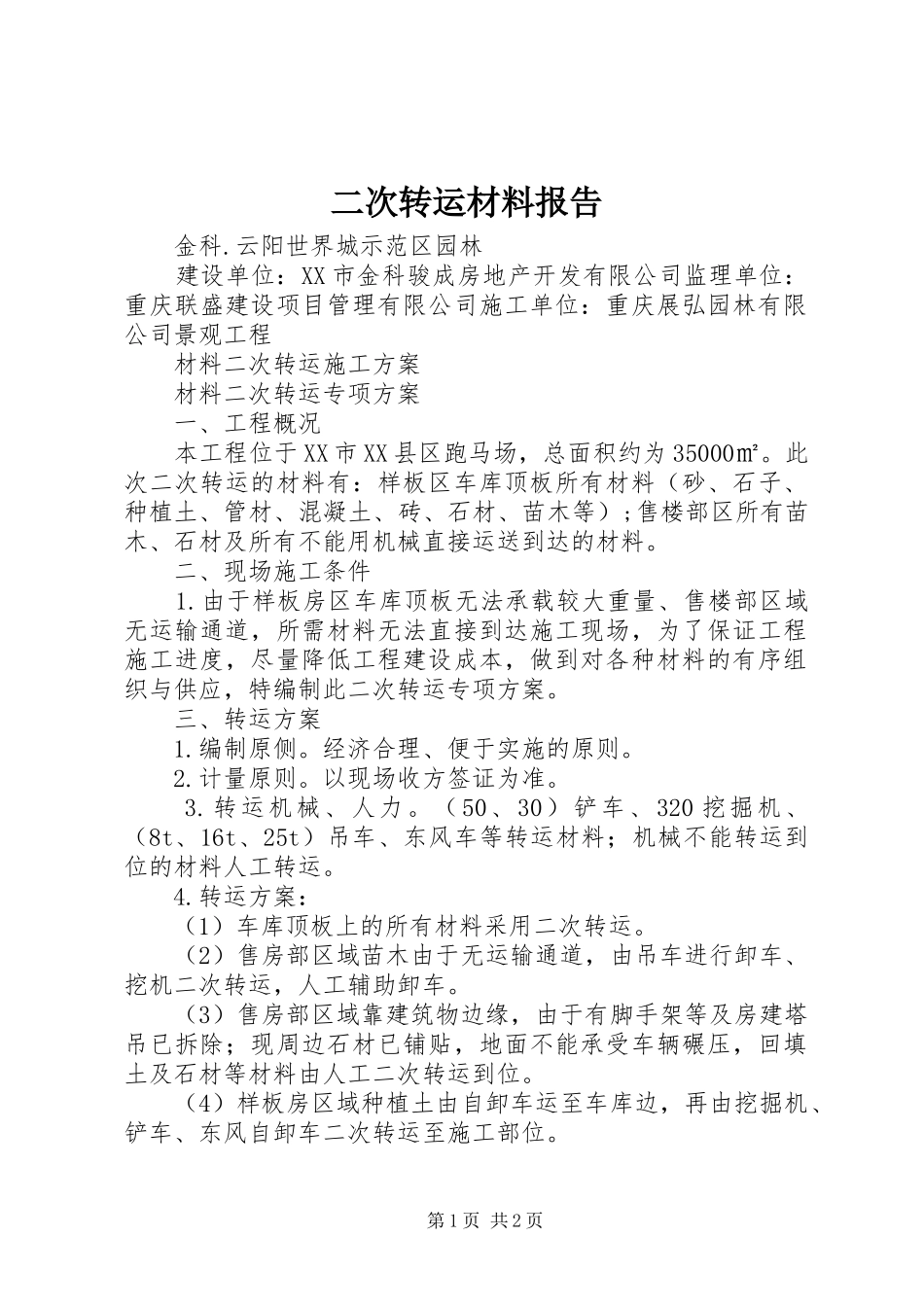

二次转运材料报告金科
云阳世界城示范区园林建设单位:XX市金科骏成房地产开发有限公司监理单位:重庆联盛建设项目管理有限公司施工单位:重庆展弘园林有限公司景观工程材料二次转运施工方案材料二次转运专项方案一、工程概况本工程位于XX市XX县区跑马场,总面积约为35000㎡
此次二次转运的材料有:样板区车库顶板所有材料(砂、石子、种植土、管材、混凝土、砖、石材、苗木等);售楼部区所有苗木、石材及所有不能用机械直接运送到达的材料
二、现场施工条件1
由于样板房区车库顶板无法承载较大重量、售楼部区域无运输通道,所需材料无法直接到达施工现场,为了保证工程施工进度,尽量降低工程建设成本,做到对各种材料的有序组织与供应,特编制此二次转运专项方案
三、转运方案1
经济合理、便于实施的原则
以现场收方签证为准
转运机械、人力
(50、30)铲车、320挖掘机、(8t、16t、25t)吊车、东风车等转运材料;机械不能转运到位的材料人工转运
转运方案:(1)车库顶板上的所有材料采用二次转运
(2)售房部区域苗木由于无运输通道,由吊车进行卸车、挖机二次转运,人工辅助卸车
(3)售房部区域靠建筑物边缘,由于有脚手架等及房建塔吊已拆除;现周边石材已铺贴,地面不能承受车辆碾压,回填土及石材等材料由人工二次转运到位
(4)样板房区域种植土由自卸车运至车库边,再由挖掘机、铲车、东风自卸车二次转运至施工部位
第1页共2页(5)石子、砂等其他材料由自卸车运至车库边,由挖机、铲车及人工二次转运到位
第2页共2页
