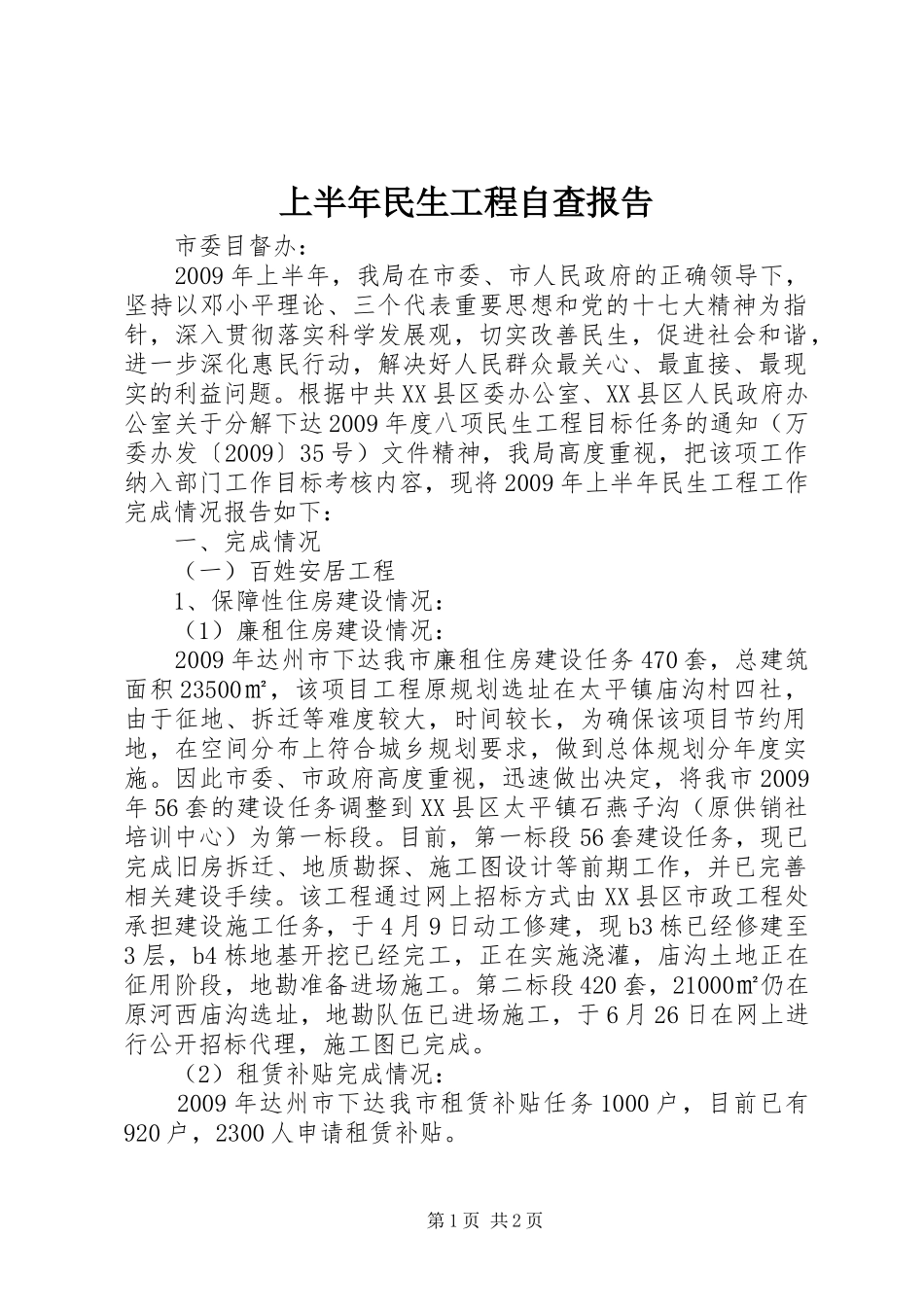

上半年民生工程自查报告市委目督办:2009年上半年,我局在市委、市人民政府的正确领导下,坚持以邓小平理论、三个代表重要思想和党的十七大精神为指针,深入贯彻落实科学发展观,切实改善民生,促进社会和谐,进一步深化惠民行动,解决好人民群众最关心、最直接、最现实的利益问题
根据中共XX县区委办公室、XX县区人民政府办公室关于分解下达2009年度八项民生工程目标任务的通知(万委办发〔2009〕35号)文件精神,我局高度重视,把该项工作纳入部门工作目标考核内容,现将2009年上半年民生工程工作完成情况报告如下:一、完成情况(一)百姓安居工程1、保障性住房建设情况:(1)廉租住房建设情况:2009年达州市下达我市廉租住房建设任务470套,总建筑面积23500㎡,该项目工程原规划选址在太平镇庙沟村四社,由于征地、拆迁等难度较大,时间较长,为确保该项目节约用地,在空间分布上符合城乡规划要求,做到总体规划分年度实施
因此市委、市政府高度重视,迅速做出决定,将我市2009年56套的建设任务调整到XX县区太平镇石燕子沟(原供销社培训中心)为第一标段
目前,第一标段56套建设任务,现已完成旧房拆迁、地质勘探、施工图设计等前期工作,并已完善相关建设手续
该工程通过网上招标方式由XX县区市政工程处承担建设施工任务,于4月9日动工修建,现b3栋已经修建至3层,b4栋地基开挖已经完工,正在实施浇灌,庙沟土地正在征用阶段,地勘准备进场施工
第二标段420套,21000㎡仍在原河西庙沟选址,地勘队伍已进场施工,于6月26日在网上进行公开招标代理,施工图已完成
(2)租赁补贴完成情况:2009年达州市下达我市租赁补贴任务1000户,目前已有920户,2300人申请租赁补贴

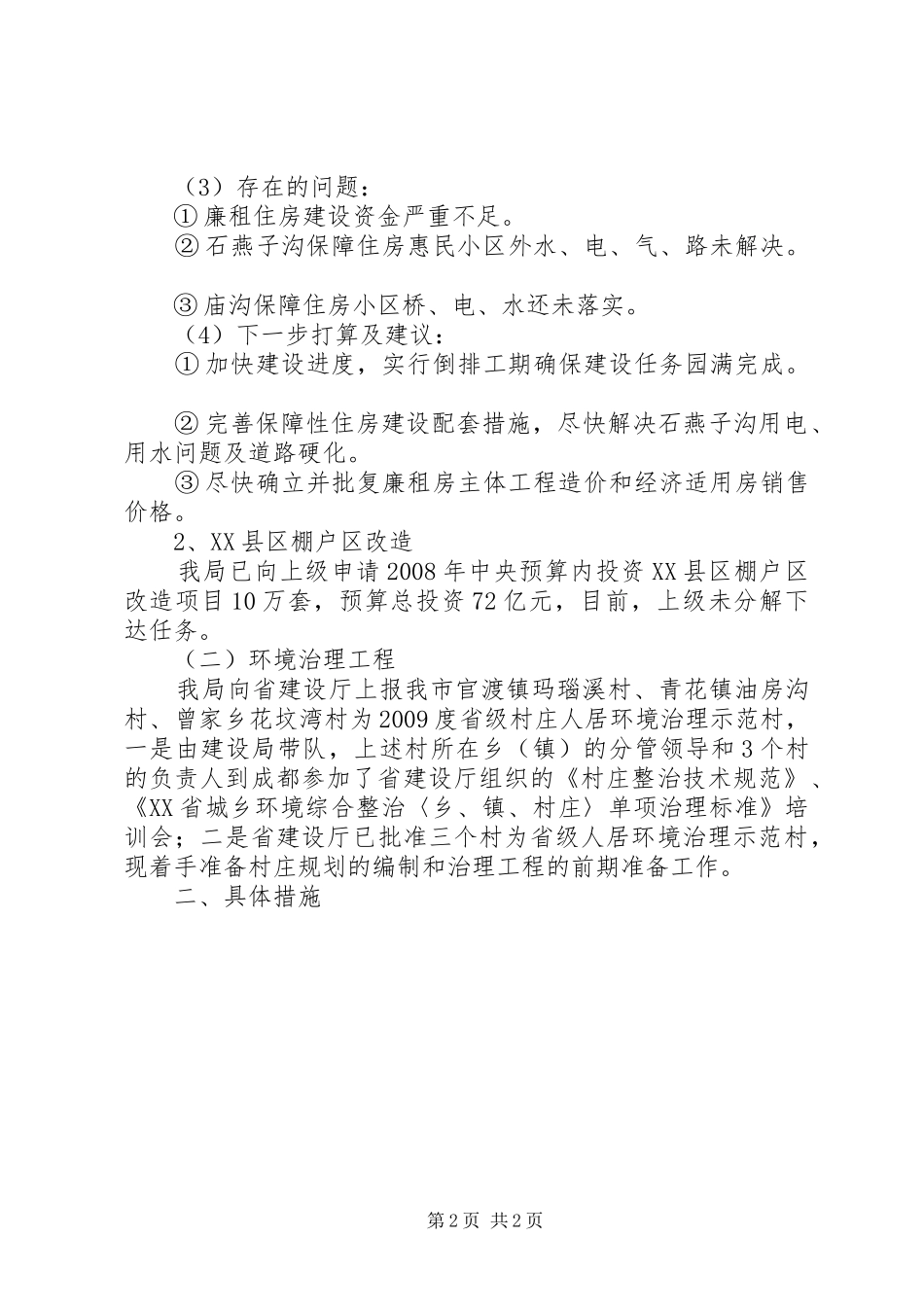

第1页共2页(3)存在的问题:①廉租住房建设资金严重不足
②石燕子沟保障住房惠民小区外水、电、气、路未解决
③庙沟保障住房小区桥、电、水还未落
