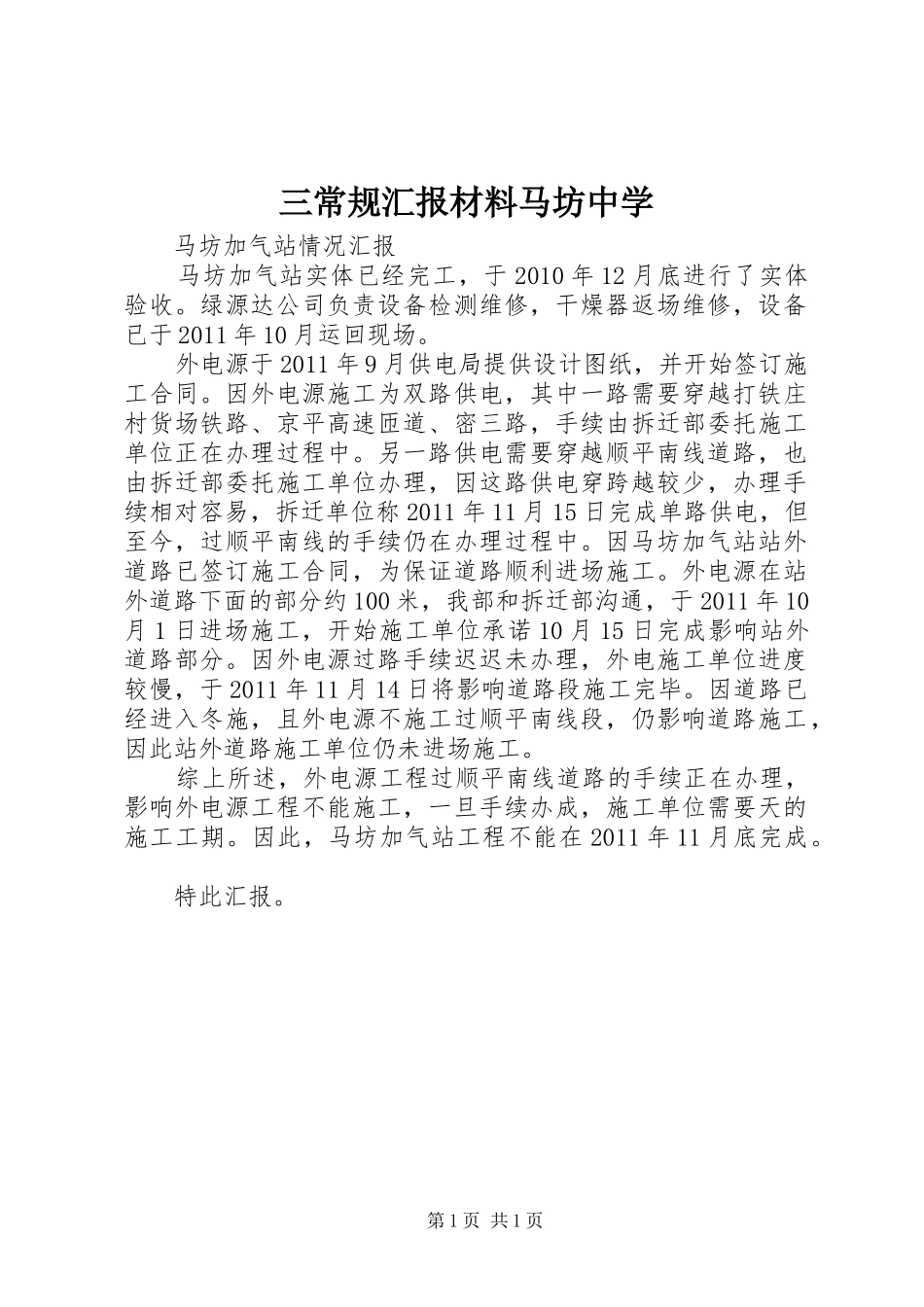

三常规汇报材料马坊中学马坊加气站情况汇报马坊加气站实体已经完工,于2010年12月底进行了实体验收。绿源达公司负责设备检测维修,干燥器返场维修,设备已于2011年10月运回现场。外电源于2011年9月供电局提供设计图纸,并开始签订施工合同。因外电源施工为双路供电,其中一路需要穿越打铁庄村货场铁路、京平高速匝道、密三路,手续由拆迁部委托施工单位正在办理过程中。另一路供电需要穿越顺平南线道路,也由拆迁部委托施工单位办理,因这路供电穿跨越较少,办理手续相对容易,拆迁单位称2011年11月15日完成单路供电,但至今,过顺平南线的手续仍在办理过程中。因马坊加气站站外道路已签订施工合同,为保证道路顺利进场施工。外电源在站外道路下面的部分约100米,我部和拆迁部沟通,于2011年10月1日进场施工,开始施工单位承诺10月15日完成影响站外道路部分。因外电源过路手续迟迟未办理,外电施工单位进度较慢,于2011年11月14日将影响道路段施工完毕。因道路已经进入冬施,且外电源不施工过顺平南线段,仍影响道路施工,因此站外道路施工单位仍未进场施工。综上所述,外电源工程过顺平南线道路的手续正在办理,影响外电源工程不能施工,一旦手续办成,施工单位需要天的施工工期。因此,马坊加气站工程不能在2011年11月底完成。特此汇报。第1页共1页
