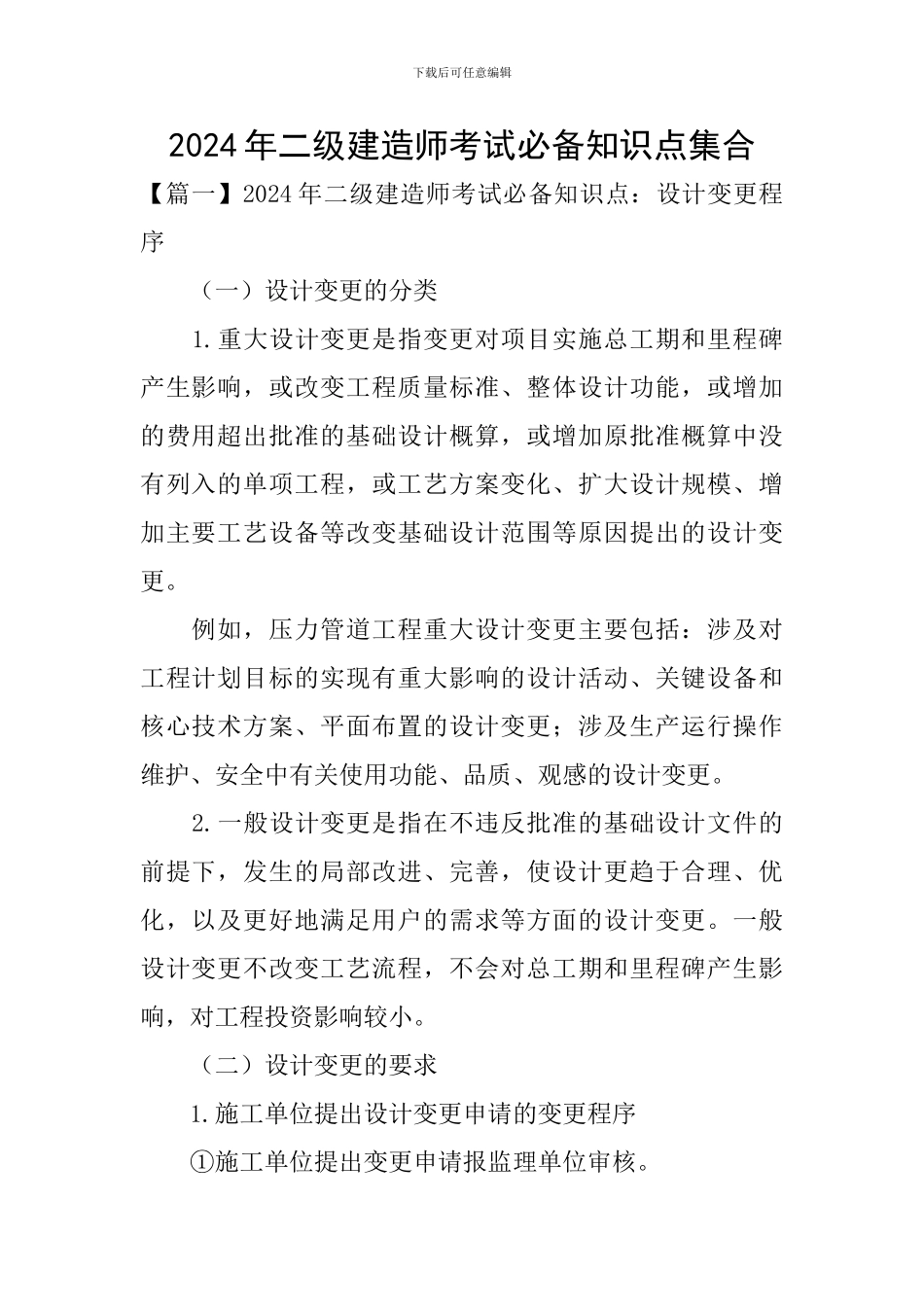

下载后可任意编辑2024年二级建造师考试必备知识点集合【篇一】2024年二级建造师考试必备知识点:设计变更程序(一)设计变更的分类1
重大设计变更是指变更对项目实施总工期和里程碑产生影响,或改变工程质量标准、整体设计功能,或增加的费用超出批准的基础设计概算,或增加原批准概算中没有列入的单项工程,或工艺方案变化、扩大设计规模、增加主要工艺设备等改变基础设计范围等原因提出的设计变更
例如,压力管道工程重大设计变更主要包括:涉及对工程计划目标的实现有重大影响的设计活动、关键设备和核心技术方案、平面布置的设计变更;涉及生产运行操作维护、安全中有关使用功能、品质、观感的设计变更
一般设计变更是指在不违反批准的基础设计文件的前提下,发生的局部改进、完善,使设计更趋于合理、优化,以及更好地满足用户的需求等方面的设计变更
一般设计变更不改变工艺流程,不会对总工期和里程碑产生影响,对工程投资影响较小
(二)设计变更的要求1
施工单位提出设计变更申请的变更程序①施工单位提出变更申请报监理单位审核

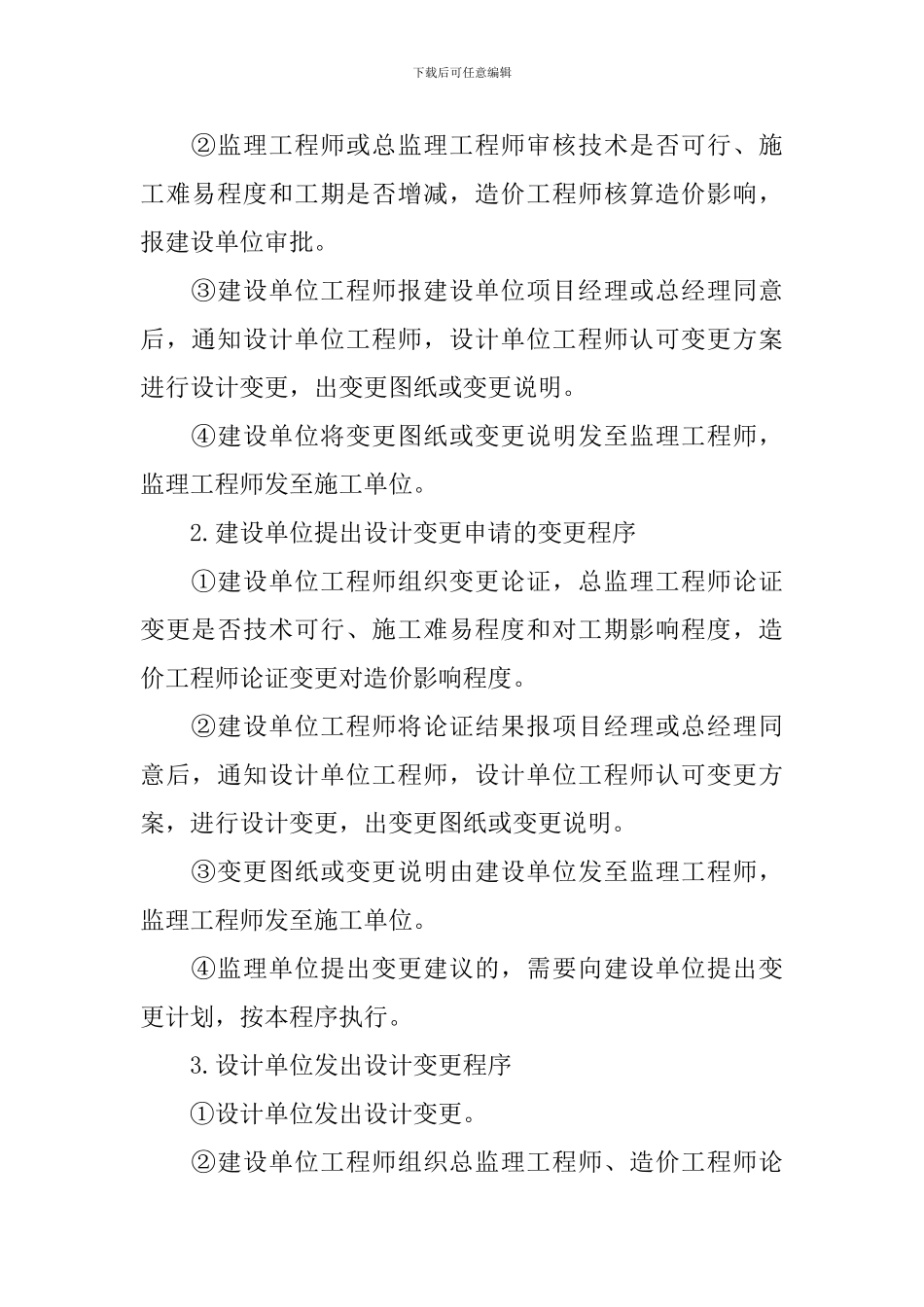

下载后可任意编辑②监理工程师或总监理工程师审核技术是否可行、施工难易程度和工期是否增减,造价工程师核算造价影响,报建设单位审批
③建设单位工程师报建设单位项目经理或总经理同意后,通知设计单位工程师,设计单位工程师认可变更方案进行设计变更,出变更图纸或变更说明
④建设单位将变更图纸或变更说明发至监理工程师,监理工程师发至施工单位
建设单位提出设计变更申请的变更程序①建设单位工程师组织变更论证,总监理工程师论证变更是否技术可行、施工难易程度和对工期影响程度,造价工程师论证变更对造价影响程度
②建设单位工程师将论证结果报项目经理或总经理同意后,通知设计单位工程师,设计单位工程师认可变更方案,进行设计变更,出变更图纸或变更说明

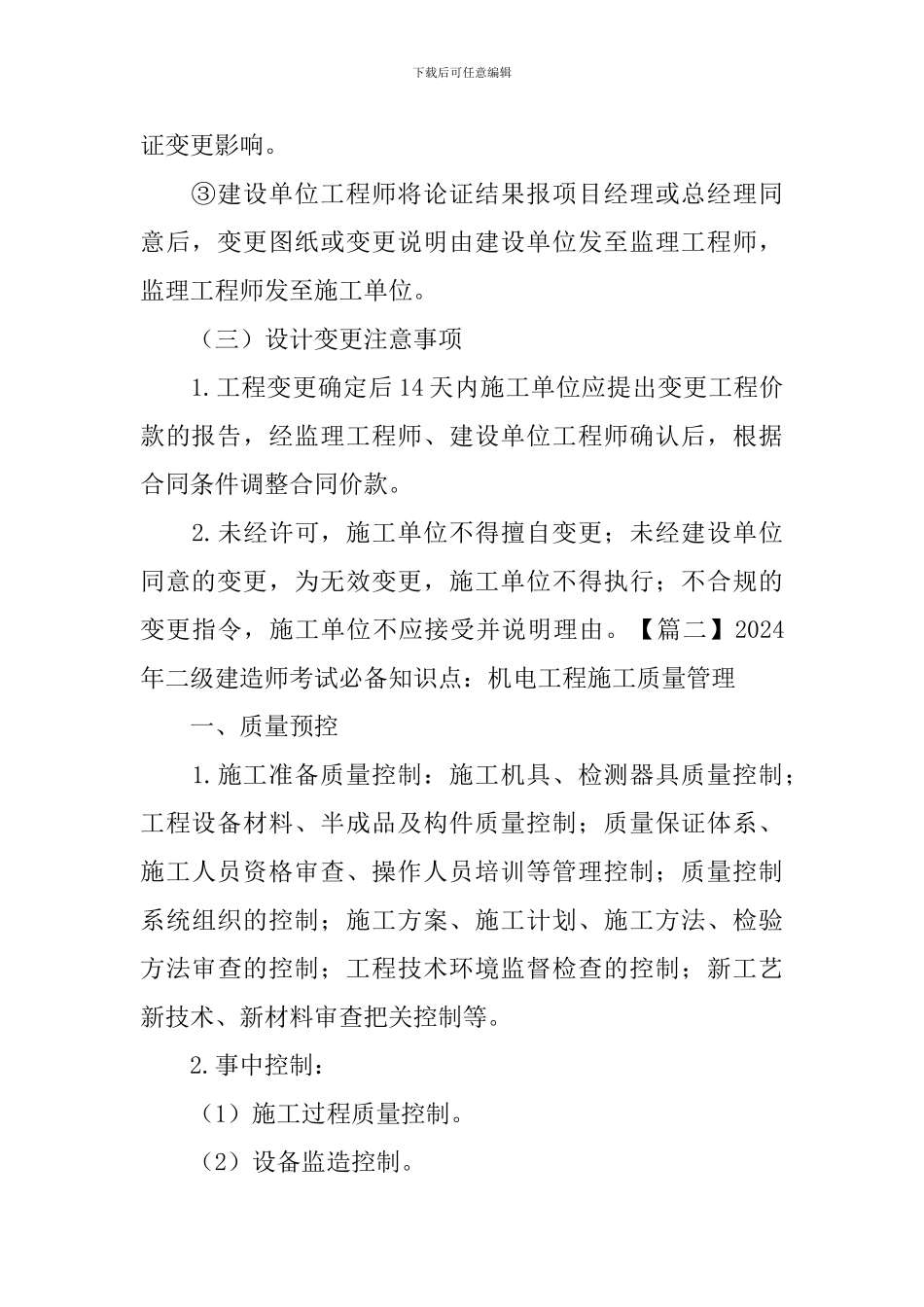

③变更图纸或变更说明由建设单位发至监理工程师,监理工程师发至施工单位
