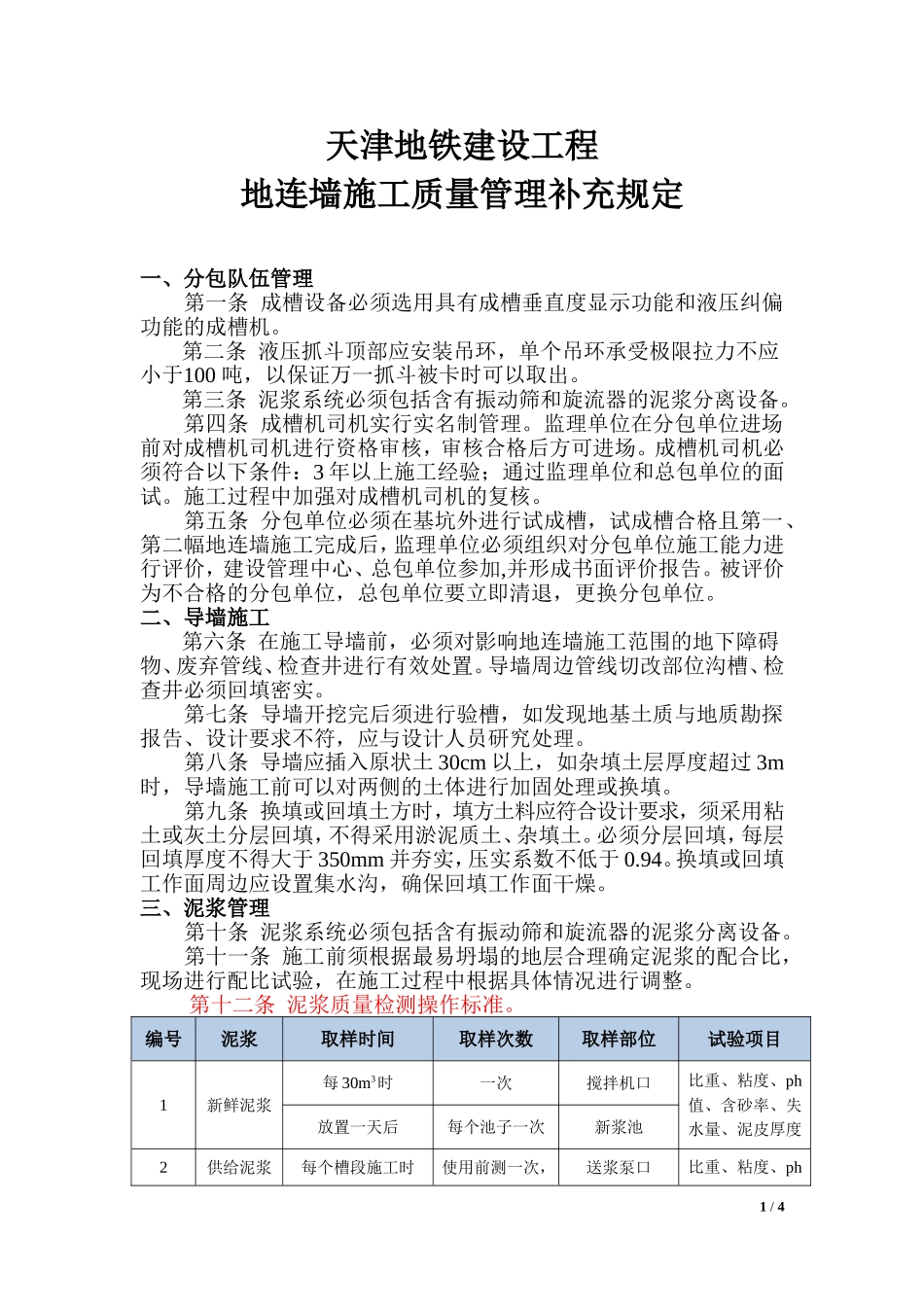

天津地铁建设工程地连墙施工质量管理补充规定一、分包队伍管理第一条成槽设备必须选用具有成槽垂直度显示功能和液压纠偏功能的成槽机
第二条液压抓斗顶部应安装吊环,单个吊环承受极限拉力不应小于100吨,以保证万一抓斗被卡时可以取出
第三条泥浆系统必须包括含有振动筛和旋流器的泥浆分离设备
第四条成槽机司机实行实名制管理
监理单位在分包单位进场前对成槽机司机进行资格审核,审核合格后方可进场
成槽机司机必须符合以下条件:3年以上施工经验;通过监理单位和总包单位的面试
施工过程中加强对成槽机司机的复核
第五条分包单位必须在基坑外进行试成槽,试成槽合格且第一、第二幅地连墙施工完成后,监理单位必须组织对分包单位施工能力进行评价,建设管理中心、总包单位参加,并形成书面评价报告
被评价为不合格的分包单位,总包单位要立即清退,更换分包单位
二、导墙施工第六条在施工导墙前,必须对影响地连墙施工范围的地下障碍物、废弃管线、检查井进行有效处置
导墙周边管线切改部位沟槽、检查井必须回填密实
第七条导墙开挖完后须进行验槽,如发现地基土质与地质勘探报告、设计要求不符,应与设计人员研究处理
第八条导墙应插入原状土30cm以上,如杂填土层厚度超过3m时,导墙施工前可以对两侧的土体进行加固处理或换填
第九条换填或回填土方时,填方土料应符合设计要求,须采用粘土或灰土分层回填,不得采用淤泥质土、杂填土
必须分层回填,每层回填厚度不得大于350mm并夯实,压实系数不低于0
换填或回填工作面周边应设置集水沟,确保回填工作面干燥
三、泥浆管理第十条泥浆系统必须包括含有振动筛和旋流器的泥浆分离设备
第十一条施工前须根据最易坍塌的地层合理确定泥浆的配合比,现场进行配比试验,在施工过程中根据具体情况进行调整
第十二条泥浆质量检测操作标准
编号泥浆取样时间取样次数取样部位试验项目1新鲜泥浆每30m3时一次搅拌机口比重、粘度、ph
