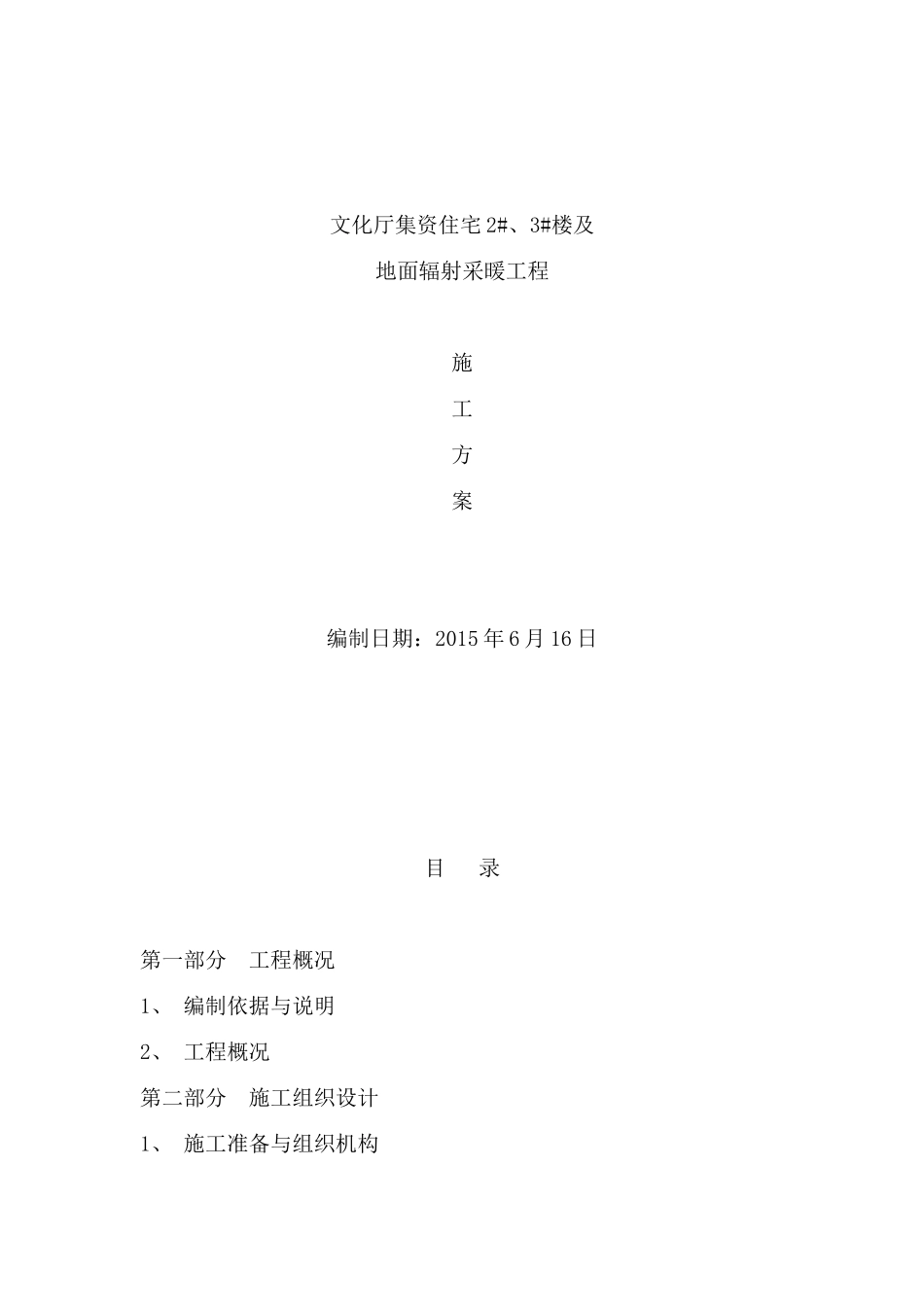

文化厅集资住宅2#、3#楼及地面辐射采暖工程施工方案编制日期:2015年6月16日目录第一部分工程概况1、编制依据与说明2、工程概况第二部分施工组织设计1、施工准备与组织机构2、安装施工第三部分施工管理1、质量保证措施2、成品保护措施3、中间验收与竣工验收4、技术管理措施5、安全消防措施6、环保、文明施工7、标识、包装、运输及储存一编制依据与说明依据施工图纸及《辐射供暖供冷技术规程》(JGJ142-2012),《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002),针对工程的实际情况编制施工方案,合理安排施工,确保工程的质量及进度

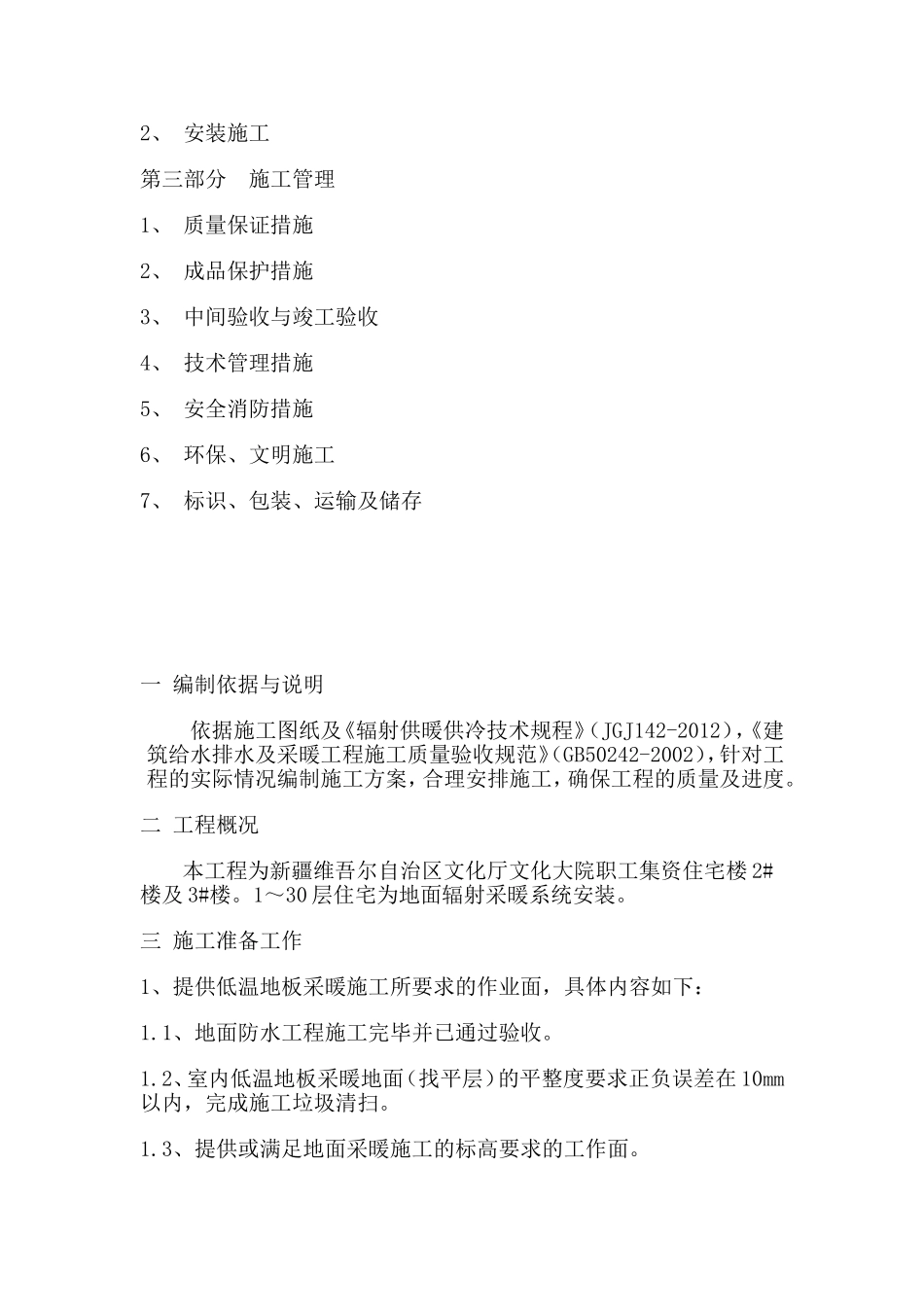

二工程概况本工程为新疆维吾尔自治区文化厅文化大院职工集资住宅楼2#楼及3#楼
1~30层住宅为地面辐射采暖系统安装
三施工准备工作1、提供低温地板采暖施工所要求的作业面,具体内容如下:1
1、地面防水工程施工完毕并已通过验收
2、室内低温地板采暖地面(找平层)的平整度要求正负误差在10mm以内,完成施工垃圾清扫
3、提供或满足地面采暖施工的标高要求的工作面

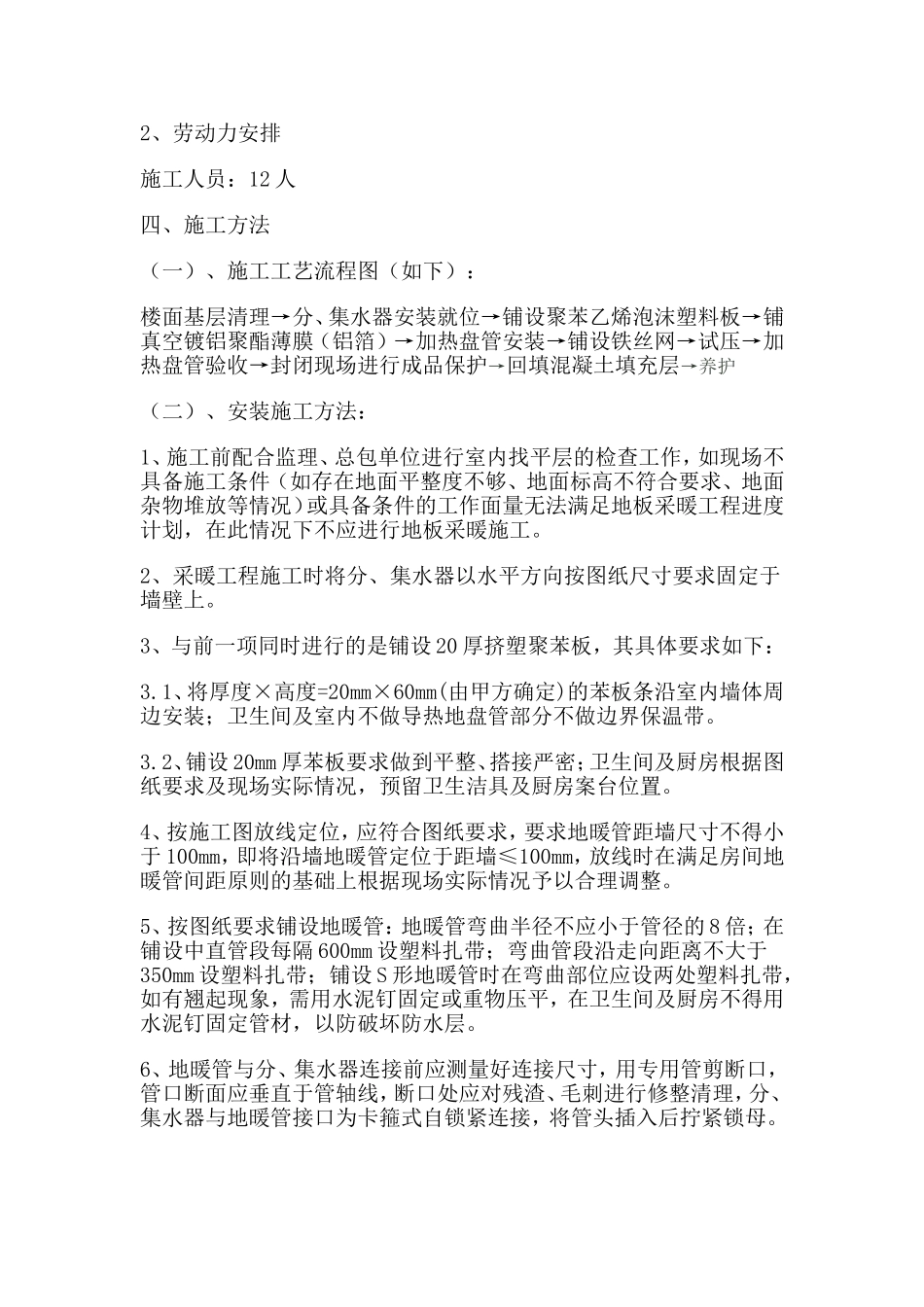

2、劳动力安排施工人员:12人四、施工方法(一)、施工工艺流程图(如下):楼面基层清理→分、集水器安装就位→铺设聚苯乙烯泡沫塑料板→铺真空镀铝聚酯薄膜(铝箔)→加热盘管安装→铺设铁丝网→试压→加热盘管验收→封闭现场进行成品保护→回填混凝土填充层→养护(二)、安装施工方法:1、施工前配合监理、总包单位进行室内找平层的检查工作,如现场不具备施工条件(如存在地面平整度不够、地面标高不符合要求、地面杂物堆放等情况)或具备条件的工作面量无法满足地板采暖工程进度计划,在此情况下不应进行地板采暖施工
2、采暖工程施工时将分、集水器以水平方向按图纸尺寸要求固定于墙壁上
3、与前一项同时进行的是铺设20厚挤塑聚苯板,其具体要求如下:3
1、将厚度×高度=20mm×60mm(由甲方确定)的
