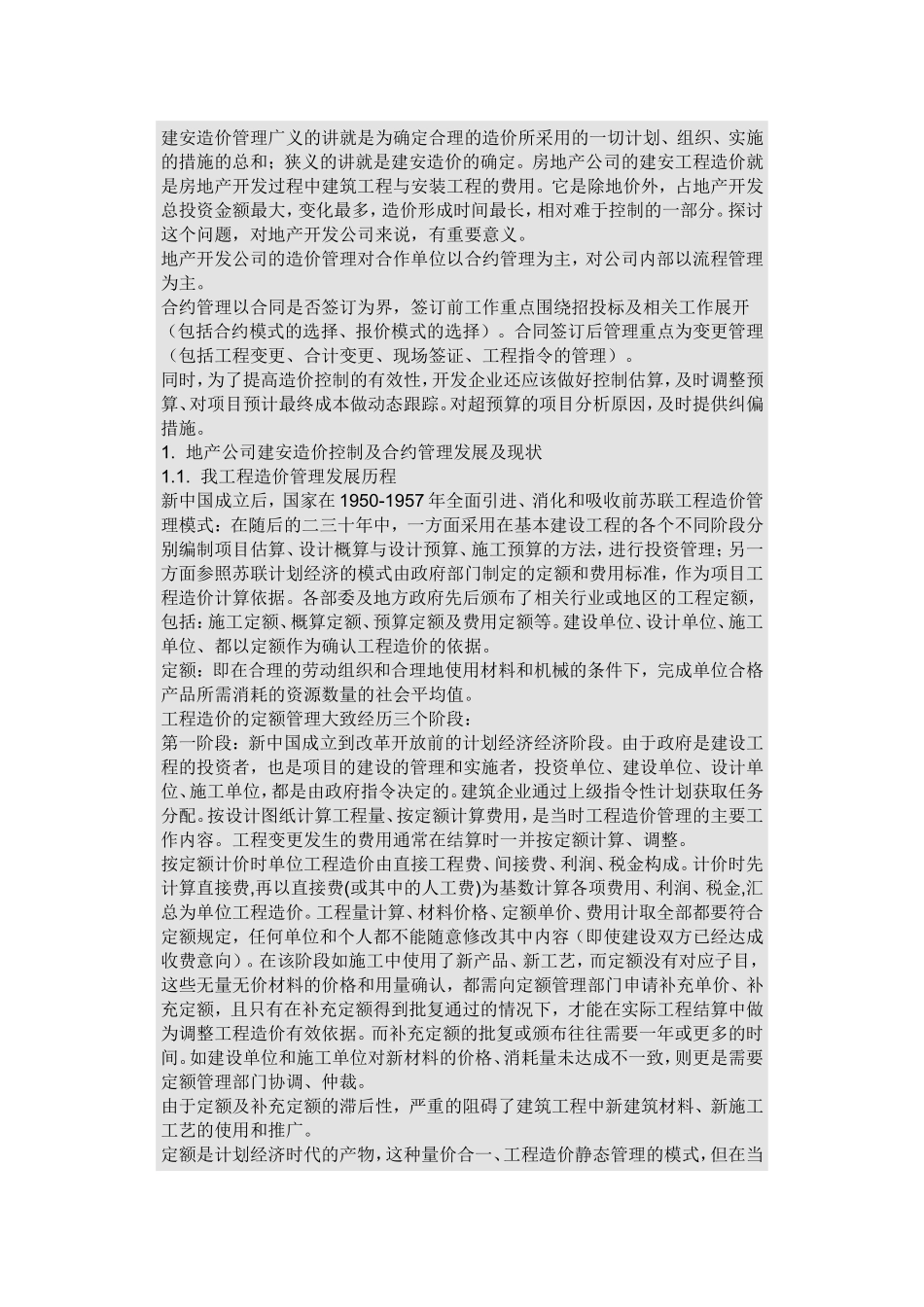

建安造价管理广义的讲就是为确定合理的造价所采用的一切计划、组织、实施的措施的总和;狭义的讲就是建安造价的确定
房地产公司的建安工程造价就是房地产开发过程中建筑工程与安装工程的费用
它是除地价外,占地产开发总投资金额最大,变化最多,造价形成时间最长,相对难于控制的一部分
探讨这个问题,对地产开发公司来说,有重要意义
地产开发公司的造价管理对合作单位以合约管理为主,对公司内部以流程管理为主
合约管理以合同是否签订为界,签订前工作重点围绕招投标及相关工作展开(包括合约模式的选择、报价模式的选择)
合同签订后管理重点为变更管理(包括工程变更、合计变更、现场签证、工程指令的管理)
同时,为了提高造价控制的有效性,开发企业还应该做好控制估算,及时调整预算、对项目预计最终成本做动态跟踪
对超预算的项目分析原因,及时提供纠偏措施
地产公司建安造价控制及合约管理发展及现状1
我工程造价管理发展历程新中国成立后,国家在1950-1957年全面引进、消化和吸收前苏联工程造价管理模式:在随后的二三十年中,一方面采用在基本建设工程的各个不同阶段分别编制项目估算、设计概算与设计预算、施工预算的方法,进行投资管理;另一方面参照苏联计划经济的模式由政府部门制定的定额和费用标准,作为项目工程造价计算依据
各部委及地方政府先后颁布了相关行业或地区的工程定额,包括:施工定额、概算定额、预算定额及费用定额等
建设单位、设计单位、施工单位、都以定额作为确认工程造价的依据
定额:即在合理的劳动组织和合理地使用材料和机械的条件下,完成单位合格产品所需消耗的资源数量的社会平均值

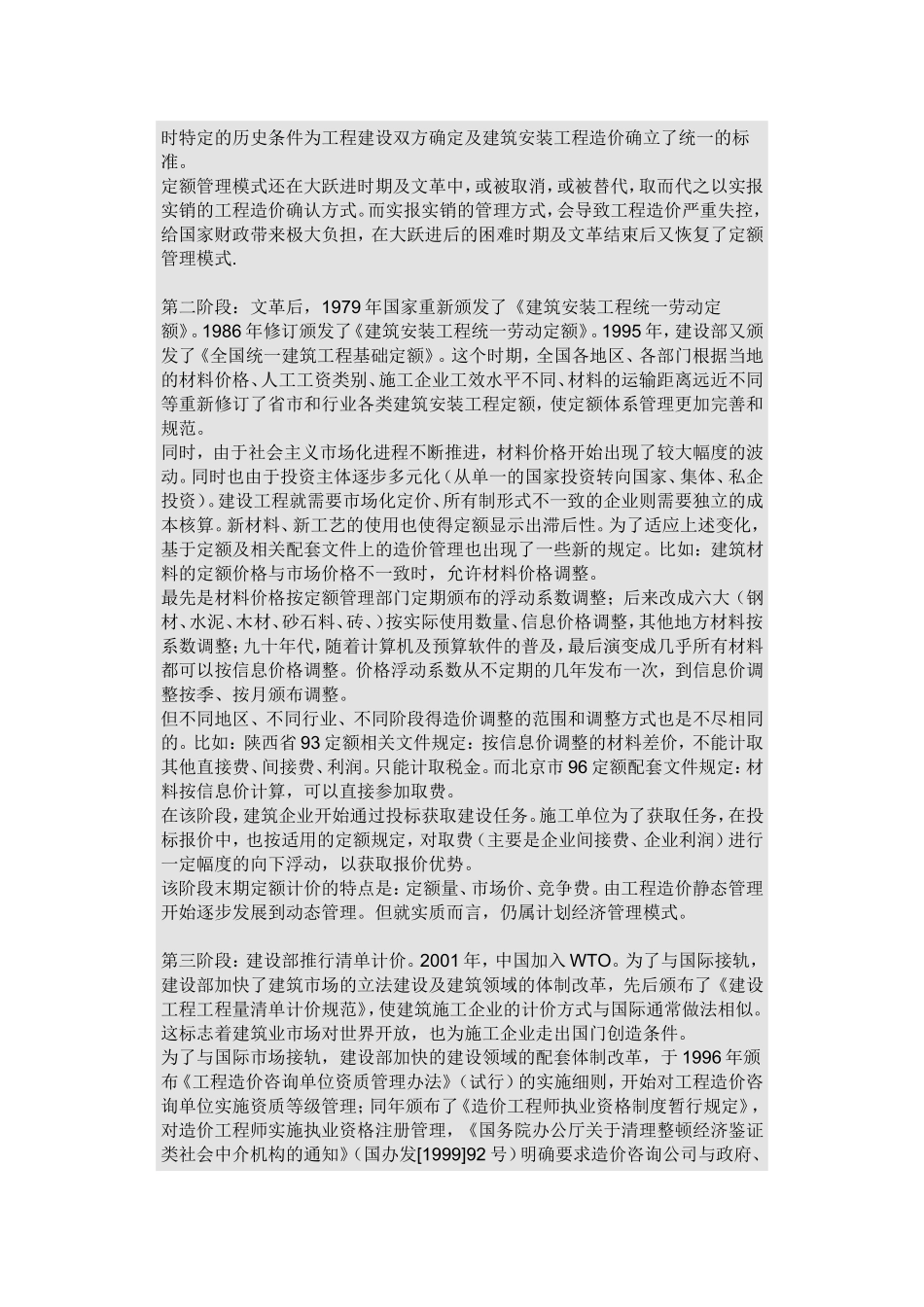

工程造价的定额管理大致经历三个阶段:第一阶段:新中国成立到改革开放前的计划经济经济阶段
由于政府是建设工程的投资者,也是项目的建设的管理和实施者,投资单位、建设单位、设计单位、施工单位,都是由政府指令决定的
建筑企业通过上级指令性计划获取
