电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

地地下室大体积混凝土施工方案-Microsoft-Word-文档VIP免费

地地下室大体积混凝土施工方案-Microsoft-Word-文档_第1页
1/9
地地下室大体积混凝土施工方案-Microsoft-Word-文档_第2页
2/9
地地下室大体积混凝土施工方案-Microsoft-Word-文档_第3页
3/9

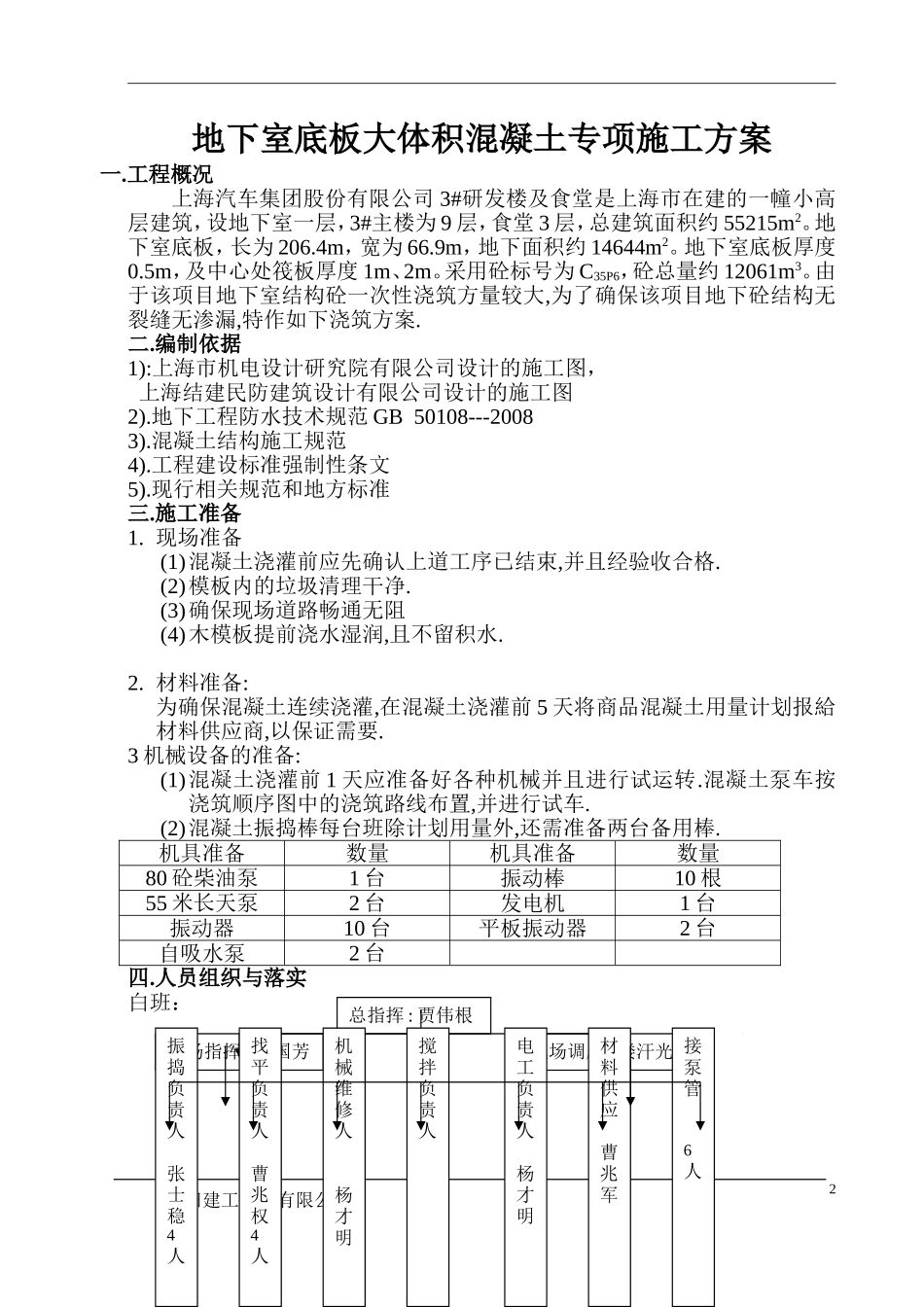

上海汽车集团股份有限公司技术中心自主品牌研发中心(二期)3#研发楼及餐厅工程地下室工程大体积混凝土专项施工方案红阳建工集团有限公司2013年12月红阳建工集团有限公司1地下室底板大体积混凝土专项施工方案一.工程概况上海汽车集团股份有限公司3#研发楼及食堂是上海市在建的一幢小高层建筑,设地下室一层,3#主楼为9层,食堂3层,总建筑面积约55215m2。地下室底板,长为206.4m,宽为66.9m,地下面积约14644m2。地下室底板厚度0.5m,及中心处筏板厚度1m、2m。采用砼标号为C35P6,砼总量约12061m3。由于该项目地下室结构砼一次性浇筑方量较大,为了确保该项目地下砼结构无裂缝无渗漏,特作如下浇筑方案.二.编制依据1):上海市机电设计研究院有限公司设计的施工图,上海结建民防建筑设计有限公司设计的施工图2).地下工程防水技术规范GB50108---20083).混凝土结构施工规范4).工程建设标准强制性条文5).现行相关规范和地方标准三.施工准备1.现场准备(1)混凝土浇灌前应先确认上道工序已结束,并且经验收合格.(2)模板内的垃圾清理干净.(3)确保现场道路畅通无阻(4)木模板提前浇水湿润,且不留积水.2.材料准备:为确保混凝土连续浇灌,在混凝土浇灌前5天将商品混凝土用量计划报給材料供应商,以保证需要.3机械设备的准备:(1)混凝土浇灌前1天应准备好各种机械并且进行试运转.混凝土泵车按浇筑顺序图中的浇筑路线布置,并进行试车.(2)混凝土振捣棒每台班除计划用量外,还需准备两台备用棒.机具准备数量机具准备数量80砼柴油泵1台振动棒10根55米长天泵2台发电机1台振动器10台平板振动器2台自吸水泵2台四.人员组织与落实白班:红阳建工集团有限公司2总指挥:贾伟根现场指挥:黄国芳现场调度:楼汗光振捣负责人张士稳4人找平负责人曹兆权4人机械维修人杨才明搅拌负责人电工负责人杨才明材料供应曹兆军接泵管6人夜班:五.施工段的划分根据该工程的结构特点,按竖向和水平两个方面综合布置均衡流水法组织施工。1、水平方向:一次性浇筑由东至西2、竖向:分为底板、内隔(柱)、外墙体顶盖三个流水段。3、外墙体和大地板的施工缝按照国家有关砼施工缝留置要求的规范进行留设。六.浇筑方法1.大底板浇筑方法1)地下室大底板混凝土浇筑按照:由东向西不间断地推进。根据泵送大体积混凝土的特点,采用“分段定点,一个坡度,薄层浇筑,循序推进,一次到顶”的方法。这种自然流淌形成斜坡混凝土的方法,能较好地适应泵送工艺,避免混凝土输送管道经常拆除、冲洗和接长,从而提高泵送效率。混凝土从底层开始浇筑进行一定距离后回来浇筑第二层,如此依次向前浇筑以上各层(见图).在浇捣过程中,为防止砼自然流淌太大及砼供应迟缓而形成施工冷缝,砼要具有一定的缓凝性.砼流淌坡度控制在1:8,斜内分层厚度控制在500mm内,以便下层混凝土在初凝之前(3小时)被上层砼覆盖.浇筑线呈S状来回摆动退行,并且每条线的摆动方向要基本一致,避免因方向不致造成接合处间歇断,移动速度不得过快,一般不宜超过1m/分钟.大体积基础浇筑示意图2)浇筑砼所采用的方法应使砼在浇筑时不发生离析现象,对于深基坑部位的砼采用留槽法,使砼沿留槽下落,保证自由倾落高度不超过2m,留槽布置应适应浇筑面积,浇筑速度和摊平的能力.间距设为3m,交叉式布置.3)电梯井、集水井部位砼采取二次浇筑,即底板砼浇筑到电梯井、集水红阳建工集团有限公司3模板新浇混凝土总指挥:贾伟根现场指挥:黄国芳现场调度:楼汗光振捣负责人曹小华4人找平负责人张监余4人机械维修人杨才明搅拌负责人电工负责人杨才明材料供应曹兆军接泵管6人井底上来200mm后,等混凝土初步凝结且不会出现冷缝时紧接着浇筑坑壁.为保证底板和壁接缝处的质量,在浇筑壁之前用同配比减去石子用量的砂浆铺50-80mm厚.4)泵送混凝土均为大坍落度高流动性混凝土,因而在振捣过程中会出现大量泌水和浮浆.浇筑方法应由一端开始用赶浆法施工.混凝土浇筑连续向前推进,将这些水和浮浆人为诱导,顺着混凝土坡面流入基坑集水井,然后用软水泵排除泌水.5)砼表面处理做到“三压三平”首先按浇筑标高用煤撬拍板压实,长刮尺刮平;其次初凝前用铁滚筒数遍碾压、整平。最后终凝前,用木蟹打磨压实、整平,防止砼出现水裂缝。2剪力墙浇...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地地下室大体积混凝土施工方案-Microsoft-Word-文档

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
