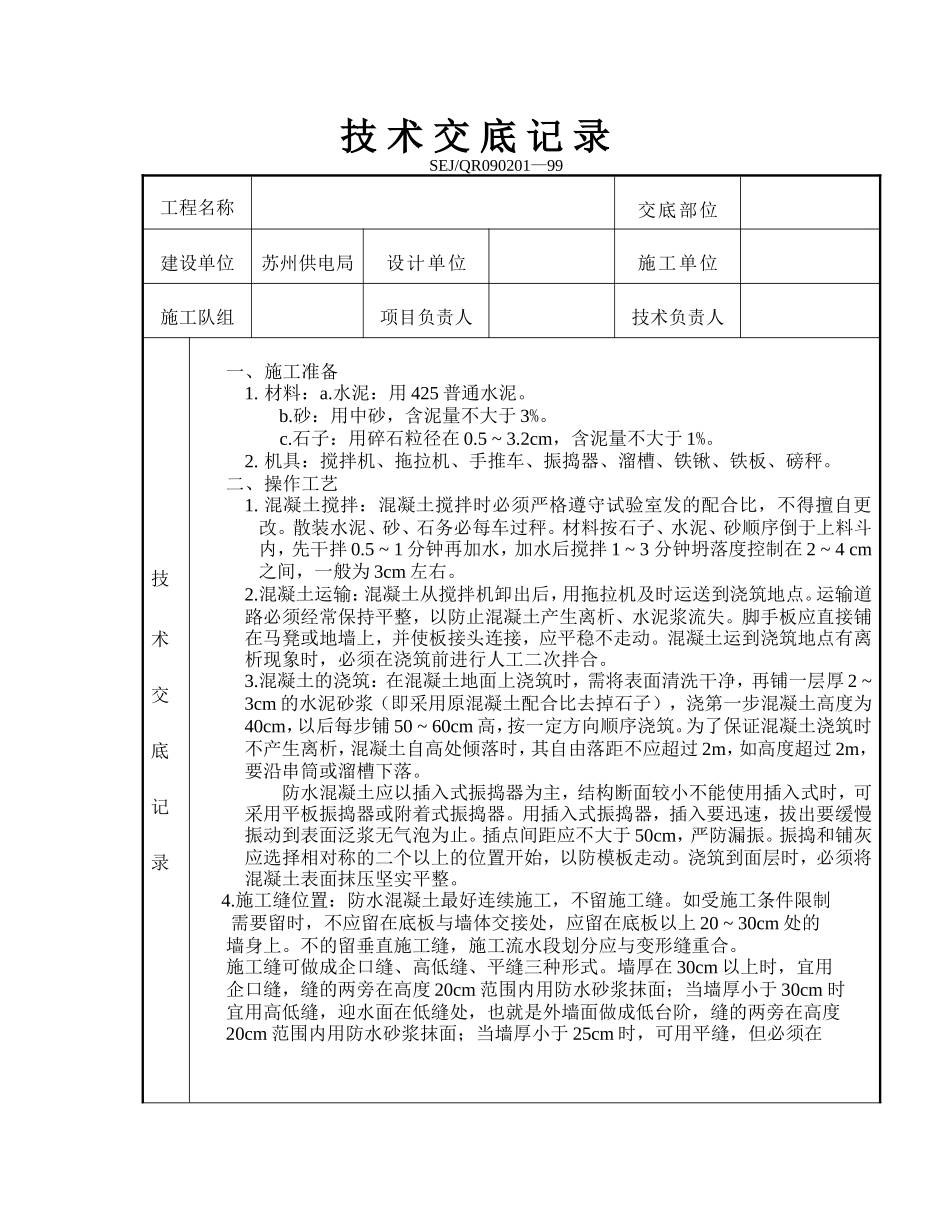

技术交底记录SEJ/QR090201—99工程名称交底部位建设单位苏州供电局设计单位施工单位施工队组项目负责人技术负责人技术交底记录一、施工准备1
水泥:用425普通水泥
砂:用中砂,含泥量不大于3%
石子:用碎石粒径在0
2cm,含泥量不大于1%
机具:搅拌机、拖拉机、手推车、振捣器、溜槽、铁锹、铁板、磅秤
二、操作工艺1
混凝土搅拌:混凝土搅拌时必须严格遵守试验室发的配合比,不得擅自更改
散装水泥、砂、石务必每车过秤
材料按石子、水泥、砂顺序倒于上料斗内,先干拌0
5~1分钟再加水,加水后搅拌1~3分钟坍落度控制在2~4cm之间,一般为3cm左右
混凝土运输:混凝土从搅拌机卸出后,用拖拉机及时运送到浇筑地点
运输道路必须经常保持平整,以防止混凝土产生离析、水泥浆流失
脚手板应直接铺在马凳或地墙上,并使板接头连接,应平稳不走动
混凝土运到浇筑地点有离析现象时,必须在浇筑前进行人工二次拌合
混凝土的浇筑:在混凝土地面上浇筑时,需将表面清洗干净,再铺一层厚2~3cm的水泥砂浆(即采用原混凝土配合比去掉石子),浇第一步混凝土高度为40cm,以后每步铺50~60cm高,按一定方向顺序浇筑
为了保证混凝土浇筑时不产生离析,混凝土自高处倾落时,其自由落距不应超过2m,如高度超过2m,要沿串筒或溜槽下落
防水混凝土应以插入式振捣器为主,结构断面较小不能使用插入式时,可采用平板振捣器或附着式振捣器
用插入式振捣器,插入要迅速,拔出要缓慢振动到表面泛浆无气泡为止
插点间距应不大于50cm,严防漏振
振捣和铺灰应选择相对称的二个以上的位置开始,以防模板走动
浇筑到面层时,必须将混凝土表面抹压坚实平整
施工缝位置:防水混凝土最好连续施工,不留施工缝
如受施工条件限制需要留时,不应留在底板与墙体交接处,应留在底板以上20~30cm处的墙身上
不的留垂直施
