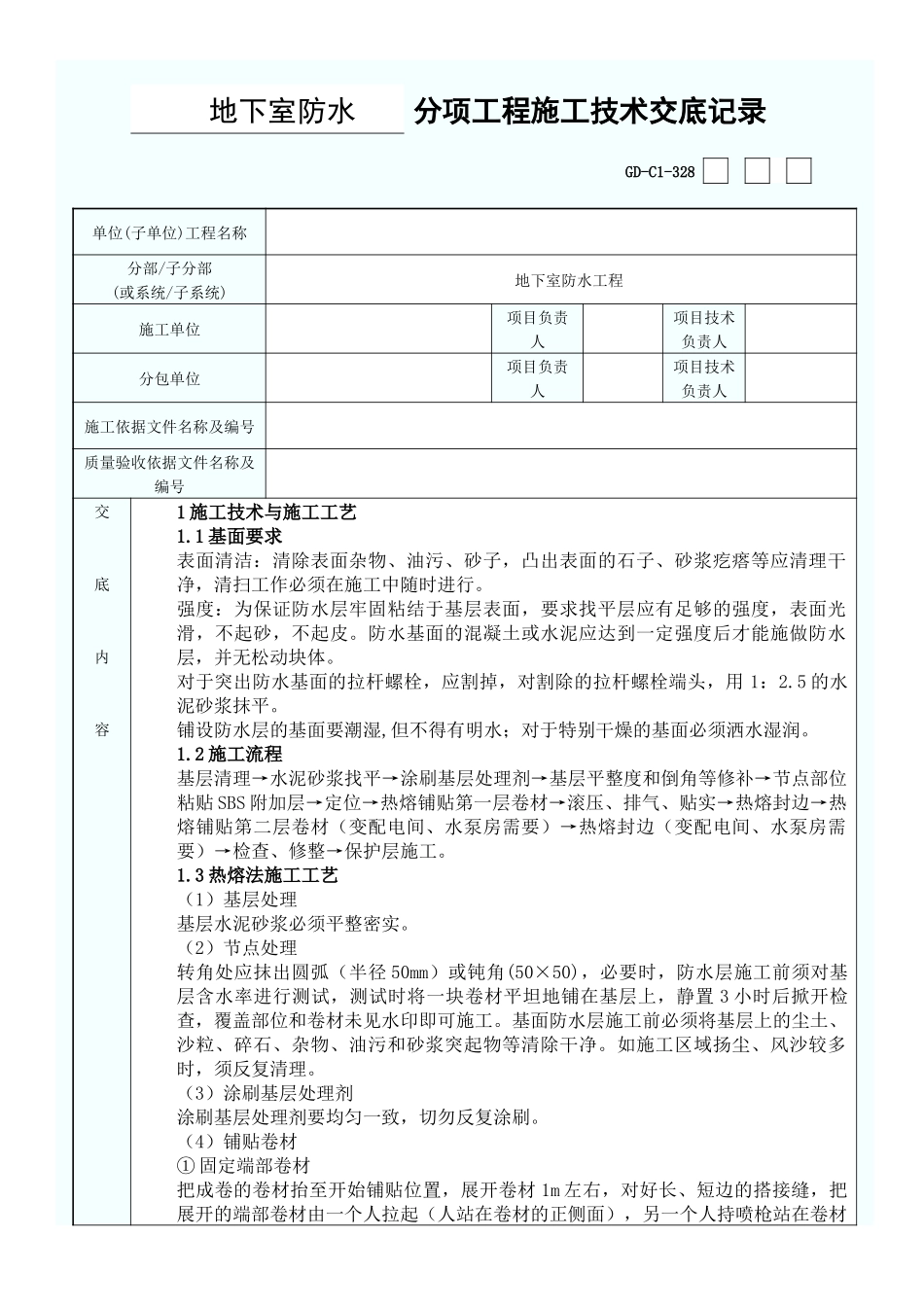

地下室防水分项工程施工技术交底记录GD-C1-328单位(子单位)工程名称分部/子分部(或系统/子系统)地下室防水工程施工单位项目负责人项目技术负责人分包单位项目负责人项目技术负责人施工依据文件名称及编号质量验收依据文件名称及编号交底内容1施工技术与施工工艺1
1基面要求表面清洁:清除表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行
强度:为保证防水层牢固粘结于基层表面,要求找平层应有足够的强度,表面光滑,不起砂,不起皮
防水基面的混凝土或水泥应达到一定强度后才能施做防水层,并无松动块体
对于突出防水基面的拉杆螺栓,应割掉,对割除的拉杆螺栓端头,用1:2
5的水泥砂浆抹平
铺设防水层的基面要潮湿,但不得有明水;对于特别干燥的基面必须洒水湿润
2施工流程基层清理→水泥砂浆找平→涂刷基层处理剂→基层平整度和倒角等修补→节点部位粘贴SBS附加层→定位→热熔铺贴第一层卷材→滚压、排气、贴实→热熔封边→热熔铺贴第二层卷材(变配电间、水泵房需要)→热熔封边(变配电间、水泵房需要)→检查、修整→保护层施工
3热熔法施工工艺(1)基层处理基层水泥砂浆必须平整密实
(2)节点处理转角处应抹出圆弧(半径50mm)或钝角(50×50),必要时,防水层施工前须对基层含水率进行测试,测试时将一块卷材平坦地铺在基层上,静置3小时后掀开检查,覆盖部位和卷材未见水印即可施工
基面防水层施工前必须将基层上的尘土、沙粒、碎石、杂物、油污和砂浆突起物等清除干净
如施工区域扬尘、风沙较多时,须反复清理
(3)涂刷基层处理剂涂刷基层处理剂要均匀一致,切勿反复涂刷

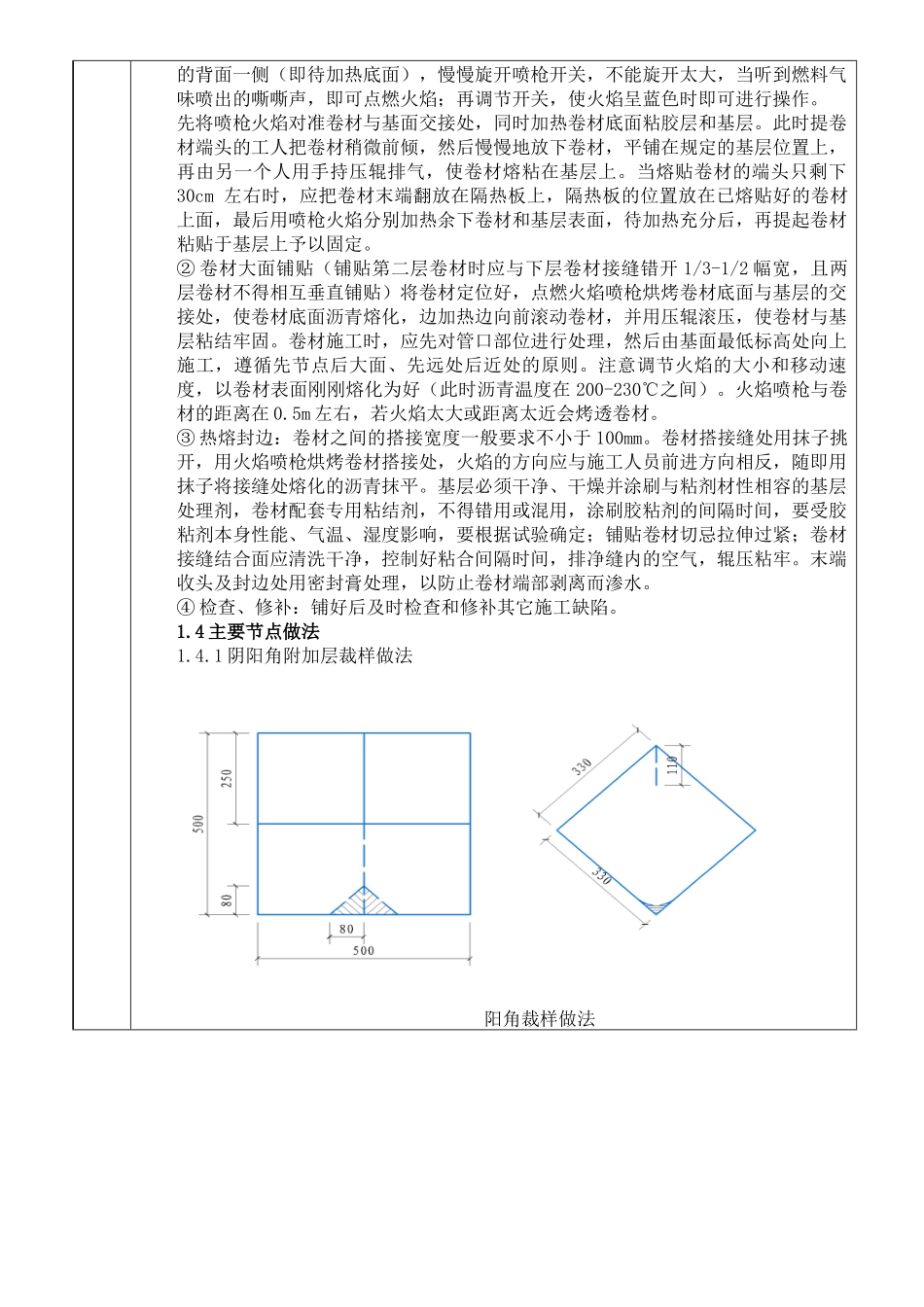

(4)铺贴卷材①固定端部卷材把成卷的卷材抬至开始铺贴位置,展开卷材1m左右,对好长、短边的搭接缝,把展开的端部卷材由一个人拉起(人站在卷材的正侧面),另一个人持喷枪站在卷材的背面一侧(即待加热底面),慢慢旋开
