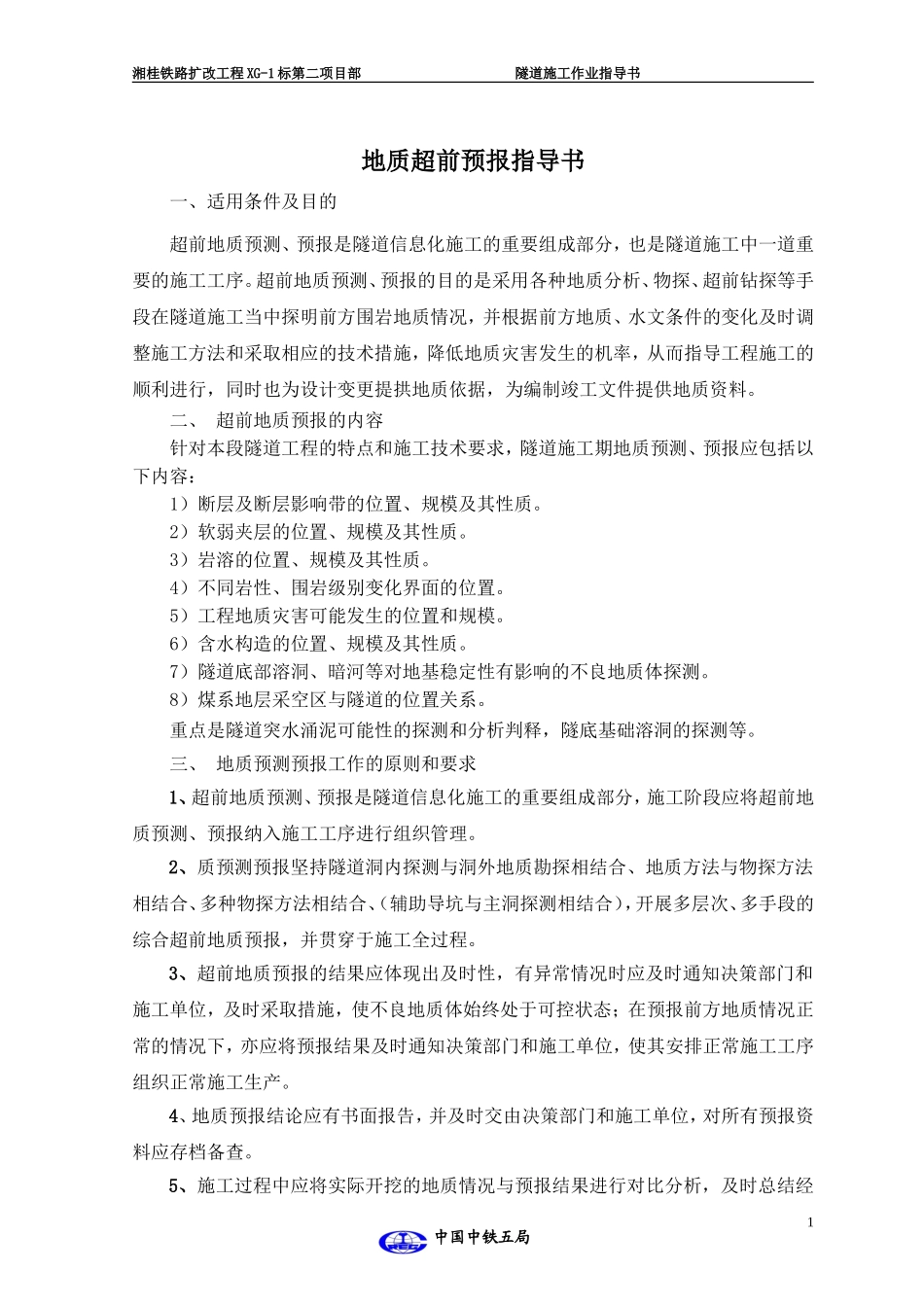

中国中铁五局湘桂铁路扩改工程XG-1标第二项目部隧道施工作业指导书地质超前预报指导书一、适用条件及目的超前地质预测、预报是隧道信息化施工的重要组成部分,也是隧道施工中一道重要的施工工序
超前地质预测、预报的目的是采用各种地质分析、物探、超前钻探等手段在隧道施工当中探明前方围岩地质情况,并根据前方地质、水文条件的变化及时调整施工方法和采取相应的技术措施,降低地质灾害发生的机率,从而指导工程施工的顺利进行,同时也为设计变更提拱地质依据,为编制竣工文件提供地质资料
二、超前地质预报的内容针对本段隧道工程的特点和施工技术要求,隧道施工期地质预测、预报应包括以下内容:1)断层及断层影响带的位置、规模及其性质
2)软弱夹层的位置、规模及其性质
3)岩溶的位置、规模及其性质

4)不同岩性、围岩级别变化界面的位置
5)工程地质灾害可能发生的位置和规模
6)含水构造的位置、规模及其性质
7)隧道底部溶洞、暗河等对地基稳定性有影响的不良地质体探测
8)煤系地层采空区与隧道的位置关系
重点是隧道突水涌泥可能性的探测和分析判释,隧底基础溶洞的探测等
三、地质预测预报工作的原则和要求1、超前地质预测、预报是隧道信息化施工的重要组成部分,施工阶段应将超前地质预测、预报纳入施工工序进行组织管理
2、质预测预报坚持隧道洞内探测与洞外地质勘探相结合、地质方法与物探方法相结合、多种物探方法相结合、(辅助导坑与主洞探测相结合),开展多层次、多手段的综合超前地质预报,并贯穿于施工全过程
3、超前地质预报的结果应体现出及时性,有异常情况时应及时通知决策部门和施工单位,及时采取措施,使不良地质体始终处于可控状态;在预报前方地质情况正常的情况下,亦应将预报结果及时通知决策部门和施工单位,使其安排正常施工工序组织正常施工生产

4、地质预报结论应有书面报告,并及时交由决策部门和施工单位,对所有预报资料应存档备查
