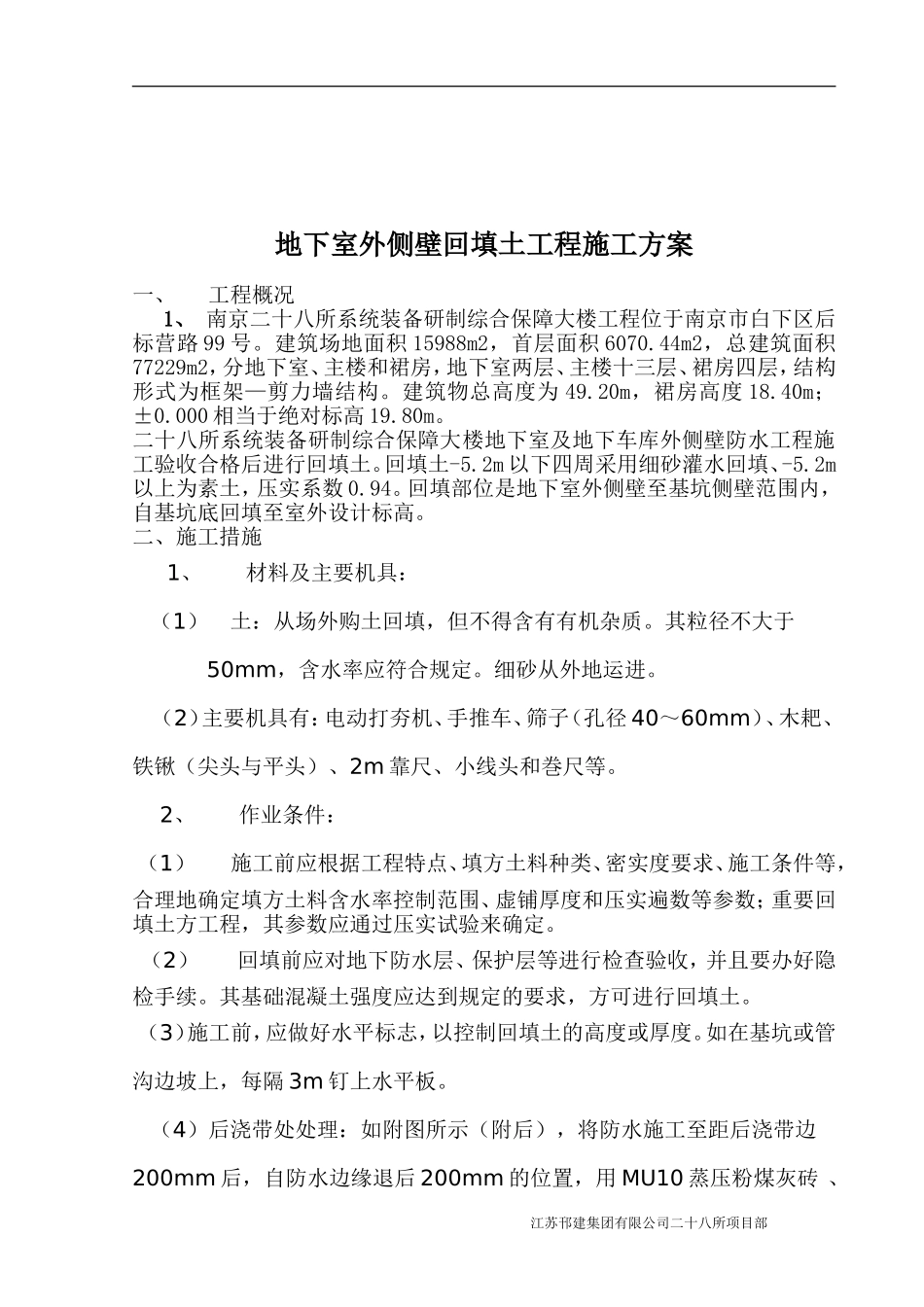

二十八所系统装备研综合保障大楼工程地下室外侧壁回填土施工方案编制人:审核人:审批人:江苏邗建集团有限公司二○一五年三月十日地下室外侧壁回填土工程施工方案一、工程概况1、南京二十八所系统装备研制综合保障大楼工程位于南京市白下区后标营路99号
建筑场地面积15988m2,首层面积6070
44m2,总建筑面积77229m2,分地下室、主楼和裙房,地下室两层、主楼十三层、裙房四层,结构形式为框架—剪力墙结构
建筑物总高度为49
20m,裙房高度18
40m;±0
000相当于绝对标高19
二十八所系统装备研制综合保障大楼地下室及地下车库外侧壁防水工程施工验收合格后进行回填土
2m以下四周采用细砂灌水回填、-5
2m以上为素土,压实系数0
回填部位是地下室外侧壁至基坑侧壁范围内,自基坑底回填至室外设计标高
二、施工措施1、材料及主要机具:(1)土:从场外购土回填,但不得含有有机杂质
其粒径不大于50mm,含水率应符合规定
细砂从外地运进
(2)主要机具有:电动打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、小线头和巻尺等
2、作业条件:(1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定
(2)回填前应对地下防水层、保护层等进行检查验收,并且要办好隐检手续
其基础混凝土强度应达到规定的要求,方可进行回填土
(3)施工前,应做好水平标志,以控制回填土的高度或厚度
如在基坑或管沟边坡上,每隔3m钉上水平板

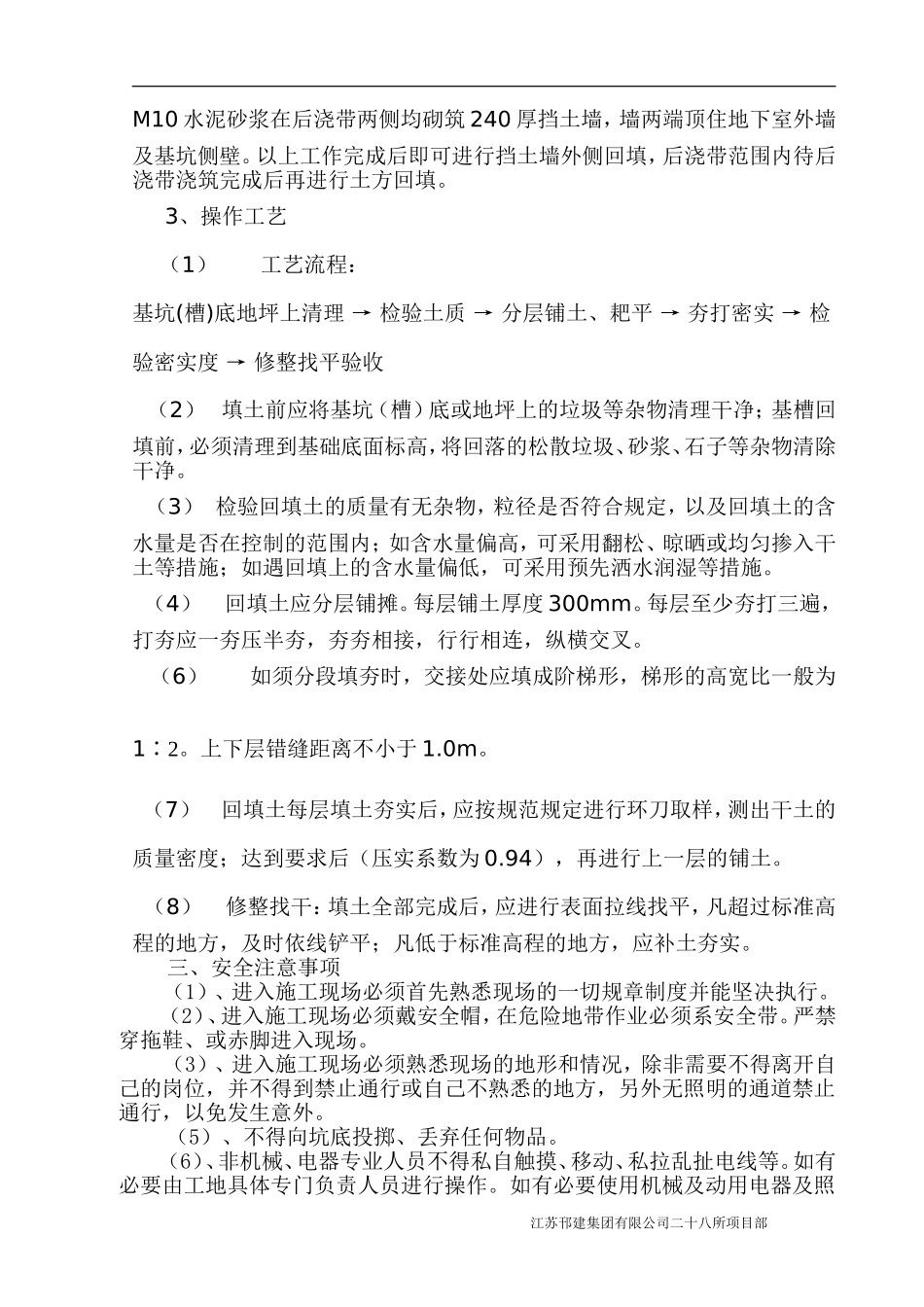

(4)后浇带处处理:如附图所示(附后),将防水施工至距后浇带边200mm后,自防水边缘退后200mm的位置,用MU10蒸压粉煤灰砖、江苏邗建集团有限公司二十八所项目部M10水泥砂浆在后浇带两侧均砌筑240厚挡土
