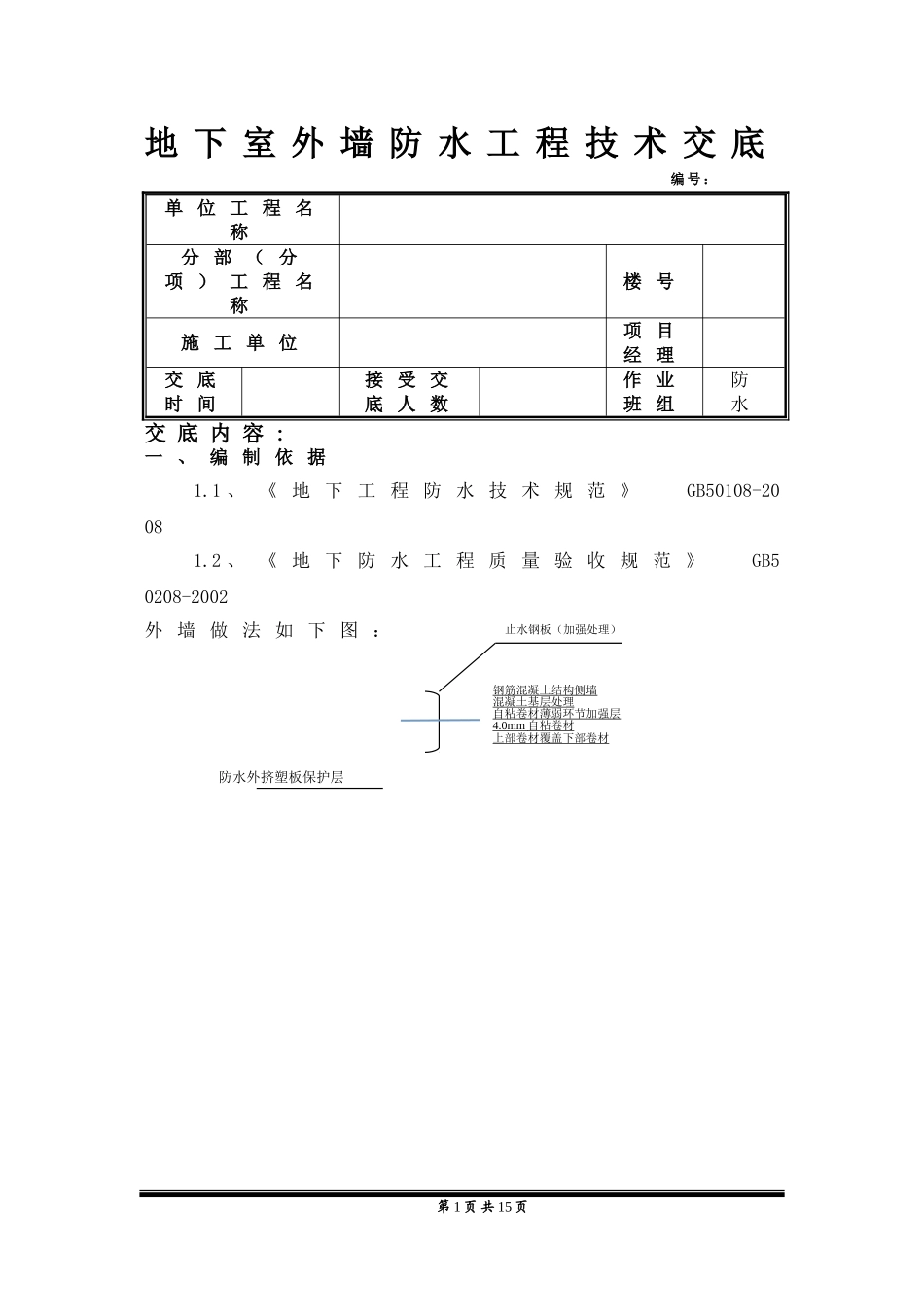

地下室外墙防水工程技术交底编号:单位工程名称分部(分项)工程名称楼号施工单位项目经理交底时间接受交底人数作业班组防水交底内容:一、编制依据1
1、《地下工程防水技术规范》GB50108-20081

2、《地下防水工程质量验收规范》GB50208-2002外墙做法如下图:第1页共15页防水外挤塑板保护层钢筋混凝土结构侧墙混凝土基层处理自粘卷材薄弱环节加强层4
0mm自粘卷材上部卷材覆盖下部卷材止水钢板(加强处理)第2页共15页高层地下室外墙防水做法:A:回填土、B:砖砌体保护层、C:4mm厚SBS改性沥青防水卷材(聚酯胎I型)、D:自防水钢筋混凝土外墙
(原外墙对拉螺栓孔要用水泥砂浆填实,打磨平整

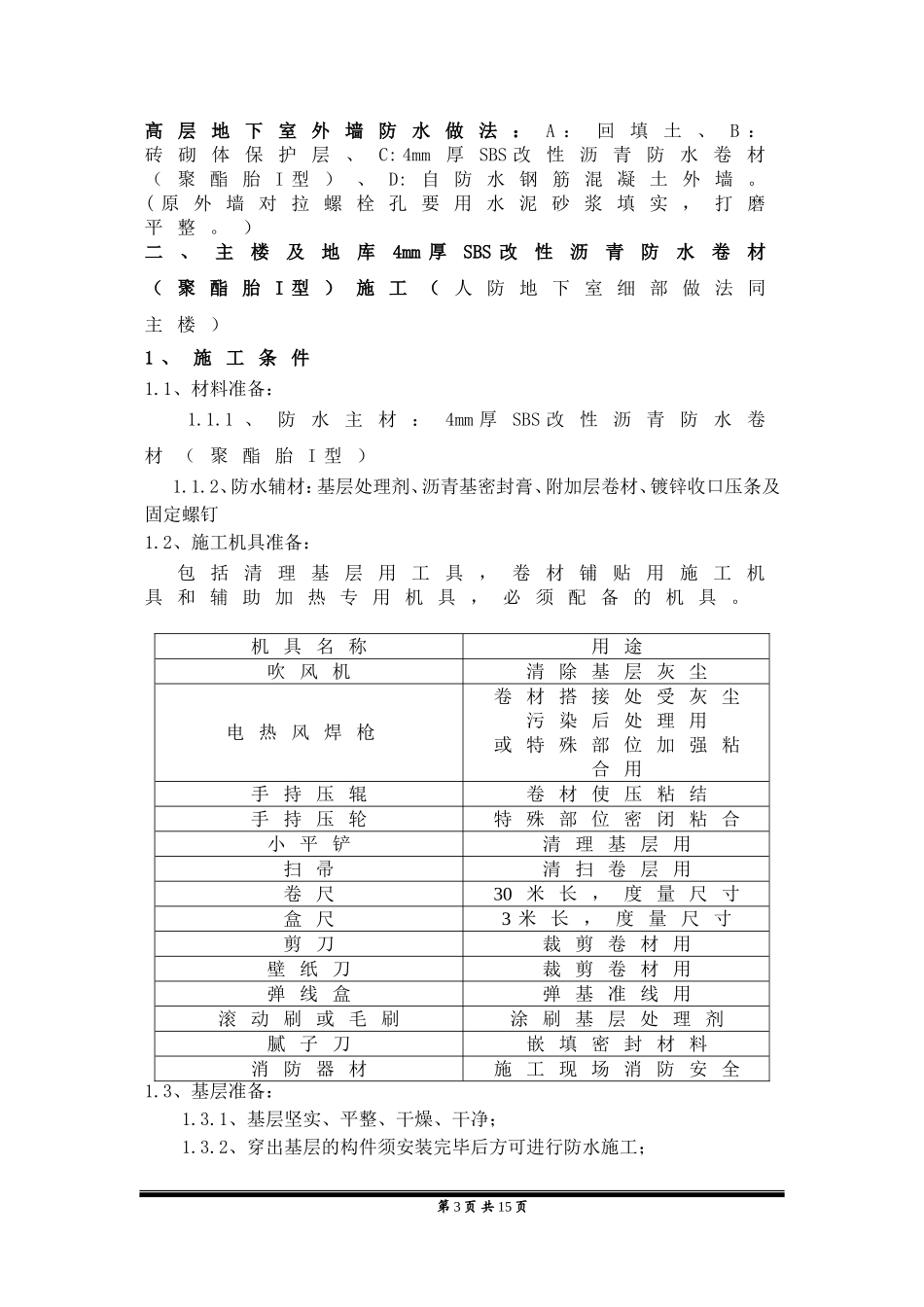

)二、主楼及地库4mm厚SBS改性沥青防水卷材(聚酯胎I型)施工(人防地下室细部做法同主楼)1、施工条件1
1、材料准备:1
1、防水主材:4mm厚SBS改性沥青防水卷材(聚酯胎I型)1
2、防水辅材:基层处理剂、沥青基密封膏、附加层卷材、镀锌收口压条及固定螺钉1
2、施工机具准备:包括清理基层用工具,卷材铺贴用施工机具和辅助加热专用机具,必须配备的机具
机具名称用途吹风机清除基层灰尘电热风焊枪卷材搭接处受灰尘污染后处理用或特殊部位加强粘合用手持压辊卷材使压粘结手持压轮特殊部位密闭粘合小平铲清理基层用扫帚清扫卷层用卷尺30米长,度量尺寸盒尺3米长,度量尺寸剪刀裁剪卷材用壁纸刀裁剪卷材用弹线盒弹基准线用滚动刷或毛刷涂刷基层处理剂腻子刀嵌填密封材料消防器材施工现场消防安全1
3、基层准备:1
1、基层坚实、平整、干燥、干净;1
2、穿出基层的构件须安装完毕后方可进行防水施工;第3页共15页1
3、底板砼垫层应无明水,基层应干燥、干净;侧墙及顶板基层应干燥、干净
2、施工工艺及施工细部节点处理地下全外包防水工程采用外防外贴法,根据现场施工,可先作立面,后作水平面,两面
