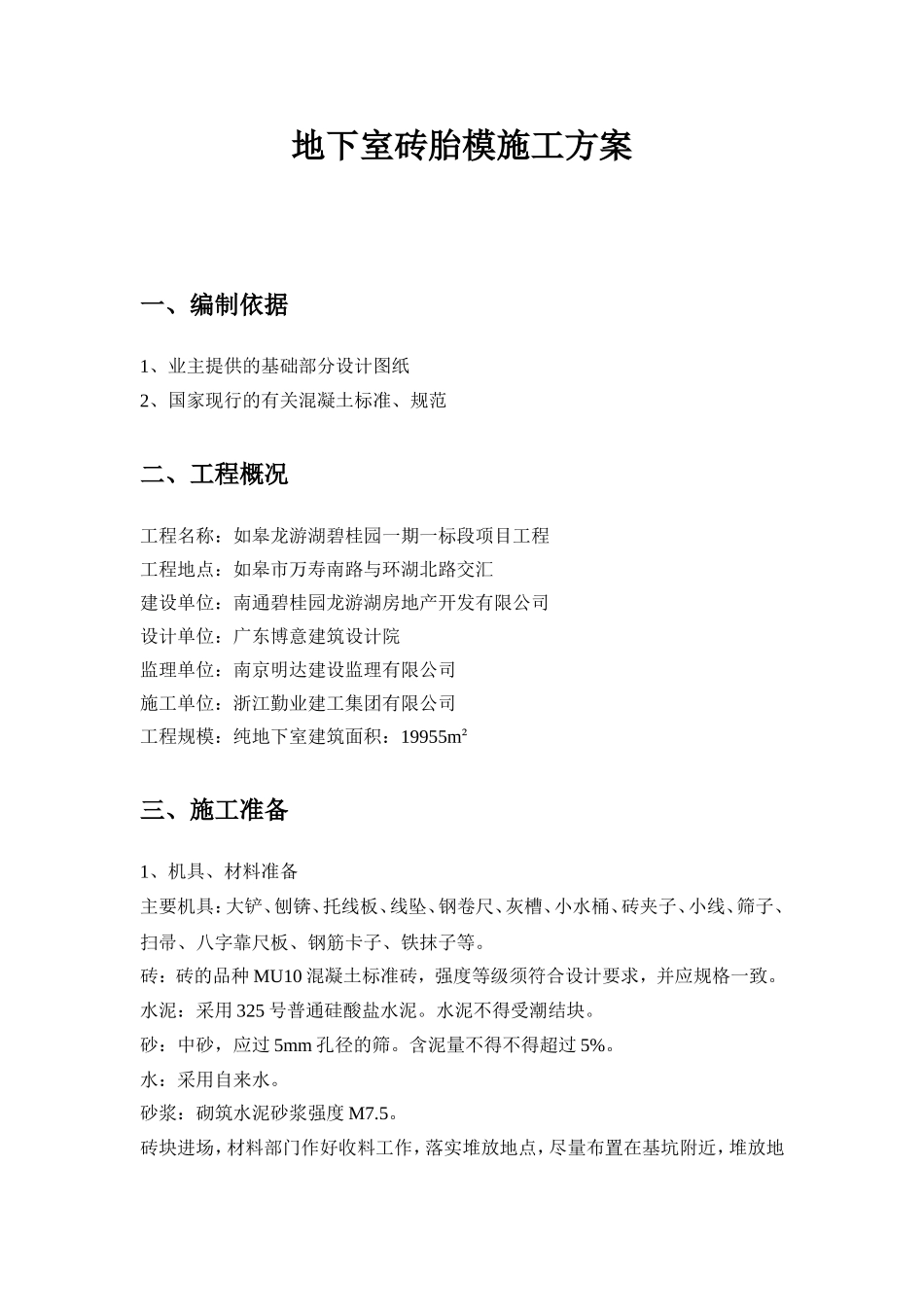

地下室砖胎模施工方案一、编制依据1、业主提供的基础部分设计图纸2、国家现行的有关混凝土标准、规范二、工程概况工程名称:如皋龙游湖碧桂园一期一标段项目工程工程地点:如皋市万寿南路与环湖北路交汇建设单位:南通碧桂园龙游湖房地产开发有限公司设计单位:广东博意建筑设计院监理单位:南京明达建设监理有限公司施工单位:浙江勤业建工集团有限公司工程规模:纯地下室建筑面积:19955m²三、施工准备1、机具、材料准备主要机具:大铲、刨锛、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等
砖:砖的品种MU10混凝土标准砖,强度等级须符合设计要求,并应规格一致
水泥:采用325号普通硅酸盐水泥
水泥不得受潮结块
砂:中砂,应过5mm孔径的筛
含泥量不得不得超过5%
水:采用自来水
砂浆:砌筑水泥砂浆强度M7
砖块进场,材料部门作好收料工作,落实堆放地点,尽量布置在基坑附近,堆放地点应压实、平整
砌块应保持干净,避免粘结泥土、脏物
进场的材料必须有出厂合格证及试验报告,材料的规格尺寸必须符合国家施工验收规范及设计要求,对不符合要求的严禁进场,砖块装卸应平稳,避免冲击

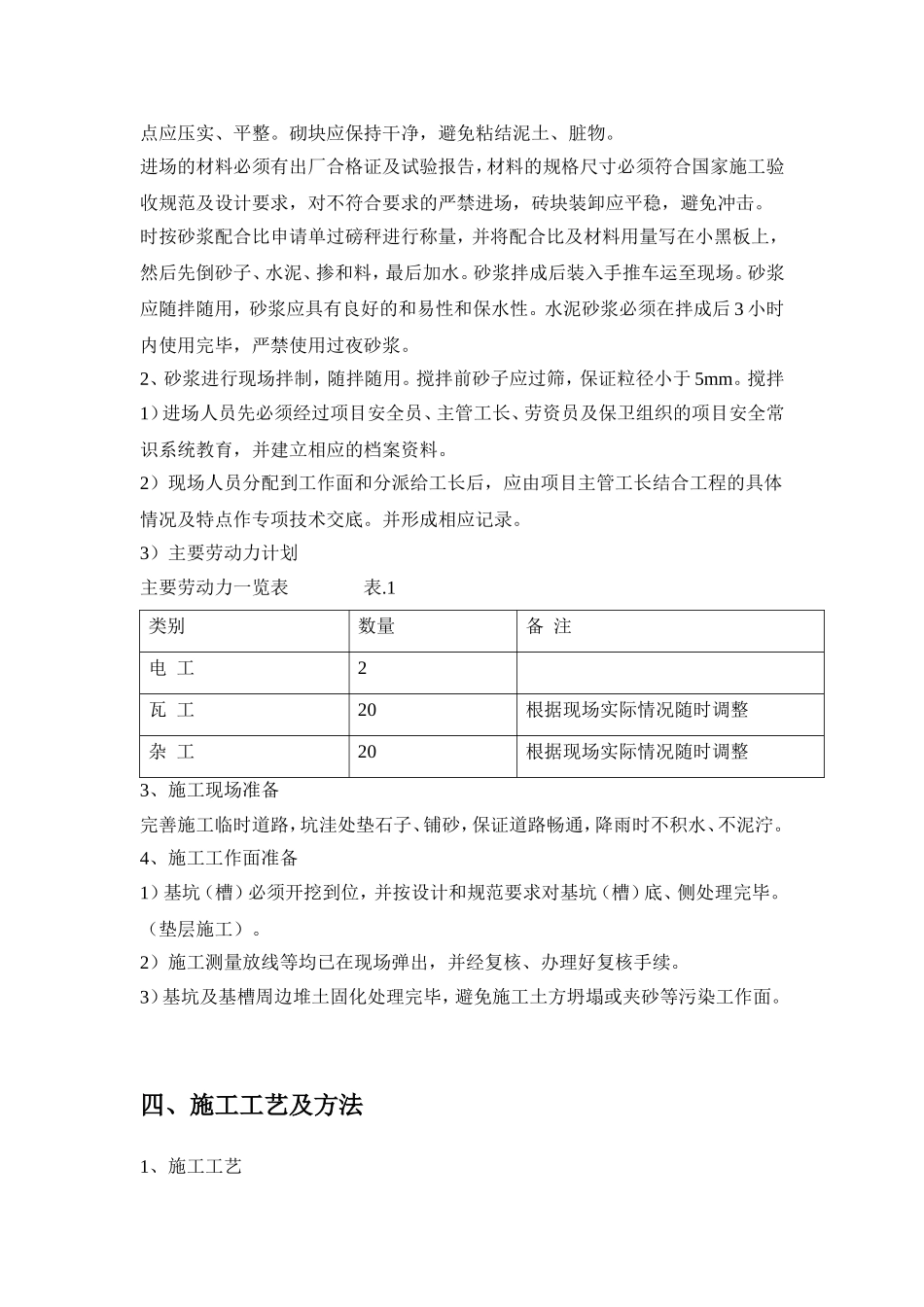

时按砂浆配合比申请单过磅秤进行称量,并将配合比及材料用量写在小黑板上,然后先倒砂子、水泥、掺和料,最后加水
砂浆拌成后装入手推车运至现场
砂浆应随拌随用,砂浆应具有良好的和易性和保水性
水泥砂浆必须在拌成后3小时内使用完毕,严禁使用过夜砂浆
2、砂浆进行现场拌制,随拌随用
搅拌前砂子应过筛,保证粒径小于5mm
搅拌1)进场人员先必须经过项目安全员、主管工长、劳资员及保卫组织的项目安全常识系统教育,并建立相应的档案资料
2)现场人员分配到工作面和分派给工长后,应由项目主管工长结合工程的具体情况及特点作专项技术交底
并形成相应记录
3)主要劳动力计划主要劳动力一览表表

1类别数量备注电工2瓦
