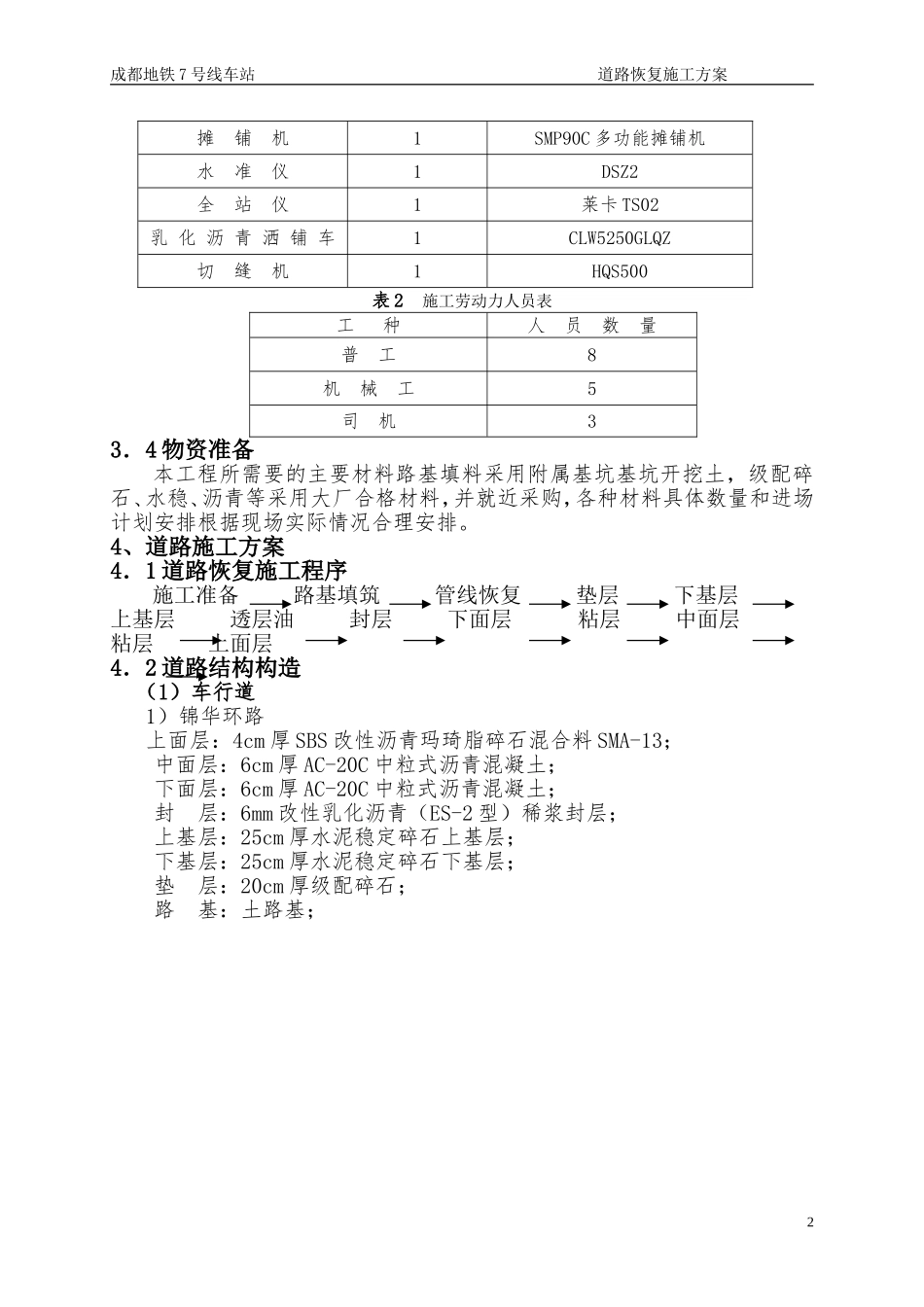

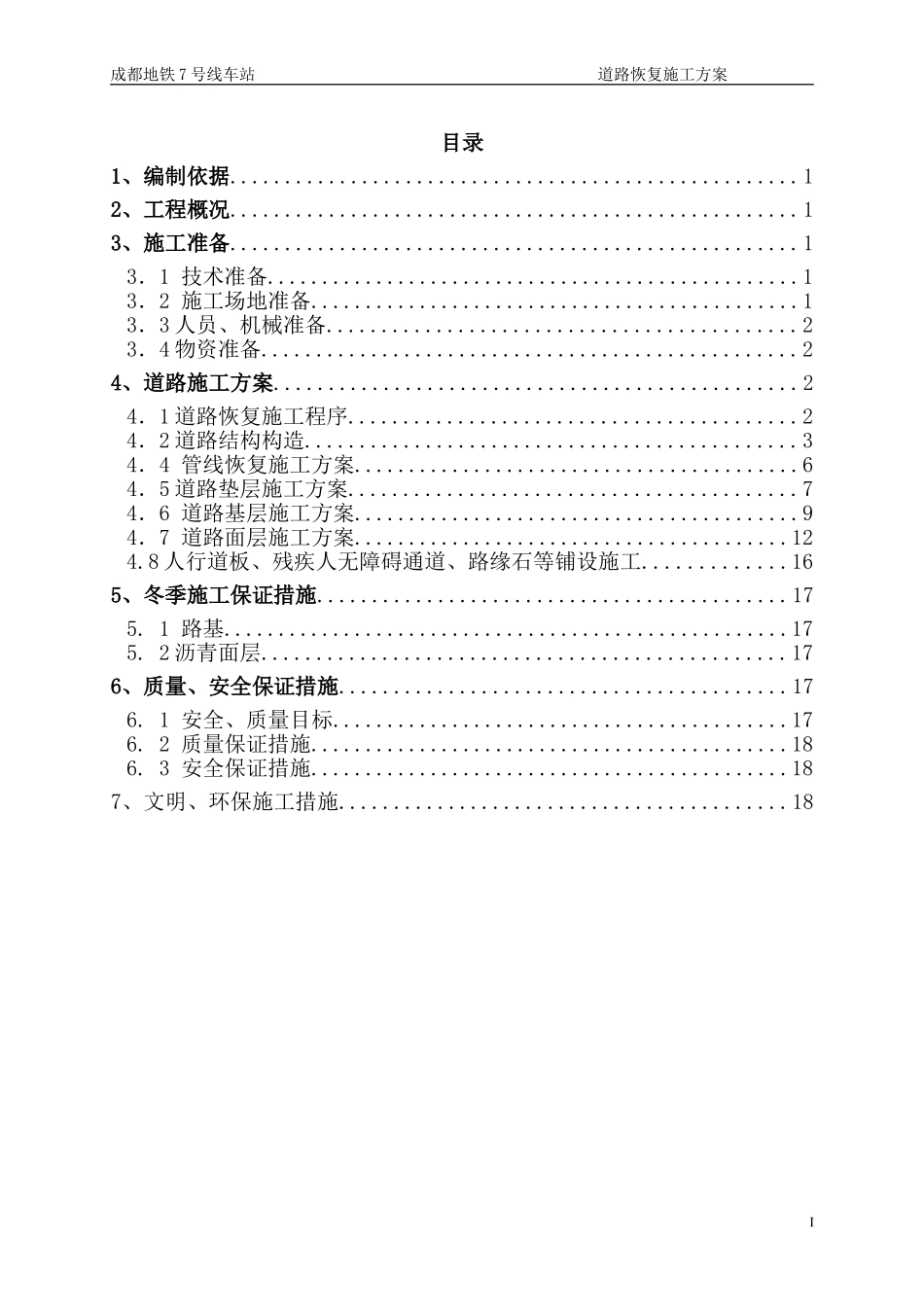

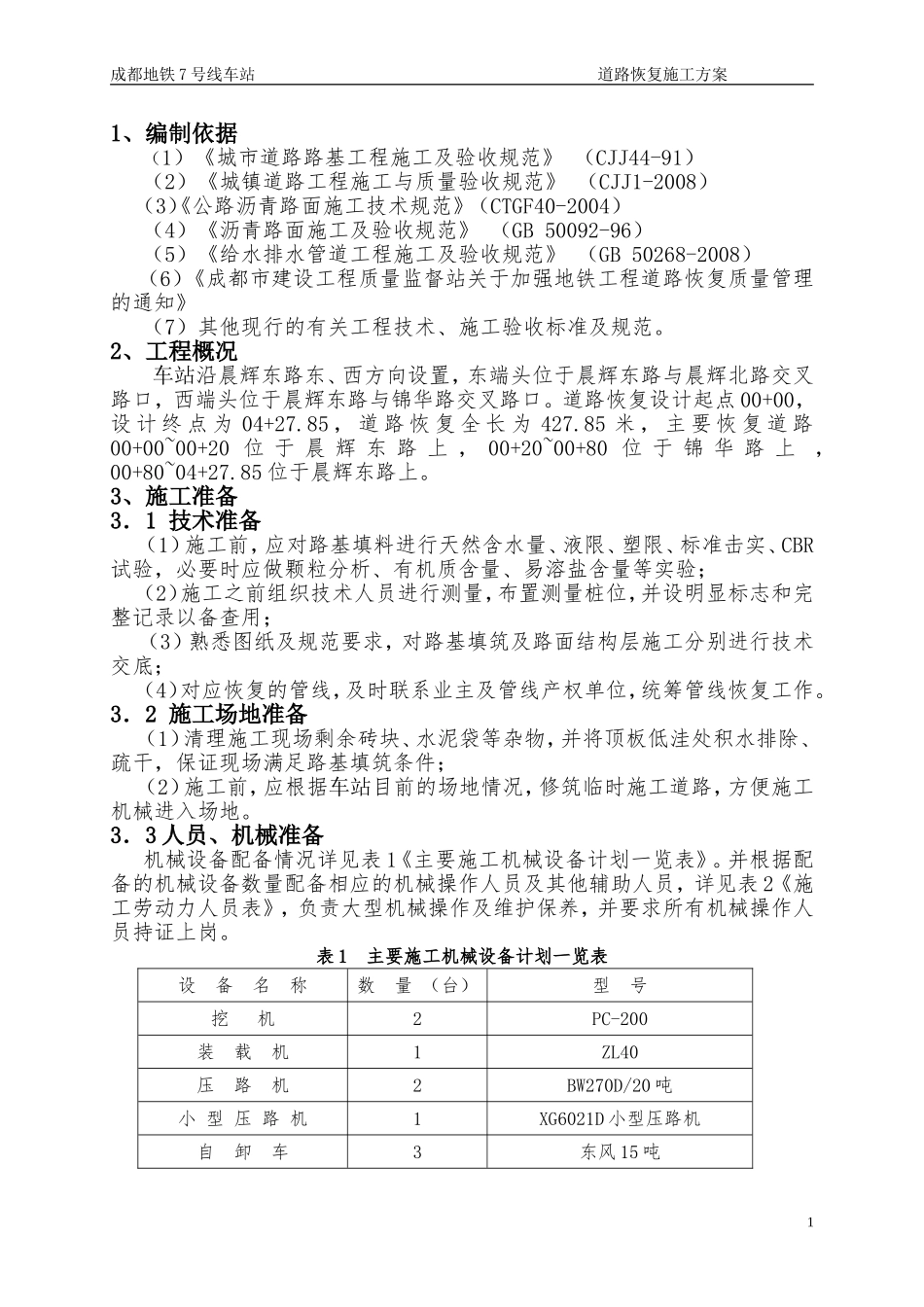

成都地铁7号线车站道路恢复施工方案目录1、编制依据....................................................12、工程概况....................................................13、施工准备....................................................13.1技术准备.................................................13.2施工场地准备.............................................13.3人员、机械准备...........................................23.4物资准备.................................................24、道路施工方案................................................24.1道路恢复施工程序.........................................24.2道路结构构造.............................................34.4管线恢复施工方案.........................................64.5道路垫层施工方案.........................................74.6道路基层施工方案.........................................94.7道路面层施工方案........................................124.8人行道板、残疾人无障碍通道、路缘石等铺设施工.............165、冬季施工保证措施...........................................175.1路基....................................................175.2沥青面层................................................176、质量、安全保证措施.........................................176.1安全、质量目标..........................................176.2质量保证措施............................................186.3安全保证措施............................................187、文明、环保施工措施.........................................18I成都地铁7号线车站道路恢复施工方案1、编制依据(1)《城市道路路基工程施工及验收规范》(CJJ44-91)(2)《城镇道路工程施工与质量验收规范》(CJJ1-2008)(3)《公路沥青路面施工技术规范》(CTGF40-2004)(4)《沥青路面施工及验收规范》(GB50092-96)(5)《给水排水管道工程施工及验收规范》(GB50268-2008)(6)《成都市建设工程质量监督站关于加强地铁工程道路恢复质量管理的通知》(7)其他现行的有关工程技术、施工验收标准及规范。2、工程概况车站沿晨辉东路东、西方向设置,东端头位于晨辉东路与晨辉北路交叉路口,西端头位于晨辉东路与锦华路交叉路口。道路恢复设计起点00+00,设计终点为04+27.85,道路恢复全长为427.85米,主要恢复道路00+00~00+20位于晨辉东路上,00+20~00+80位于锦华路上,00+80~04+27.85位于晨辉东路上。3、施工准备3.1技术准备(1)施工前,应对路基填料进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量等实验;(2)施工之前组织技术人员进行测量,布置测量桩位,并设明显标志和完整记录以备查用;(3)熟悉图纸及规范要求,对路基填筑及路面结构层施工分别进行技术交底;(4)对应恢复的管线,及时联系业主及管线产权单位,统筹管线恢复工作。3.2施工场地准备(1)清理施工现场剩余砖块、水泥袋等杂物,并将顶板低洼处积水排除、疏干,保证现场满足路基填筑条件;(2)施工前,应根据车站目前的场地情况,修筑临时施工道路,方便施工机械进入场地。3.3人员、机械准备机械设备配备情况详见表1《主要施工机械设备计划一览表》。并根据配备的机械设备数量配备相应的机械操作人员及其他辅助人员,详见表2《施工劳动力人员表》,负责大型机械操作及维护保养,并要求所有机械操作人员持证上岗。表1主要施工机械设备计划一览表设备名称数量(台)型号挖机2PC-200装载机1ZL40压路机2BW270D/20吨小型压路机1XG6021D小型压路机自卸车3东风15吨1成都地铁7号线车站道路恢复施工方案摊铺机1SMP90C多功能摊铺机水准仪1DSZ2全站仪1莱卡TS02乳化沥青洒铺车1CLW5250GLQZ切缝机1HQS500表2施工劳动力人员表工种人员数量普工8机械工5司机33.4物资准备本工程所需要的主要材料路基填料采用附属基坑基坑开挖土,级配碎石、水稳、...
