地砖铺贴施工方案与技术措施1
施工准备1)材料质量要求(1)地砖:地砖的抗折强度以及规格尺寸符合设计或者样品要求,地砖的颜色一致,表面平整、无凸凹和翘曲现象,并且要求地砖的尺寸方正、无掉角,面层没有质量问题和影响美观的残缺现象,边角整齐
地砖的材质均要求有出厂证明和产品合格证,和相关的检査报告
尽量选用同一批砖,保证表面光滑、图案正确、颜色一致
板块的长宽厚允许偏差不得超过1mm;平整度用直尺检查,空隙不得超过±0
(2)水泥:32
5级普通硅酸盐水泥
(3)砂:采用粗砂、中砂,要求级配合理,其含泥量不大于3%(4)建筑胶:采用规范允许的胶
2)主要施工机具水桶、扫帚、平锹、铁抹子、大杠、小杠、筛子、窗纱筛子、窄手推车、钢丝刷、喷壶、锤子、橡皮锤、凿子、方尺、小包、溜子、地砖切割机等
3)施工条件⑴地面找平层施工完;地面的管线施工完,并办理完移交手续;地面的落地灰及浮灰清理干净;如果卫生间等有防水要求的房间应完成地面防水及防水保护层施工并完成一次闭水试验合格后可进行本道工序施工
⑵内墙和房间的±50cm标高控制线弹好并校核无误,清楚各房间及走道等相关部位的标高情况和关系
⑶地砖要求提前一天放在水中浸泡后阴干,保证其湿润
⑷在施工面积较大或者与其他相关部位交接多情况下,要求必须先绘制出施工大样图进行现场放样,样板施工完合格后方可进行施工
2操作工艺1)基层处理:将楼地面上的砂浆污物、浮灰、落地灰等清理干净,以达到施工条件的要求,如表面有油污,应采用10%的火碱水刷净,并用清水及时将碱液冲去
考虑到装饰层与基层结合力,在正式施工前用少许清水湿润地面,用素水泥浆做结合层一道
2)弹线:施工前在墙体四周弹出标高控制线(依据墙上的50cm控制线〕,在地面弹出十字线,以控制地砖分隔尺寸
找出面层的标高控制点,注意与各相关部位的标高控制一致

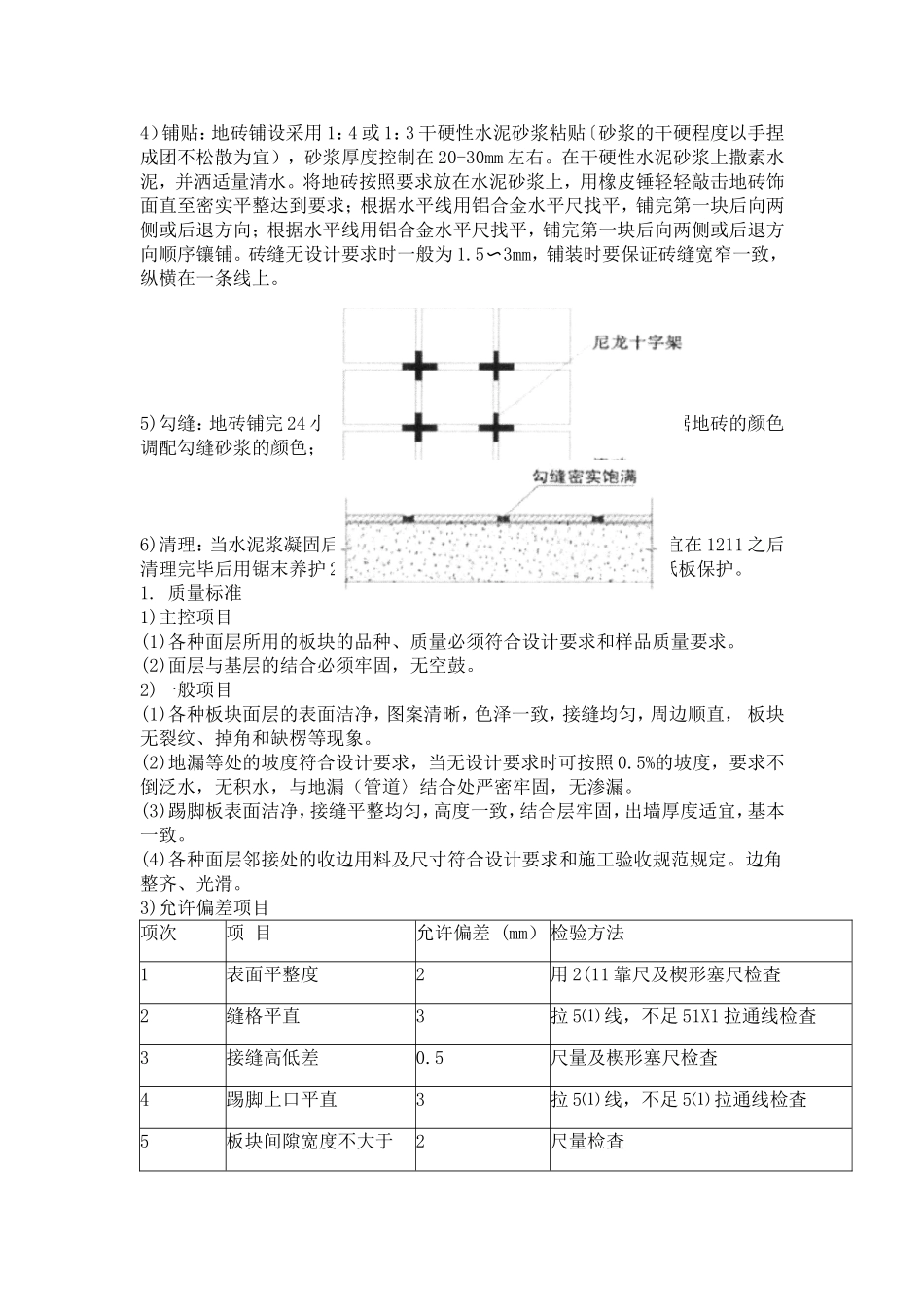

3)预铺:首先应在图纸设计要求的基础上
