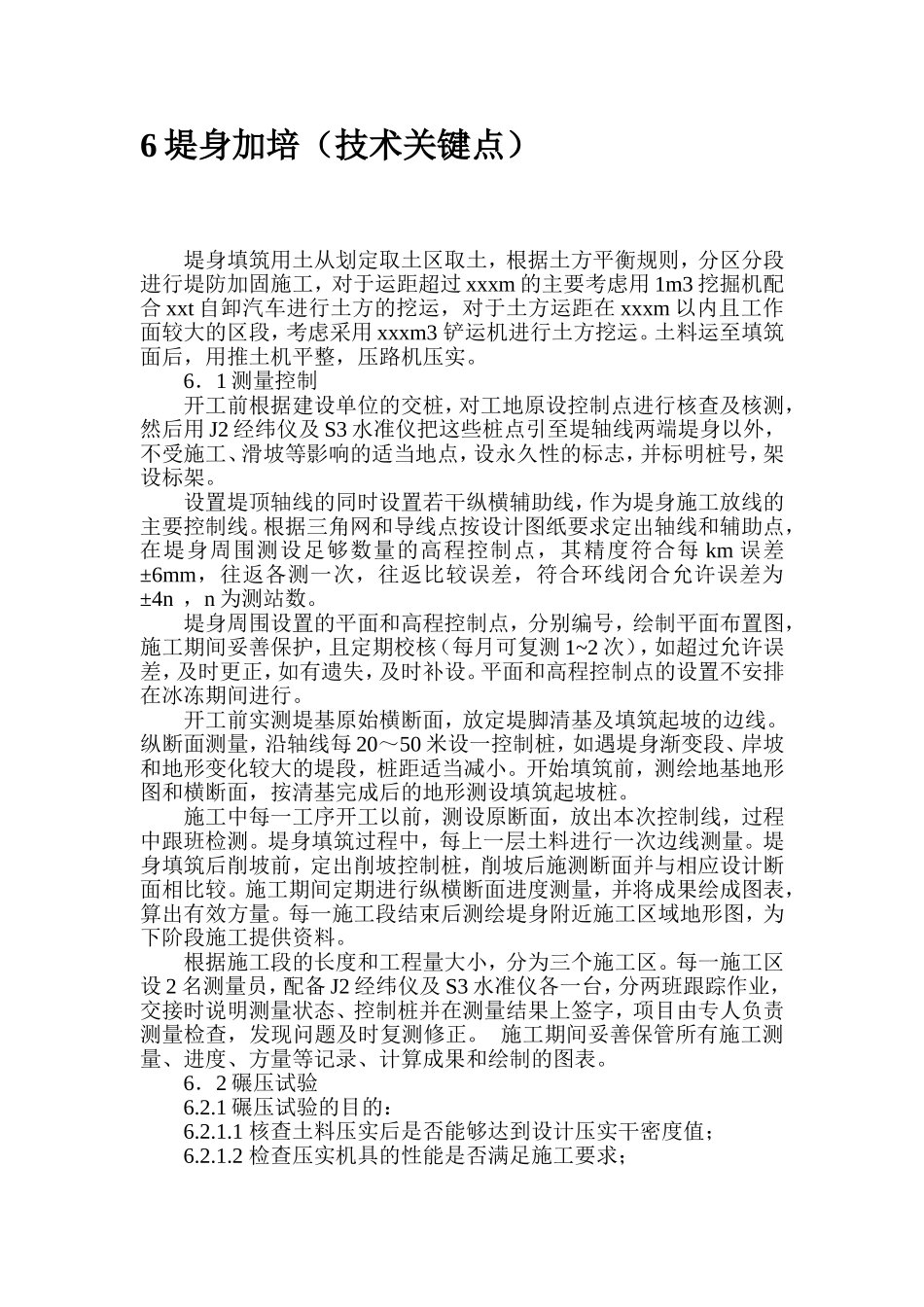

堤防工程施工方案1、堤防工程概况本工程为锦州市小凌河水生态环境综合治理一期工程,工程起点为锦凌水库、终点为沈山铁路下行桥,桩号为XH0+000-XH6+403
04,河道治理总长度6
47km,原有堤防加固7
本段河道左岸为锦州市主城区,防洪标准为100年一遇,相应堤防等级为1级;右岸为新城区,防洪标准为50年一遇,相应地方等级为2级
2、施工准备2
1测量、放样2
1堤防工程基线相对于邻近基本控制点,平面位置允许误差士30mm~士50mm,高程允许误差士30mm
2堤防断面放样、填筑轮廓,宜根据不同堤型相隔一定距离设立样架,其测点相对设计的限值误差,平面为土50mm,高程为士30mm,堤轴线点为土30mm
高程负值不得连续出现,并不得超过总测点的30%
3堤身放样时,应根据设计要求预留堤基、堤身的沉降量
4核查土料特性:采集代表性土样按SL/T237-1999《土工试验规程》中的要求做颗粒组成、砂性土的相对密度等试验
3机械、设备及材料准备:施工机械、施工工具、设备及材料的型号、规格、技术性能应根据工程施工进度和强度合理安排与调配
3安全度汛3
1堤防工程施工期的度汛、导流,应根据设计要求和工程需要,编制方案,并报有关单位批准
2本堤防工程跨汛期施工时,其度讯洪水标准,应根据2级堤防级别,按50年一遇洪水标准,加安全超高0
度汛时如遇超标准洪水,应及时采取紧急处理措施
4堤基施工4
1一般规定4
1堤基施工前,应根据勘测设计文件、堤基的实际情况和施工条件制订有关施工技术措施与细则
2堤基地质比较复杂、施工难度较大或无现行规范可遵照时,应进行必要的技术论证,并应通过现场试验取得有关技术参数
3对堤基开挖或处理过程中的各种情况应及时详细记录,经验收合格后,方能进行堤身填筑
