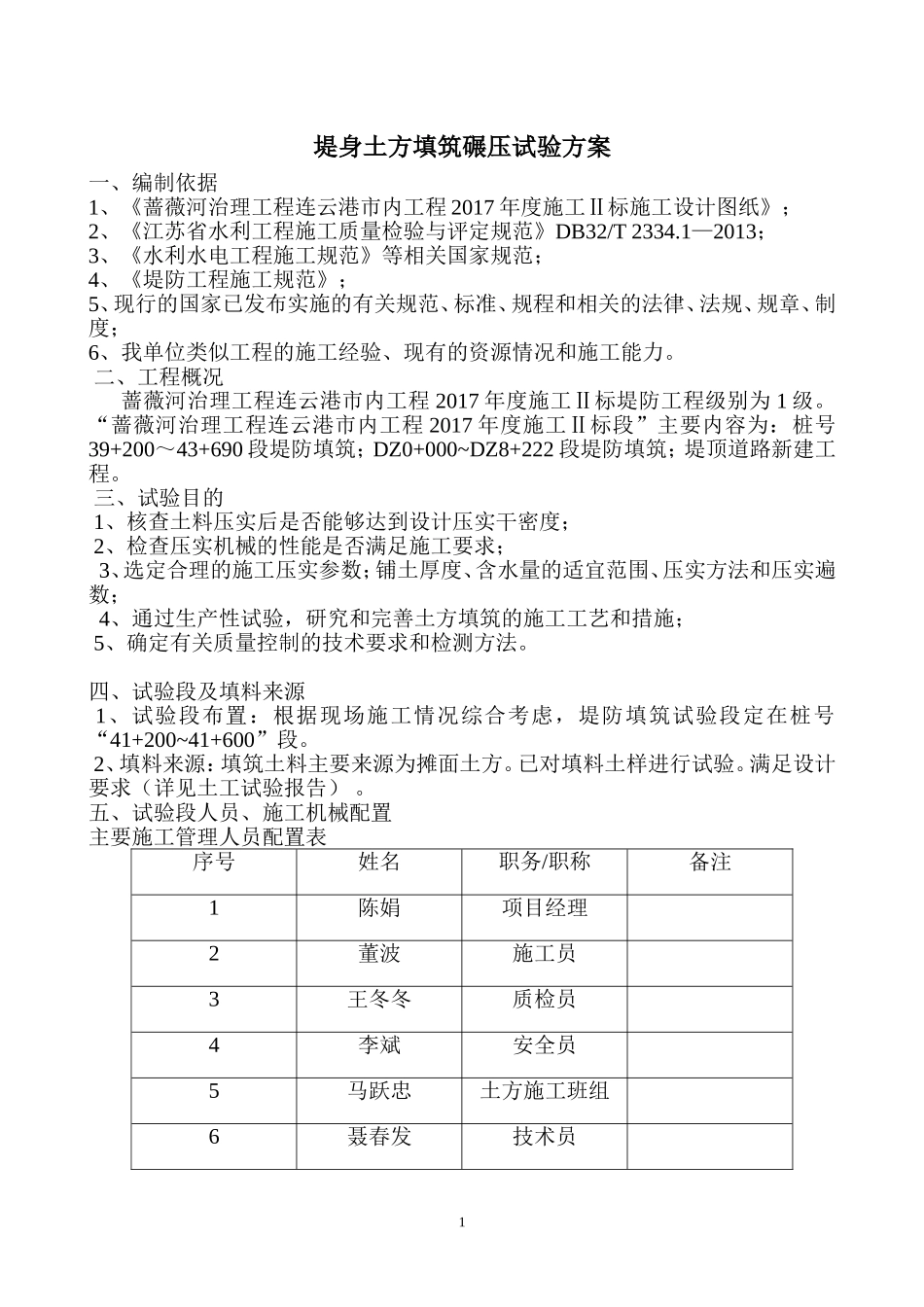

1堤身土方填筑碾压试验方案一、编制依据1、《蔷薇河治理工程连云港市内工程2017年度施工Ⅱ标施工设计图纸》;2、《江苏省水利工程施工质量检验与评定规范》DB32/T2334
1—2013;3、《水利水电工程施工规范》等相关国家规范;4、《堤防工程施工规范》;5、现行的国家已发布实施的有关规范、标准、规程和相关的法律、法规、规章、制度;6、我单位类似工程的施工经验、现有的资源情况和施工能力
二、工程概况蔷薇河治理工程连云港市内工程2017年度施工Ⅱ标堤防工程级别为1级
“蔷薇河治理工程连云港市内工程2017年度施工Ⅱ标段”主要内容为:桩号39+200~43+690段堤防填筑;DZ0+000~DZ8+222段堤防填筑;堤顶道路新建工程
三、试验目的1、核查土料压实后是否能够达到设计压实干密度;2、检查压实机械的性能是否满足施工要求;3、选定合理的施工压实参数;铺土厚度、含水量的适宜范围、压实方法和压实遍数;4、通过生产性试验,研究和完善土方填筑的施工工艺和措施;5、确定有关质量控制的技术要求和检测方法
四、试验段及填料来源1、试验段布置:根据现场施工情况综合考虑,堤防填筑试验段定在桩号“41+200~41+600”段
2、填料来源:填筑土料主要来源为摊面土方
已对填料土样进行试验
满足设计要求(详见土工试验报告)

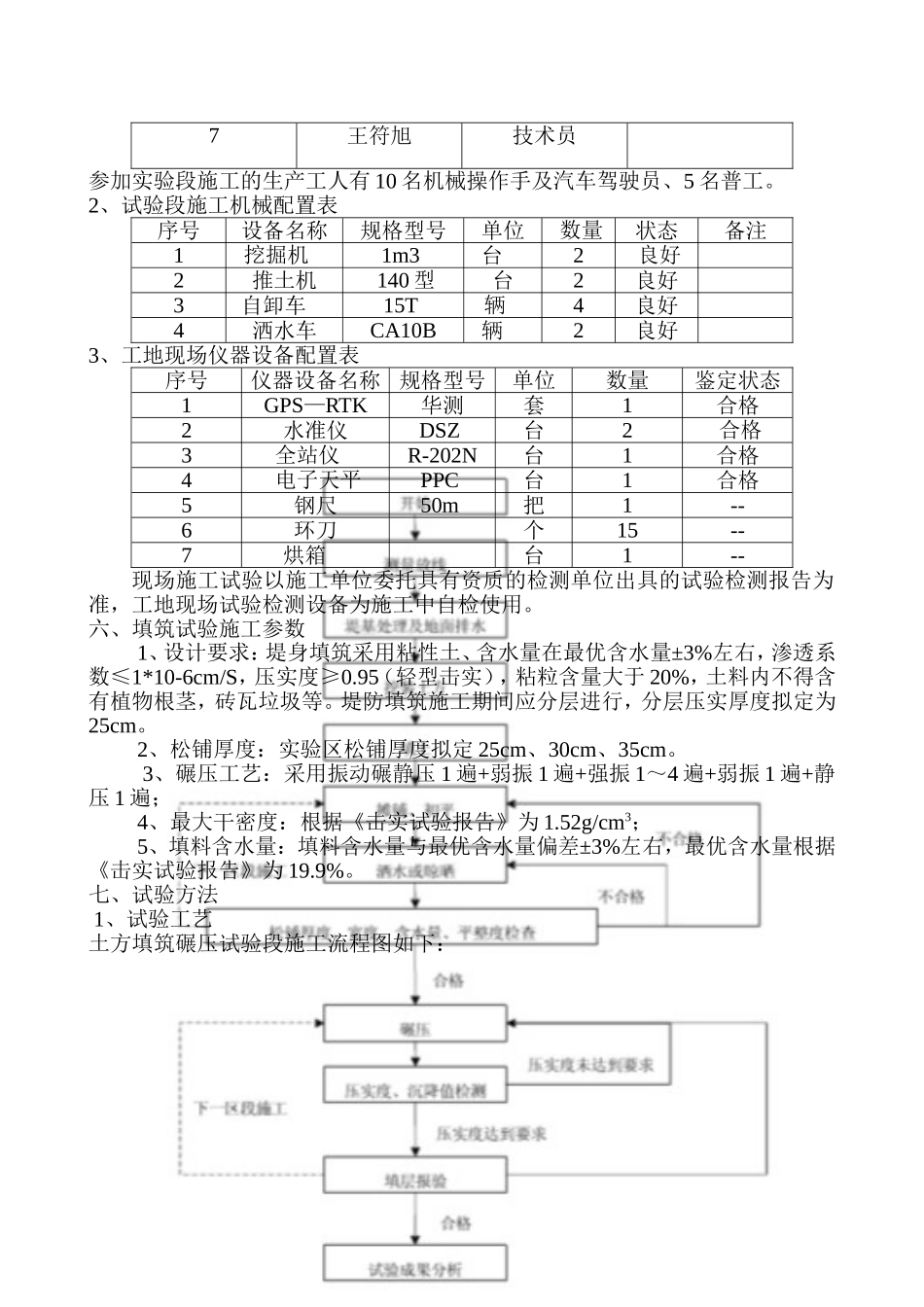

五、试验段人员、施工机械配置主要施工管理人员配置表序号姓名职务/职称备注1陈娟项目经理2董波施工员3王冬冬质检员4李斌安全员5马跃忠土方施工班组6聂春发技术员27王符旭技术员参加实验段施工的生产工人有10名机械操作手及汽车驾驶员、5名普工

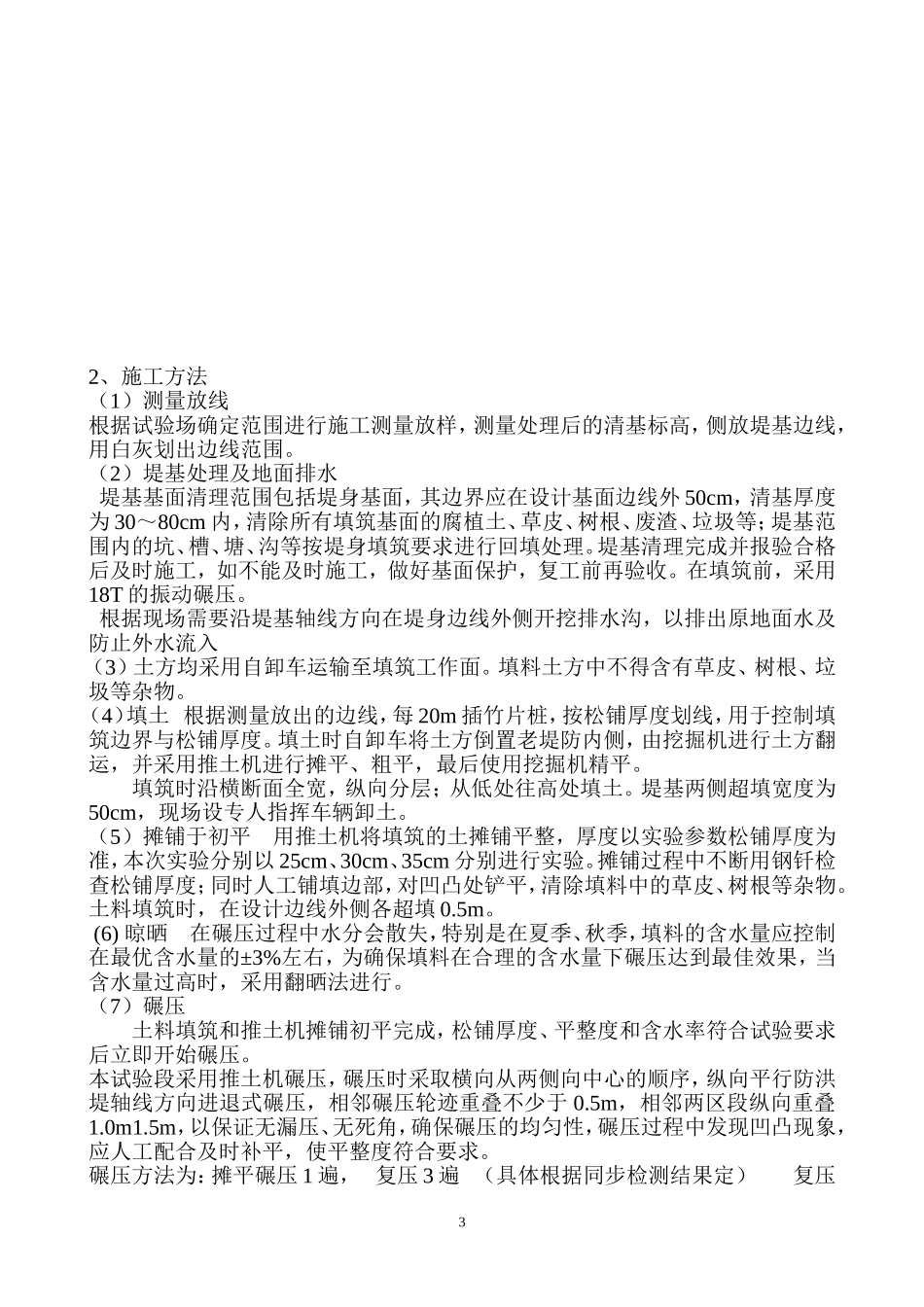

2、试验段施工机械配置表序号设备名称规格型号单位数量状态备注1挖掘机1m3台2良好2推土机140型台2良好3自卸车15T辆4良好4洒水车CA10B辆2良好3、工地现场仪器设备配置表序号仪器设备名称规格型号单位数量鉴定状态1GPS—R
