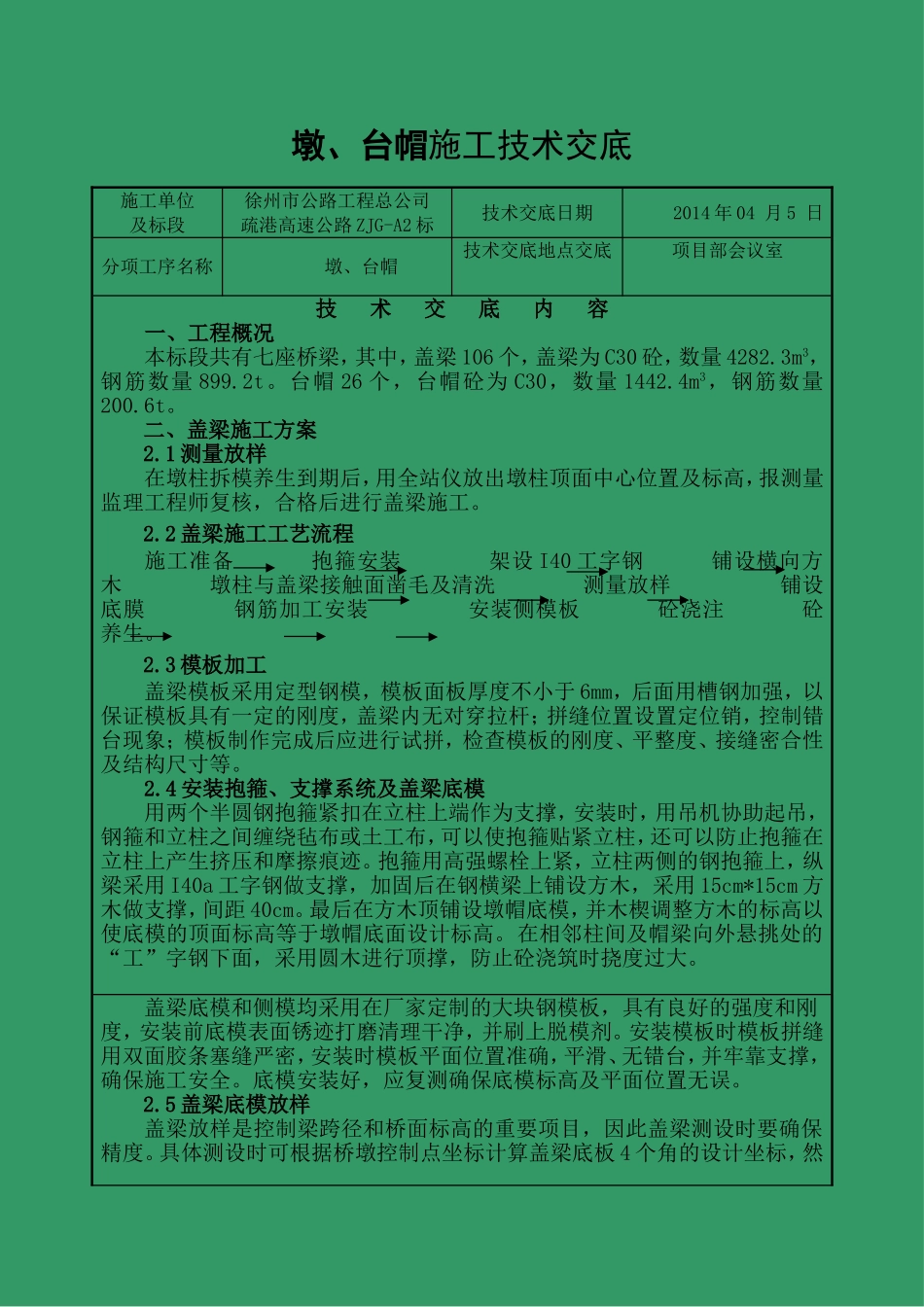

墩、台帽施工技术交底施工单位及标段徐州市公路工程总公司疏港高速公路ZJG-A2标技术交底日期2014年04月5日分项工序名称墩、台帽技术交底地点交底项目部会议室技术交底内容一、工程概况本标段共有七座桥梁,其中,盖梁106个,盖梁为C30砼,数量4282
3m3,钢筋数量899
台帽26个,台帽砼为C30,数量1442
4m3,钢筋数量200
二、盖梁施工方案2

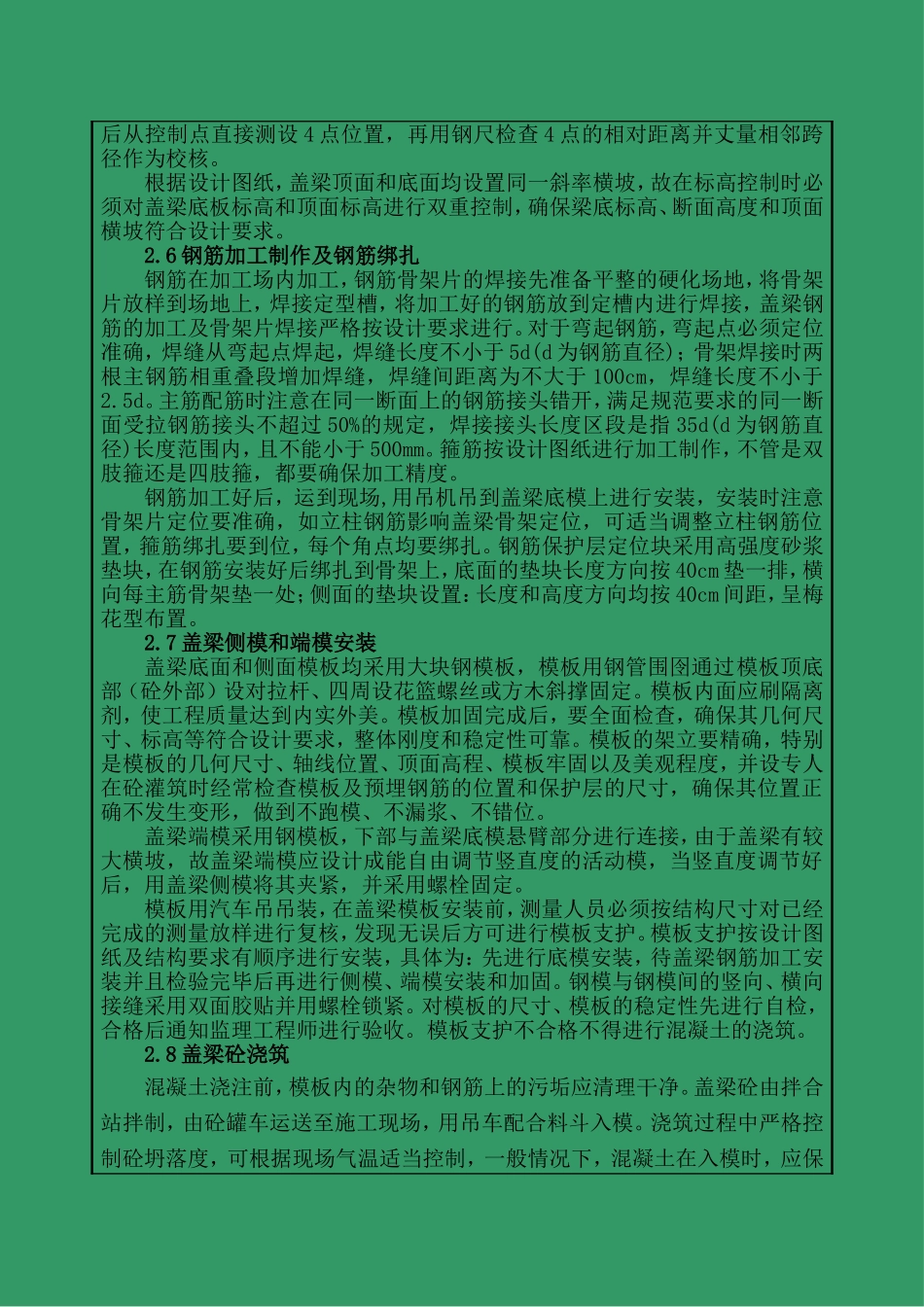

1测量放样在墩柱拆模养生到期后,用全站仪放出墩柱顶面中心位置及标高,报测量监理工程师复核,合格后进行盖梁施工
2盖梁施工工艺流程施工准备抱箍安装架设I40工字钢铺设横向方木墩柱与盖梁接触面凿毛及清洗测量放样铺设底膜钢筋加工安装安装侧模板砼浇注砼养生
3模板加工盖梁模板采用定型钢模,模板面板厚度不小于6mm,后面用槽钢加强,以保证模板具有一定的刚度,盖梁内无对穿拉杆;拼缝位置设置定位销,控制错台现象;模板制作完成后应进行试拼,检查模板的刚度、平整度、接缝密合性及结构尺寸等
4安装抱箍、支撑系统及盖梁底模用两个半圆钢抱箍紧扣在立柱上端作为支撑,安装时,用吊机协助起吊,钢箍和立柱之间缠绕毡布或土工布,可以使抱箍贴紧立柱,还可以防止抱箍在立柱上产生挤压和摩擦痕迹
抱箍用高强螺栓上紧,立柱两侧的钢抱箍上,纵梁采用I40a工字钢做支撑,加固后在钢横梁上铺设方木,采用15cm*15cm方木做支撑,间距40cm
最后在方木顶铺设墩帽底模,并木楔调整方木的标高以使底模的顶面标高等于墩帽底面设计标高
在相邻柱间及帽梁向外悬挑处的“工”字钢下面,采用圆木进行顶撑,防止砼浇筑时挠度过大
盖梁底模和侧模均采用在厂家定制的大块钢模板,具有良好的强度和刚度,安装前底模表面锈迹打磨清理干净,并刷上脱模剂
安装模板时模板拼缝用双面胶条塞缝严密,安装时模板平面位置准确,平滑、无错台,并牢靠支撑,确保施工安全

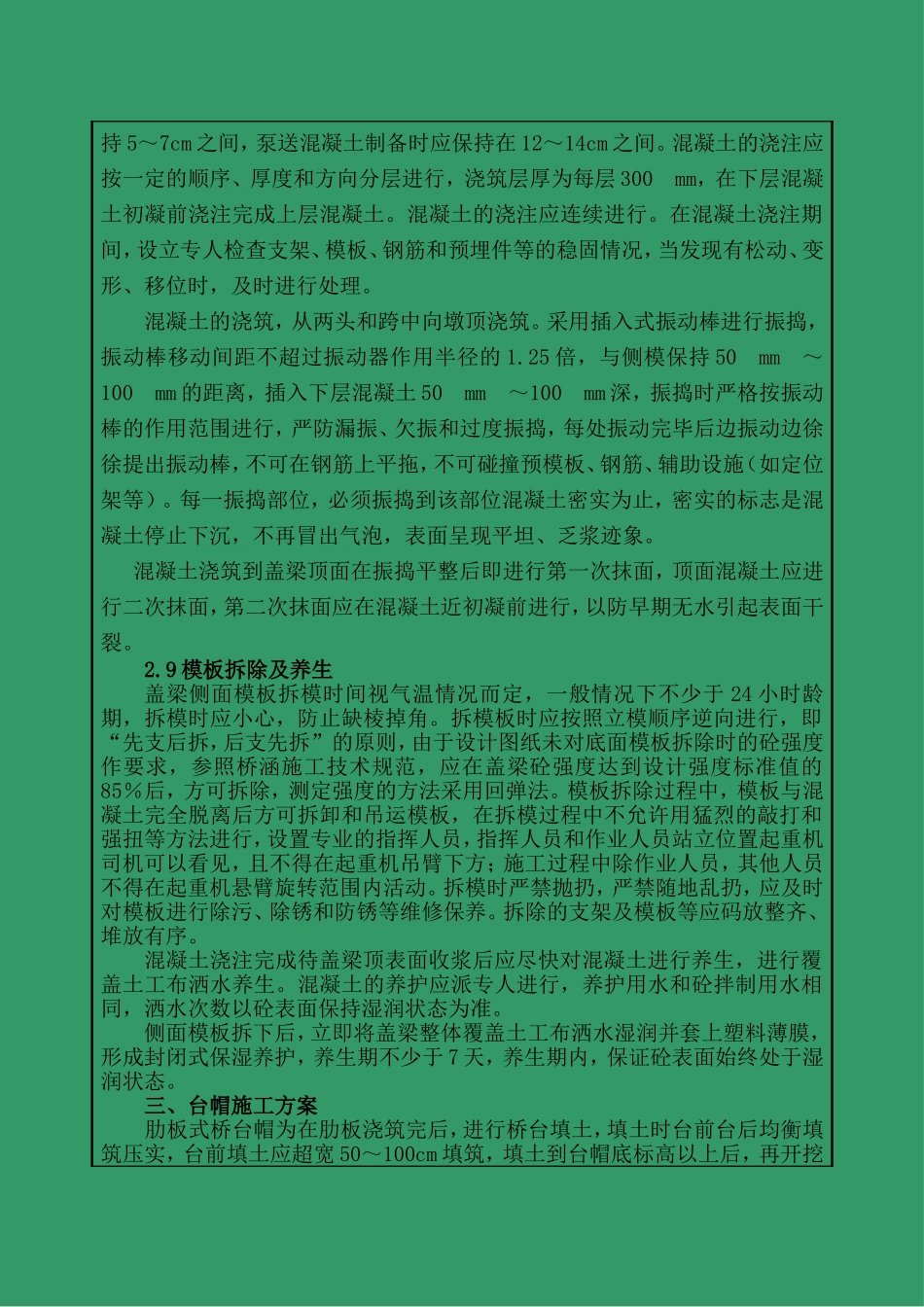

底模安装好,应复测确
