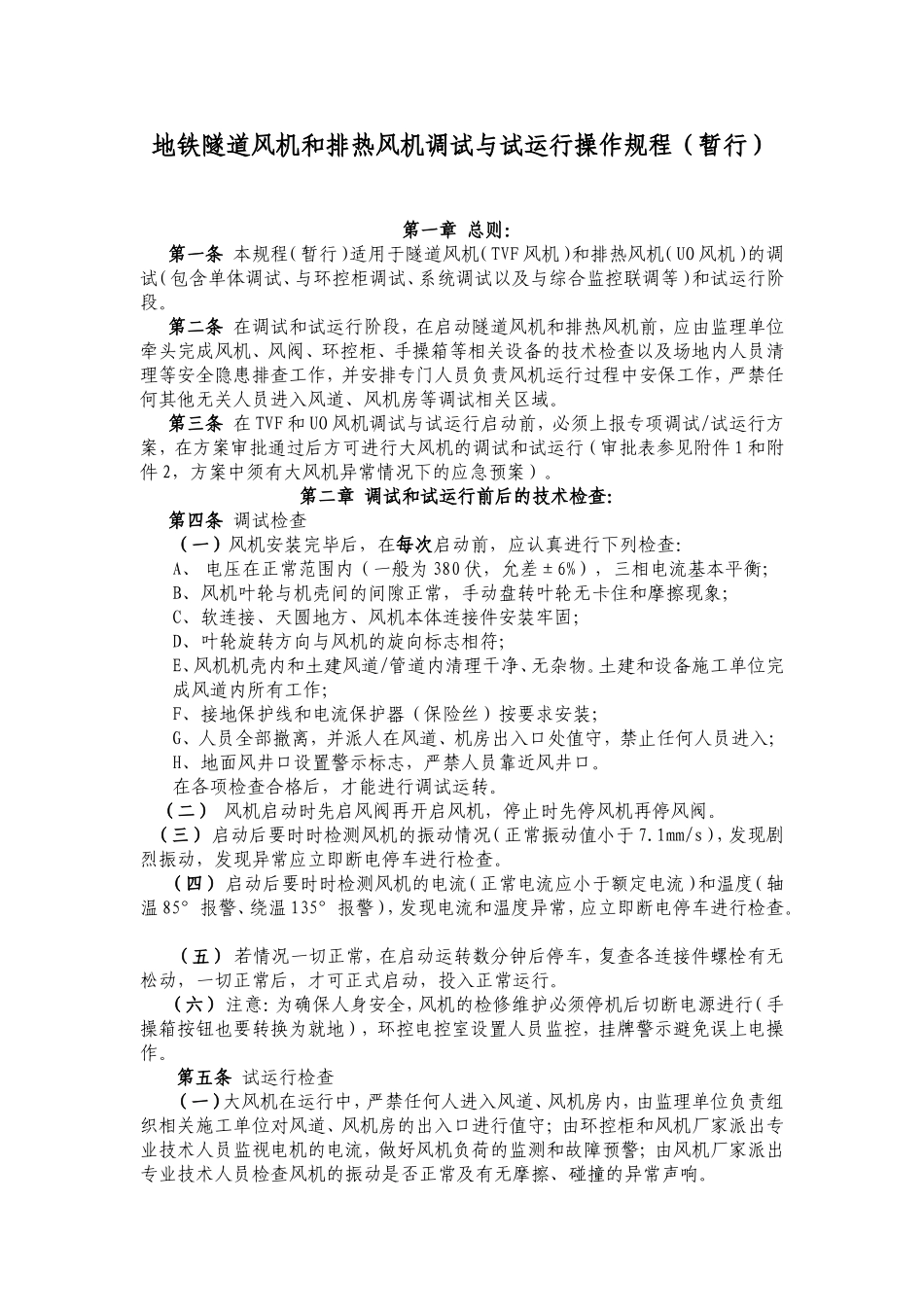

地铁隧道风机和排热风机调试与试运行操作规程(暂行)第一章总则:第一条本规程(暂行)适用于隧道风机(TVF风机)和排热风机(UO风机)的调试(包含单体调试、与环控柜调试、系统调试以及与综合监控联调等)和试运行阶段
第二条在调试和试运行阶段,在启动隧道风机和排热风机前,应由监理单位牵头完成风机、风阀、环控柜、手操箱等相关设备的技术检查以及场地内人员清理等安全隐患排查工作,并安排专门人员负责风机运行过程中安保工作,严禁任何其他无关人员进入风道、风机房等调试相关区域
第三条在TVF和UO风机调试与试运行启动前,必须上报专项调试/试运行方案,在方案审批通过后方可进行大风机的调试和试运行(审批表参见附件1和附件2,方案中须有大风机异常情况下的应急预案)

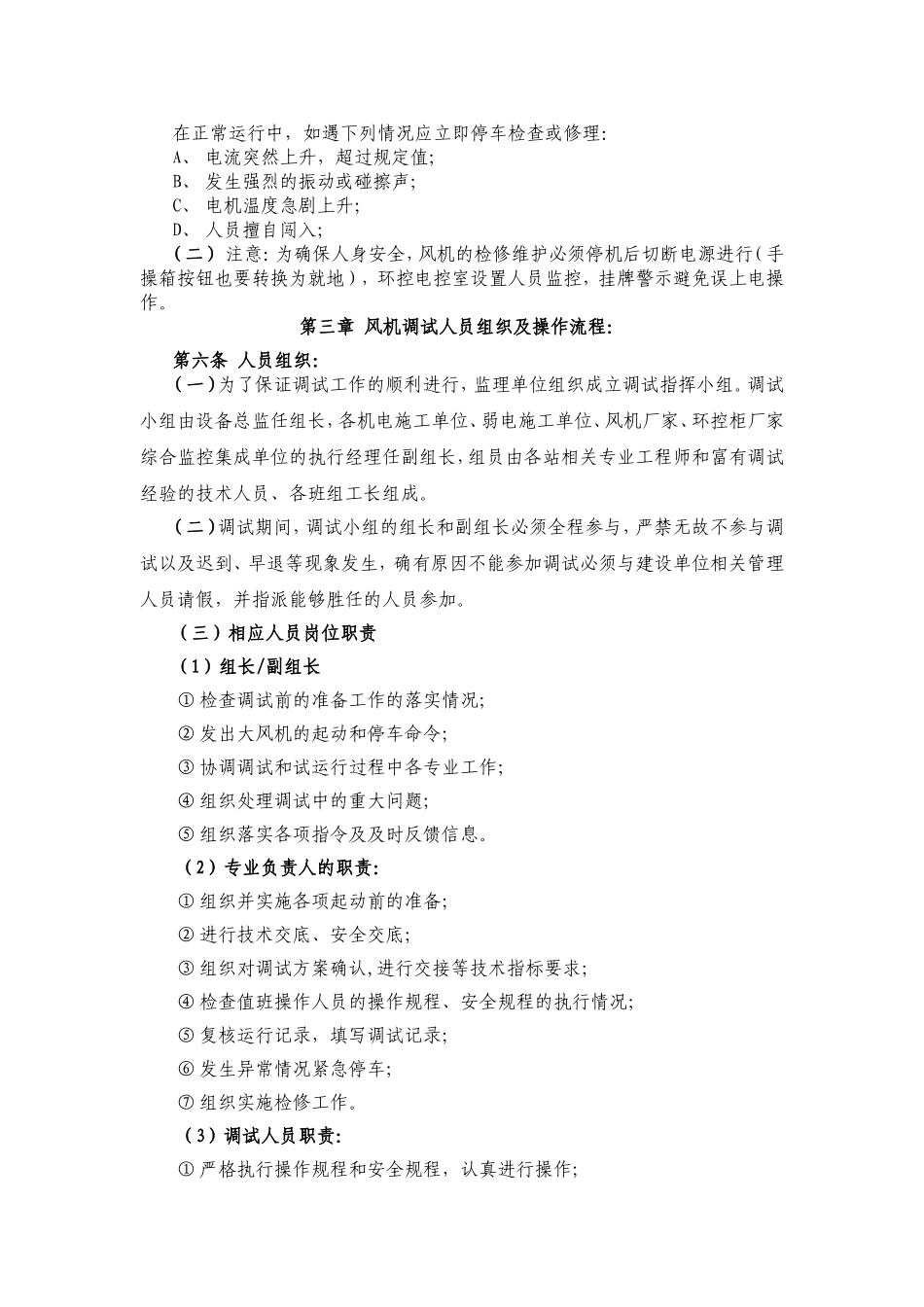

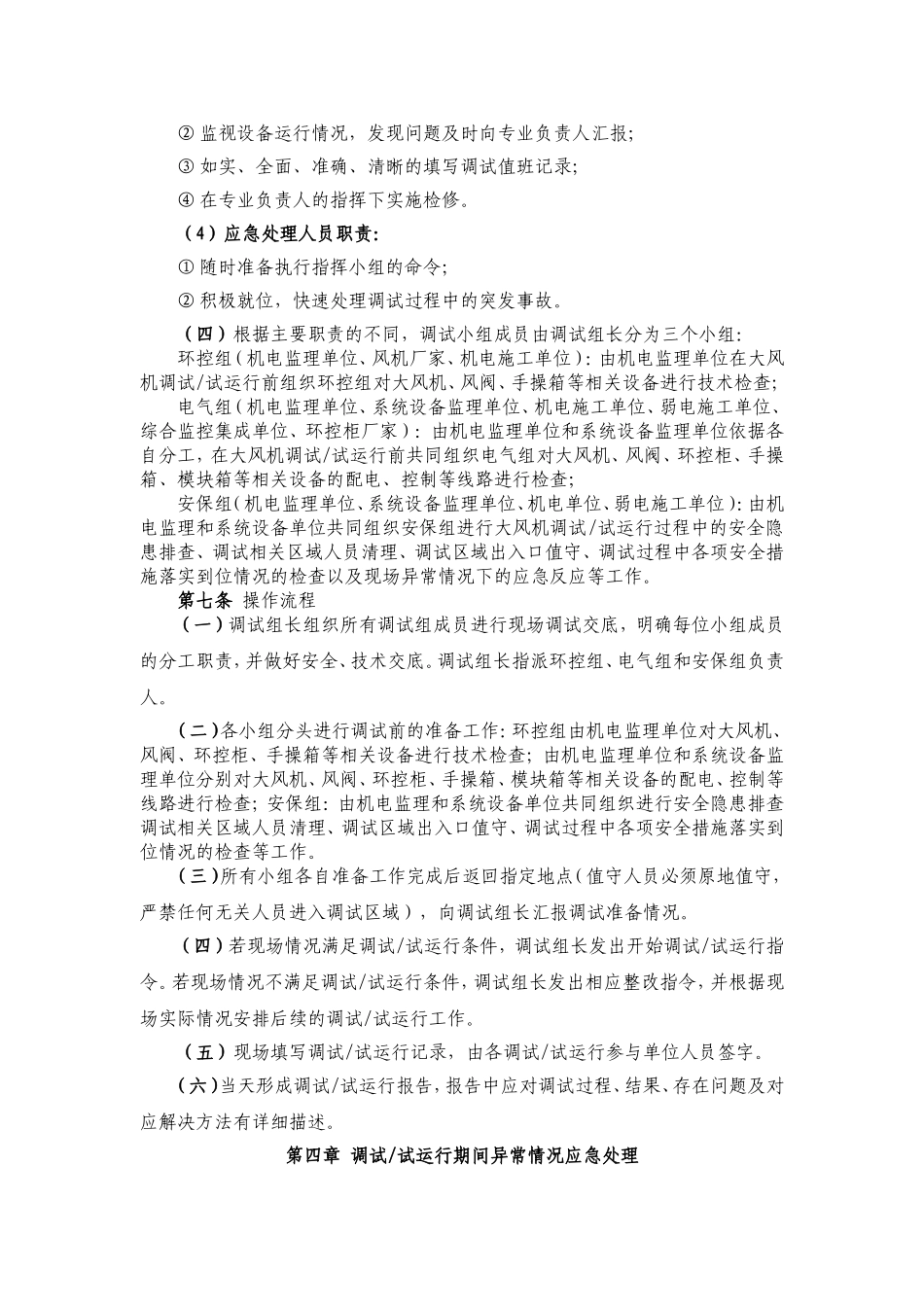

第二章调试和试运行前后的技术检查:第四条调试检查(一)风机安装完毕后,在每次启动前,应认真进行下列检查:A、电压在正常范围内(一般为380伏,允差±6%),三相电流基本平衡;B、风机叶轮与机壳间的间隙正常,手动盘转叶轮无卡住和摩擦现象;C、软连接、天圆地方、风机本体连接件安装牢固;D、叶轮旋转方向与风机的旋向标志相符;E、风机机壳内和土建风道/管道内清理干净、无杂物
土建和设备施工单位完成风道内所有工作;F、接地保护线和电流保护器(保险丝)按要求安装;G、人员全部撤离,并派人在风道、机房出入口处值守,禁止任何人员进入;H、地面风井口设置警示标志,严禁人员靠近风井口
在各项检查合格后,才能进行调试运转
(二)风机启动时先启风阀再开启风机,停止时先停风机再停风阀
(三)启动后要时时检测风机的振动情况(正常振动值小于7
1mm/s),发现剧烈振动,发现异常应立即断电停车进行检查
(四)启动后要时时检测风机的电流(正常电流应小于额定电流)和温度(轴温85°报警、绕温135°报警),发现电流和温度异常,应立即断电停车进行检查
(五)若情况一切正常
