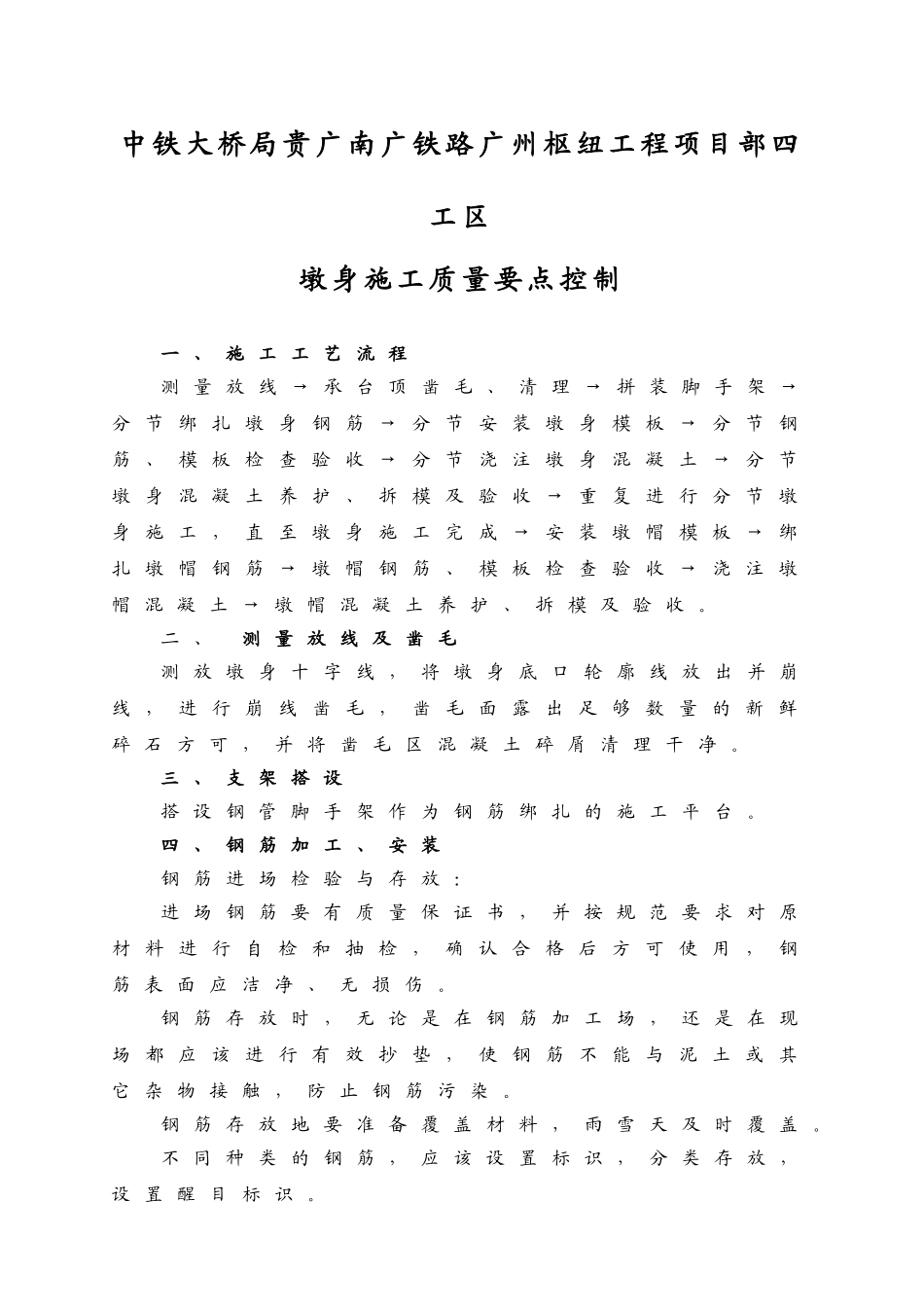

中铁大桥局贵广南广铁路广州枢纽工程项目部四工区墩身施工质量要点控制一、施工工艺流程测量放线→承台顶凿毛、清理→拼装脚手架→分节绑扎墩身钢筋→分节安装墩身模板→分节钢筋、模板检查验收→分节浇注墩身混凝土→分节墩身混凝土养护、拆模及验收→重复进行分节墩身施工,直至墩身施工完成→安装墩帽模板→绑扎墩帽钢筋→墩帽钢筋、模板检查验收→浇注墩帽混凝土→墩帽混凝土养护、拆模及验收
二、测量放线及凿毛测放墩身十字线,将墩身底口轮廓线放出并崩线,进行崩线凿毛,凿毛面露出足够数量的新鲜碎石方可,并将凿毛区混凝土碎屑清理干净
三、支架搭设搭设钢管脚手架作为钢筋绑扎的施工平台
四、钢筋加工、安装钢筋进场检验与存放:进场钢筋要有质量保证书,并按规范要求对原材料进行自检和抽检,确认合格后方可使用,钢筋表面应洁净、无损伤
钢筋存放时,无论是在钢筋加工场,还是在现场都应该进行有效抄垫,使钢筋不能与泥土或其它杂物接触,防止钢筋污染
钢筋存放地要准备覆盖材料,雨雪天及时覆盖
不同种类的钢筋,应该设置标识,分类存放,设置醒目标识

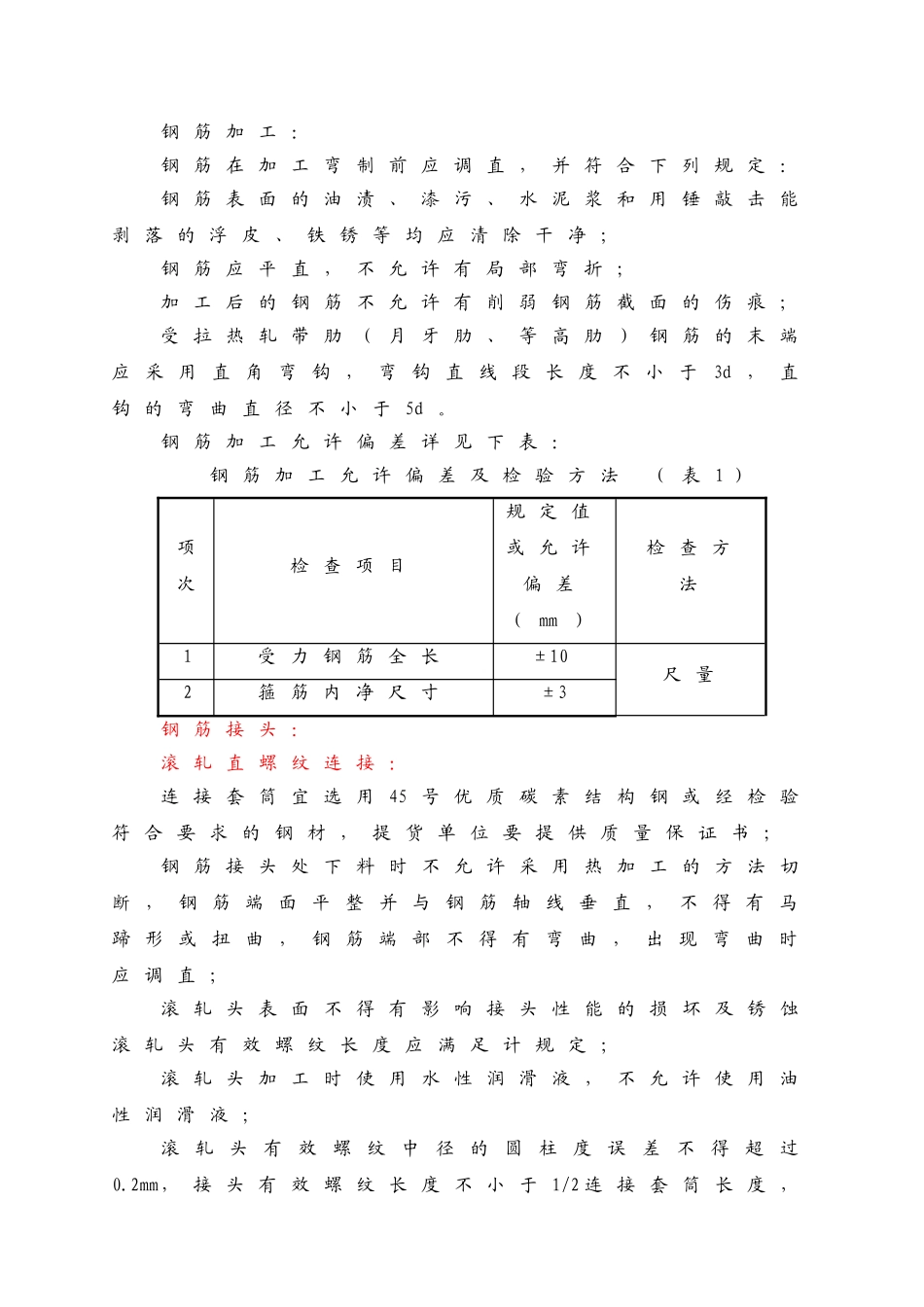

钢筋加工:钢筋在加工弯制前应调直,并符合下列规定:钢筋表面的油渍、漆污、水泥浆和用锤敲击能剥落的浮皮、铁锈等均应清除干净;钢筋应平直,不允许有局部弯折;加工后的钢筋不允许有削弱钢筋截面的伤痕;受拉热轧带肋(月牙肋、等高肋)钢筋的末端应采用直角弯钩,弯钩直线段长度不小于3d,直钩的弯曲直径不小于5d

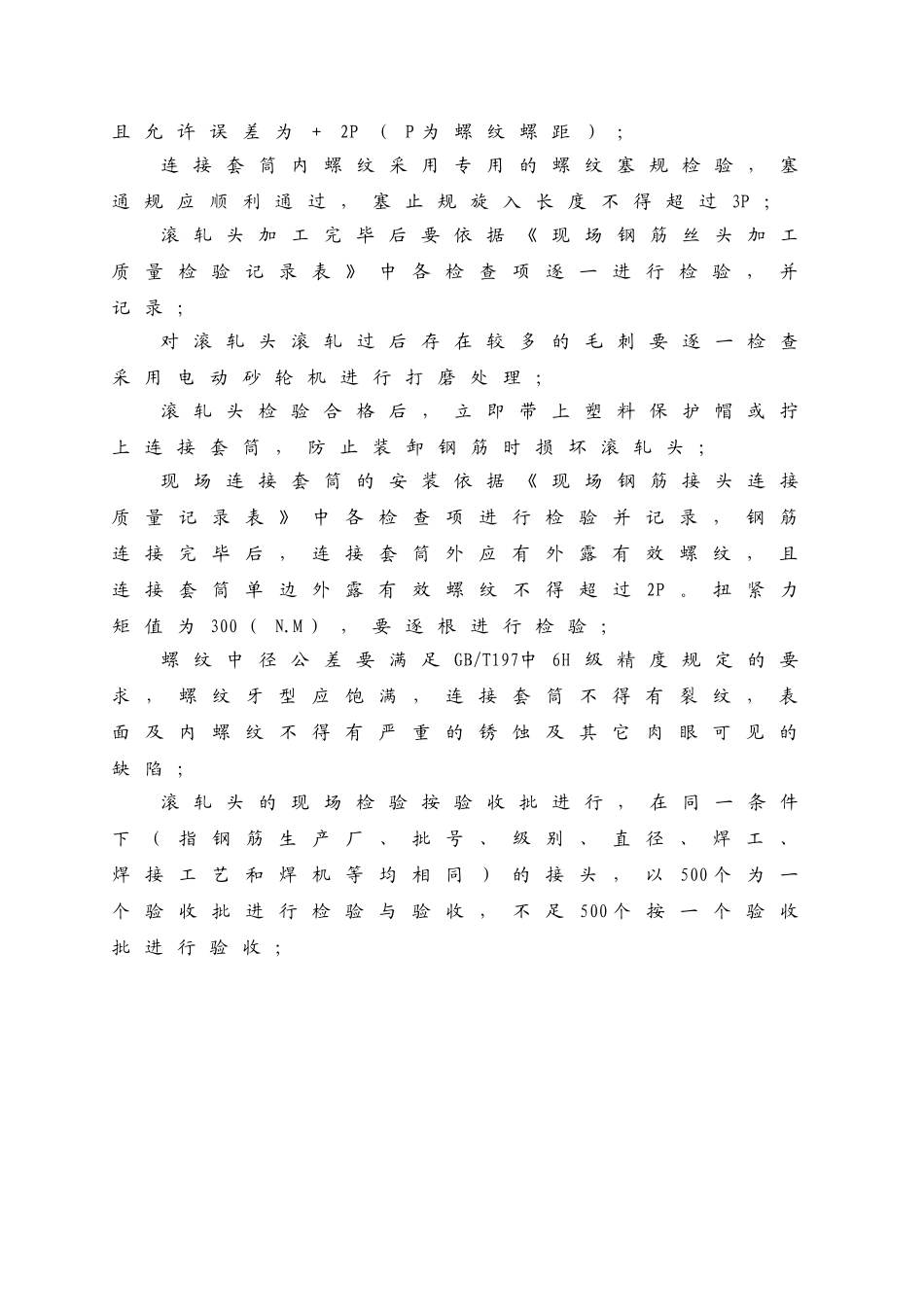

钢筋加工允许偏差详见下表:钢筋加工允许偏差及检验方法(表1)项次检查项目规定值或允许偏差(mm)检查方法1受力钢筋全长±10尺量2箍筋内净尺寸±3钢筋接头:滚轧直螺纹连接:连接套筒宜选用45号优质碳素结构钢或经检验符合要求的钢材,提货单位要提供质量保证书;钢筋接头处下料时不允许采用热加工的方法切断,钢筋端面平整并与钢筋轴线垂直,不得有马蹄形或扭曲,钢筋端部不得有弯曲,出现弯曲时应调直;滚轧头
