墩身施工质量控制要点1、承台内墩身护面钢筋的预埋质量控制施工顺序为:承台钢筋安装加固→承台模板安装加固→墩身外轮廓线施工放样→墩身护面钢筋定位胎具安装定位→墩身内支撑钢管架安装加固→承台内墩身护面钢筋的安装加固
施工要点:先承台模板加固再预埋墩身护面钢筋,这个顺序尤为重要,可防止在承台模板立模安装加固、承台混凝土浇筑等施工环节因施工挤压承台钢筋不均匀受力移位,从而导致承台内所埋设的墩身护面钢筋的平面位置发生偏移,造成墩身底部保护层厚度控制不到位甚至无法立模
2、承台墩身连接处环切凿毛质量控制施工顺序为:墩身外轮廓施工放样→墨斗弹线画弧→外轮廓线切缝→凿除切缝与护面钢筋间混凝土→护面钢筋内部混凝土凿毛→清除表面浮渣→报请验收(1)墩身外轮廓施工放样
测量队根据墩身的结构尺寸在承台顶面放出其直边段四个角点及两端圆弧段圆心

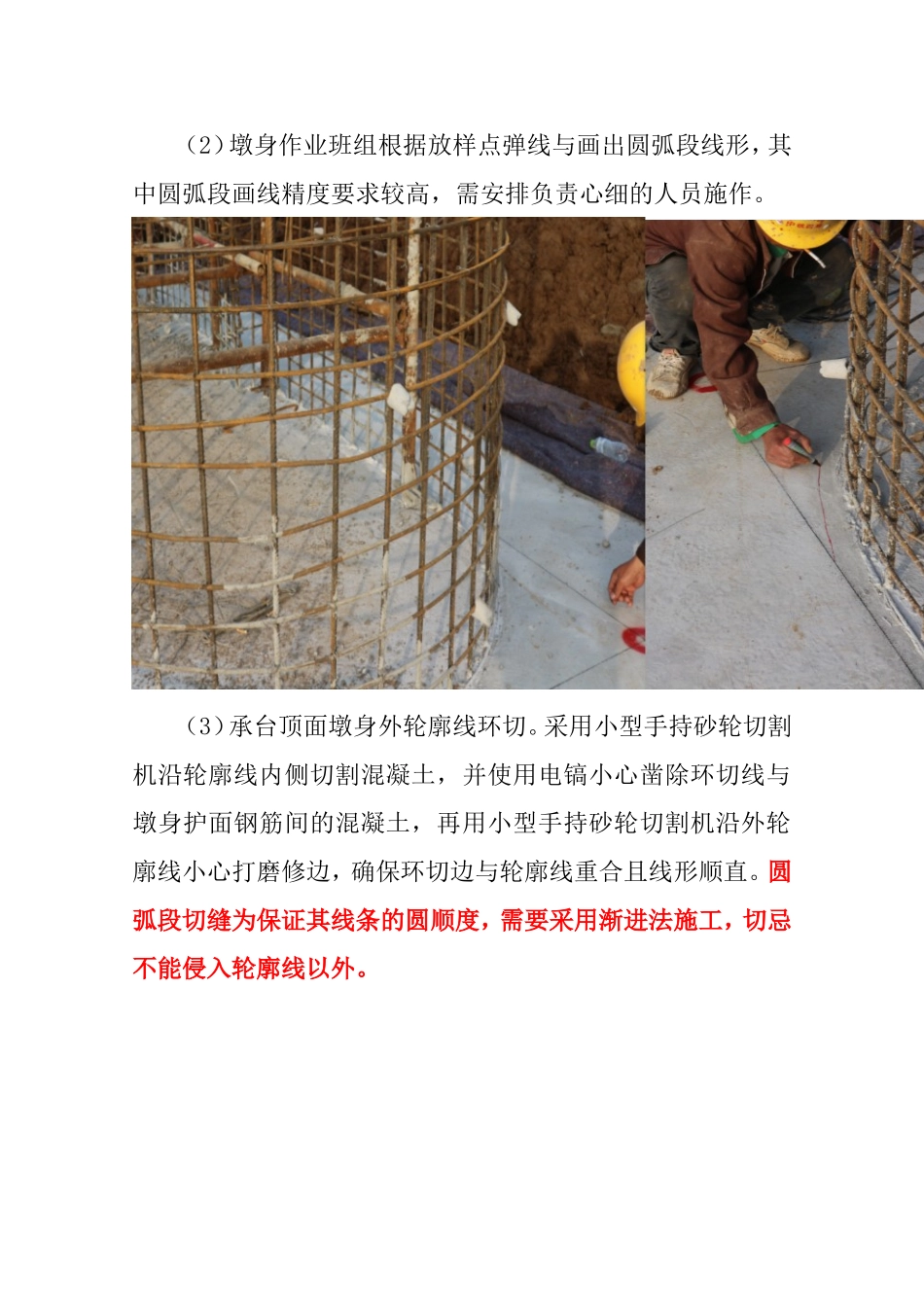

(2)墩身作业班组根据放样点弹线与画出圆弧段线形,其中圆弧段画线精度要求较高,需安排负责心细的人员施作
(3)承台顶面墩身外轮廓线环切
采用小型手持砂轮切割机沿轮廓线内侧切割混凝土,并使用电镐小心凿除环切线与墩身护面钢筋间的混凝土,再用小型手持砂轮切割机沿外轮廓线小心打磨修边,确保环切边与轮廓线重合且线形顺直
圆弧段切缝为保证其线条的圆顺度,需要采用渐进法施工,切忌不能侵入轮廓线以外

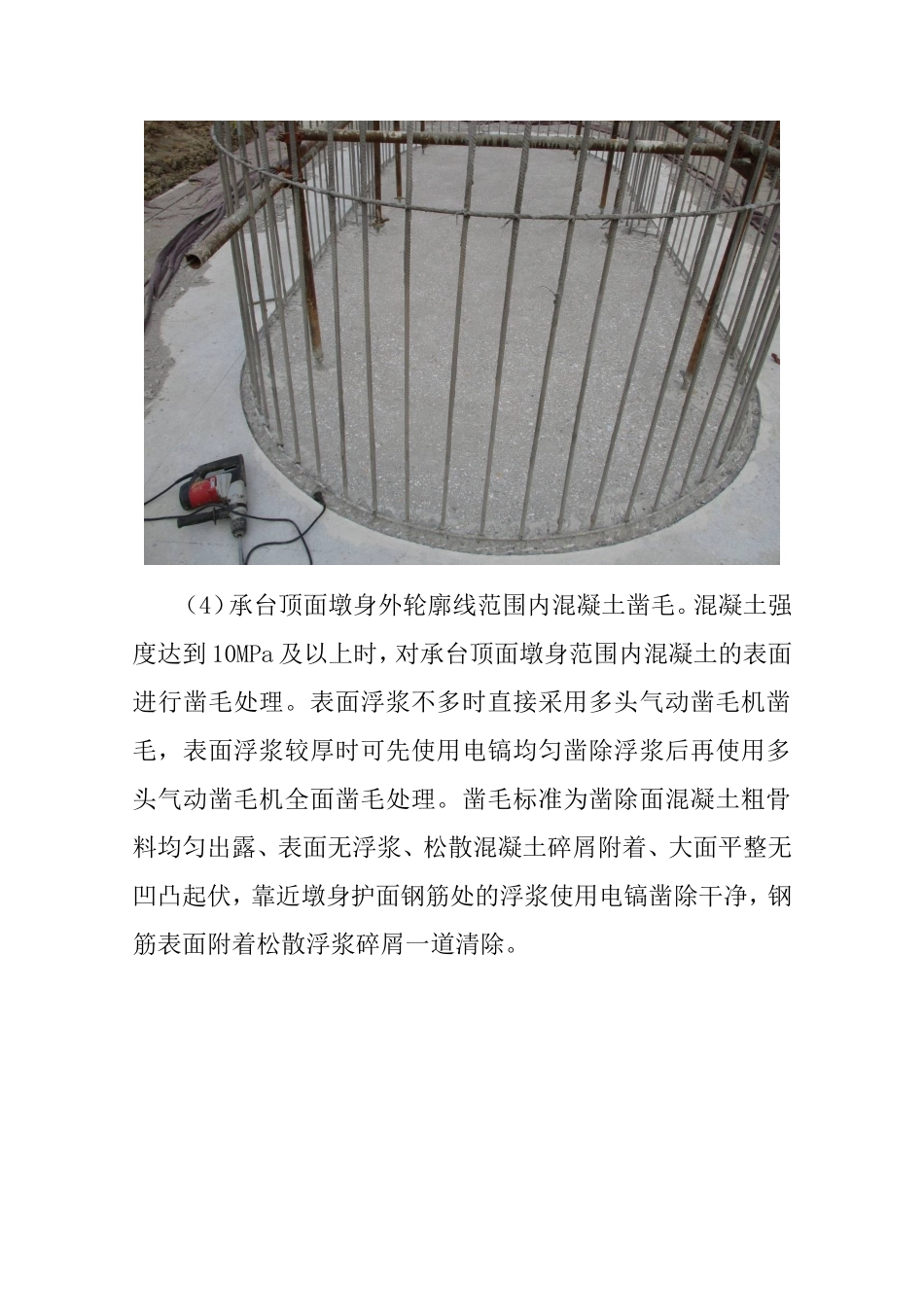

(4)承台顶面墩身外轮廓线范围内混凝土凿毛
混凝土强度达到10MPa及以上时,对承台顶面墩身范围内混凝土的表面进行凿毛处理
表面浮浆不多时直接采用多头气动凿毛机凿毛,表面浮浆较厚时可先使用电镐均匀凿除浮浆后再使用多头气动凿毛机全面凿毛处理
凿毛标准为凿除面混凝土粗骨料均匀出露、表面无浮浆、松散混凝土碎屑附着、大面平整无凹凸起伏,靠近墩身护面钢筋处的浮浆使用电镐凿除干净,钢筋表面附着松散浮浆碎屑一道清除
3、墩身钢筋安装加固质量控制墩身钢筋施工顺序为:厂内集中加工和运输→现场临时存
