技术交底工程名称荥阳市人民医院整体建设项目施工单位中国建筑第七工程局有限公司交底部位地下车库工序名称导管敷设、套管预埋交底内容:一、施工准备1
材料准备:主材:本道工序涉及的材料比较多,要求仔细看图纸,弄清楚需要用的材料,地下二层人防用的线管为SC管,地下一层照明系统用中型PVC管,智能与信息系统、消防联动用JDG管
地下室人防过密闭墙要求预留套管,套管为镀锌钢管
其他材料:焊条、铁钉、扎丝、胶带、锯末、油漆、泡沫板、专用管子接头、护口、锁母
机械和工具:电焊机、套丝机、氧气乙炔、切割机、锯条、钳子、卷尺、水平尺、线坠、毛笔、红铅笔3
技术准备:3
1熟悉图纸,仔细阅读设计说明,参照相对应的图集规范掌握施工方法
尤其是地下人防,要求等级比较高,严格按照图纸及规范要求施工
2土建的结构体是水电设备和管线安装的根基,施工之前应仔细核对透彻理解土建结构和建筑图的尺寸关系,如有不清楚的地方或发现问题应及时请土建解决
3施工之前技术人员应通盘考虑土建、水电设备各系统,绘制有各种电气接线盒准确定位尺寸的施工详图
二、工作内容密闭套管预制、接线盒预制、测量放线定位、套管预埋、模板钻孔、焊支架、线盒安装固定、管路敷设、封口保护
三、施工工艺1
SC管预埋1
1焊接钢管施工主要工艺流程管线灌漆防腐→预制加工(切管、煨弯)→固定线盒→暗管敷设→管路连接→跨接地线→变形缝处理
2操作工艺(1)基本要求总工程师交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档
年月日技术交底工程名称荥阳市人民医院整体建设项目施工单位中国建筑第七工程局有限公司1交底部位地下车库工序名称导管敷设、套管预埋①SC管要求灌漆,保证漆层均匀,防锈到位

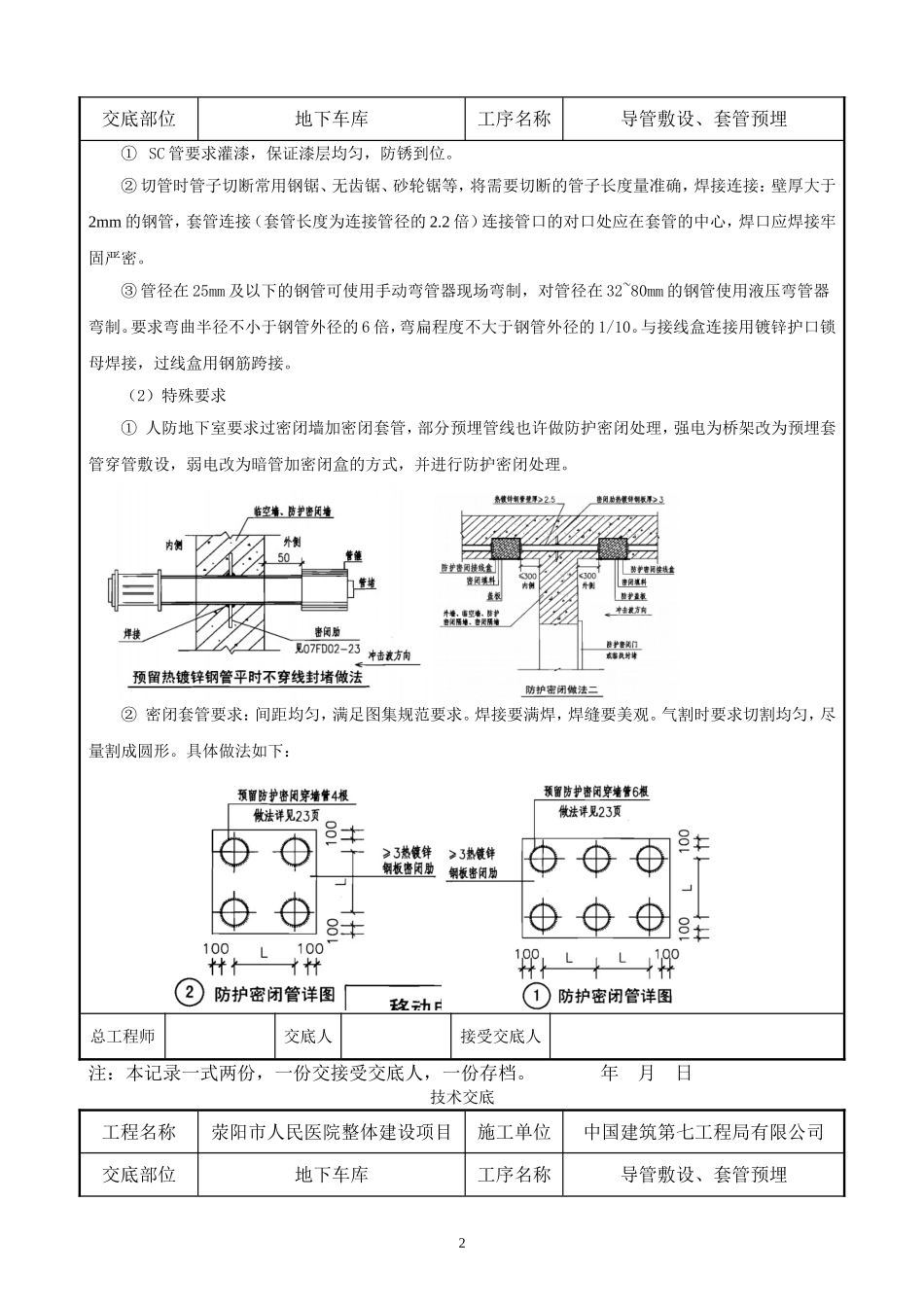

②切管时管子切断常用钢锯、无齿锯、砂轮锯等,将需要切断的管子长度量准确,焊接连接:壁厚大于2mm的钢管,套管连接(套管长度为连接管径的2
