技术交底工程名称江苏省政务中心项目二期桩基工程建设单位江苏省机关事务管理局施工单位中国地质工程集团公司作业内容地下管线安全技术交底交底人班组长交底日期一、管线概况相对一期施工场地,二期施工场地地下管线有序的分布的基坑外围,不存在纵横交错管线分布情况,但是二期施工场地线涉及有电力电缆、管道、雨水管道、给水管道、通信管道、路灯电缆等众多地下管线
为确保地下管线不被损坏,施工前必须进一步探明管线,做好现有管线的防护工作尤为重要
因此,经项目部各部门研究制定本管线保护方案
二、认识管线保护的重要性地下管线保护责任重大,涉及到极大的经济价值和社会影响,尤其是地下天然气管(本工程未涉及)、电缆更具有极大的危险性,稍有不慎必将酿成重大事故
施工区域原有管线的保护处理程序收集管线资料实地勘踏开挖探沟情况报告人工开挖保护三、地下管线处理前的准备工作1、收集地下管线资料向业主及监理单位的相关人员仔细咨询了解施工区域内的地下管线的种类、用途、数量、走向、埋置深度等
并请业主提供相关的图纸资料,以此作为制定地下管线防护措施的依据
2、实地勘踏由于设计提供的图纸信息局部可能与实地不符,需要在施工前手持图纸进行实地勘踏
将不符的通过照片,文字形式记录下来,并且联系业主、监理、设计方进行确认

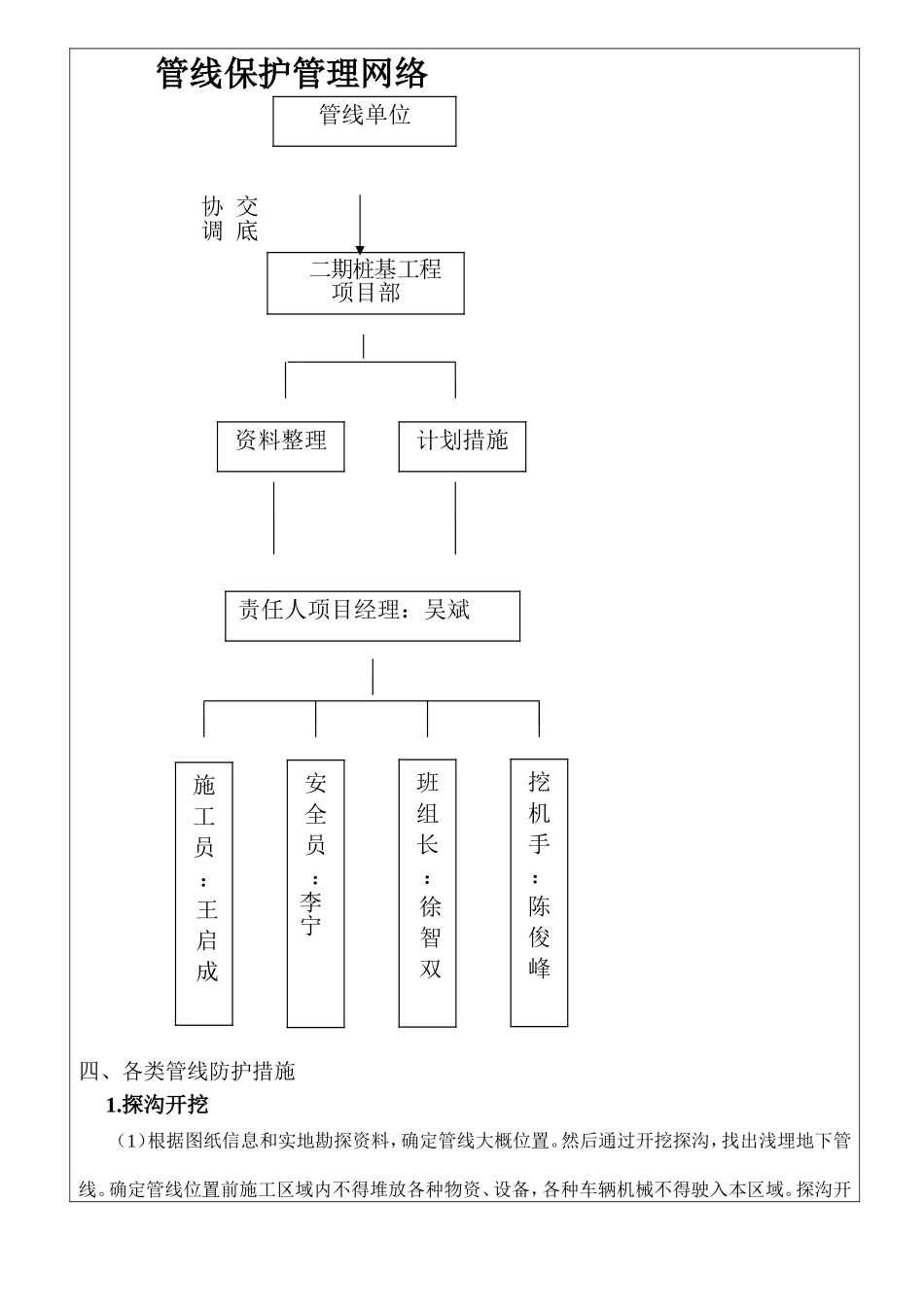

3、管线保护管理网络管线保护管理网络协交调底四、各类管线防护措施1
探沟开挖(1)根据图纸信息和实地勘探资料,确定管线大概位置
然后通过开挖探沟,找出浅埋地下管线
确定管线位置前施工区域内不得堆放各种物资、设备,各种车辆机械不得驶入本区域
探沟开管线单位二期桩基工程项目部资料整理计划措施责任人项目经理:吴斌施工员:王启成安全员:李宁班组长:徐智双挖机手:陈俊峰挖必须使用人工
成立6人的探沟开挖及管线保护施工队,专门负责探沟开挖工作
5人为一组,设组长一名,组长负责本组人员的安全及文明施工,同时,负责检查组员所挖电缆
