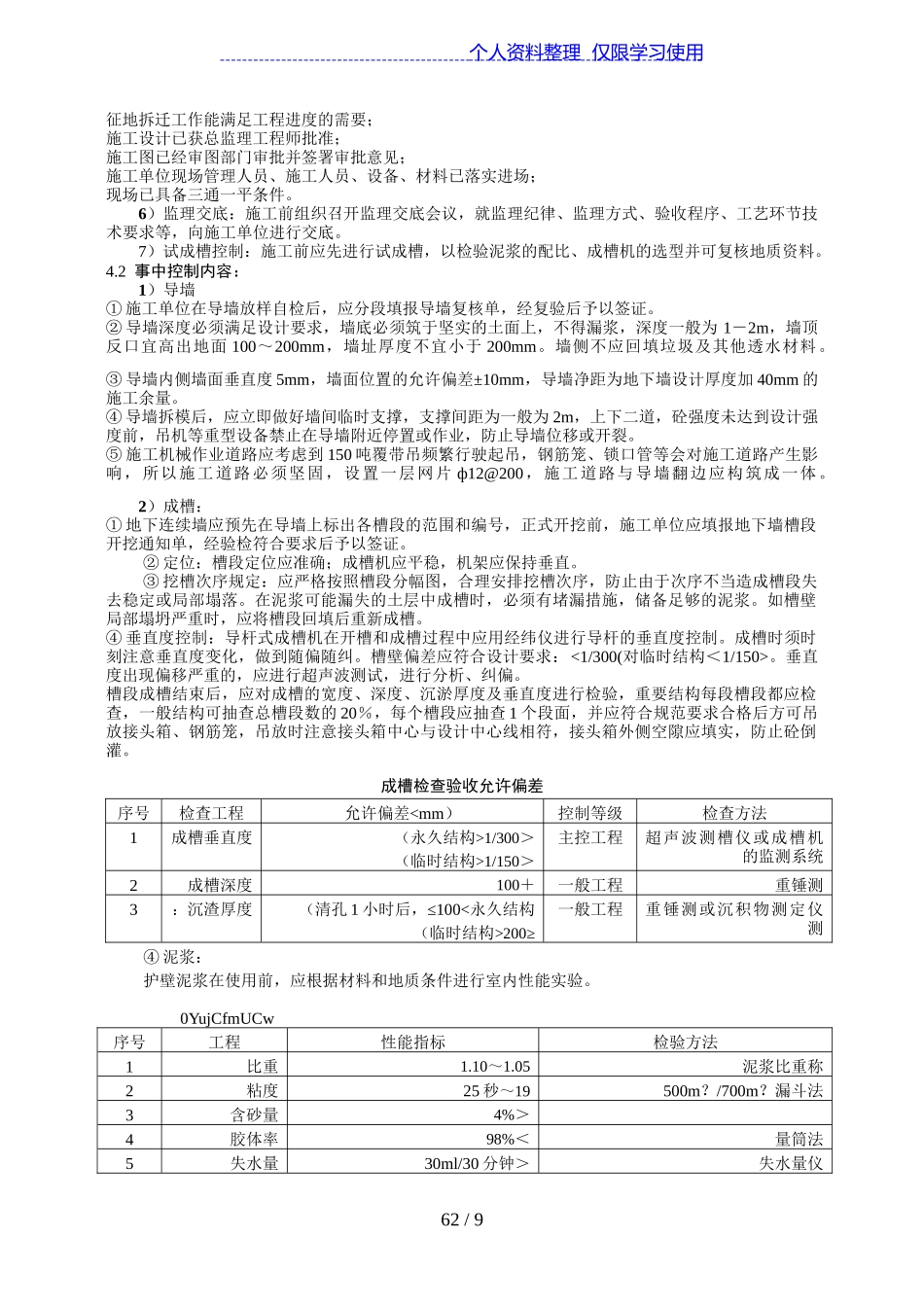

个人资料整理仅限学习使用工程地下连续墙监理实施细则编制人:批准人:批准时间:目录1、专业工程简况和特点2、执行标准、法规3、监理工作的流程4、监理工作的控制要点及目标值5、监理工作的方法和措施6、监理旁站内容、方法和要求7、地下连续墙监理检查记录表式1专业工程简况及特点本工程占地面积7865m2,总建筑面积73146m2,地下三层<埋深14.40m),地上主楼19层,高82.5m,裙房10层高44.5m,本工程属丙类建筑,设防烈度为7度。建筑标高±0.000相当于绝对标高3.30M。b5E2RGbCAP本工程土层在95.36m深度范围的地基土均属第四系河口~滨海相,滨海~浅海相沉积层,主要由饱和的粘性土、粉性土、砂土组成,共分为9层,因受古河道切割影响,第⑥层粉质粘土暗色粉质粘土硬层和第⑦层砂土缺失,以第⑤1-2层粉质土夹粘质土和第⑤-2层粘质粉土局部存在代之分布。在深度15m范围内无饱和的厚层状砂质粉土或粉砂分布,仅在第③层4.5~6.5m处夹多量粉性土,基坑开挖时易产生管涌、流砂等不良地质现象。场内浅部地下水属潜水类型,受大气降水和地表迳流补给,埋深一般在0.35~0.70m之间,相应标高2.65~2.09M。p1EanqFDPw本工程桩基持力层选用第⑨-1层,连续墙持力层选用第⑤1-2层。60/9个人资料整理仅限学习使用为有效保护周边建筑和市政管线,本工程桩基工程采用对土体位移沉降影响小的钻孔灌注桩;围护工程采用了地下连续墙和坑内坑外土体加固<坑外土体加固主要是在连续墙施工期间保证槽壁的);华东院、交通银行、三井洋行外侧增加了树根桩<拱行分布)和压密注浆,3层地下室采用目前对周边土体影响较小的逆筑法,相对顺筑法而言,逆筑法对周边土体位移、沉降、坑底回弹等均较小。DXDiTa9E3d基坑周长约345延长M,地下连续墙分为71幅槽段.基本槽段长4200,首开幅长6000左右,转角幅和个别槽幅长度有所调整。西、南二侧<沿华东建筑设计研究院、交通银行和三井洋行一侧)墙厚为1000,槽底相对标高为-35.5M、30.5M,东、北二侧墙厚800,槽底相对标高为-26.5M,砼设计强度等级为水下C30,实际浇砼强度等级为C35<试块强度等级按C35评定)。RTCrpUDGiT本工程地下室采用逆筑法施工,地下连续墙(兼作地下室外墙,即二墙合一>属于基坑围护挡墙,结构±0.000楼板、B1、B2楼板兼作水平支撑;连续墙和支撑柱<钢管混凝土柱和钢格构柱)传递竖向荷载;连续墙接缝处内侧设置壁柱<部分原因为考虑地下室防水),与各层环梁构成辅助性的外围框架。±0.000楼板通过圈梁与连续墙压顶圈梁<梁底标高-1.30M)连接,电气安装预留洞多数处于-1.30M标高以上,故将在圈梁施工时预留,处于-1.30M标高以下的电气安装预留洞在连续墙施工时必须预埋套管;B1、B2楼板周边的地环梁HL<在楼板空却处称为围檩WL)通过插筋φ16@150<在连续墙预埋)与连续墙连接;大底板主筋通过接驳器<滚轧直螺纹,在连续墙预埋)与连续墙连接,同时大底板周边的暗梁通过插筋φ16@150与连续墙连接。5PCzVD7HxA连续墙具体设计参数详见围护施工图。施工方案技术参数:泥浆性能:比重1.05~1.25,粘度18~25s,PH值7~9≤,含砂量4%沉淤厚度≤:100时空效应控制:尽量缩短成槽和浇砼的总时间,减少时空效应对周边土体的影响。2执行标准、法规2.1基坑围护和地下室结构建筑施工图纸2.2《工程测量规范》
