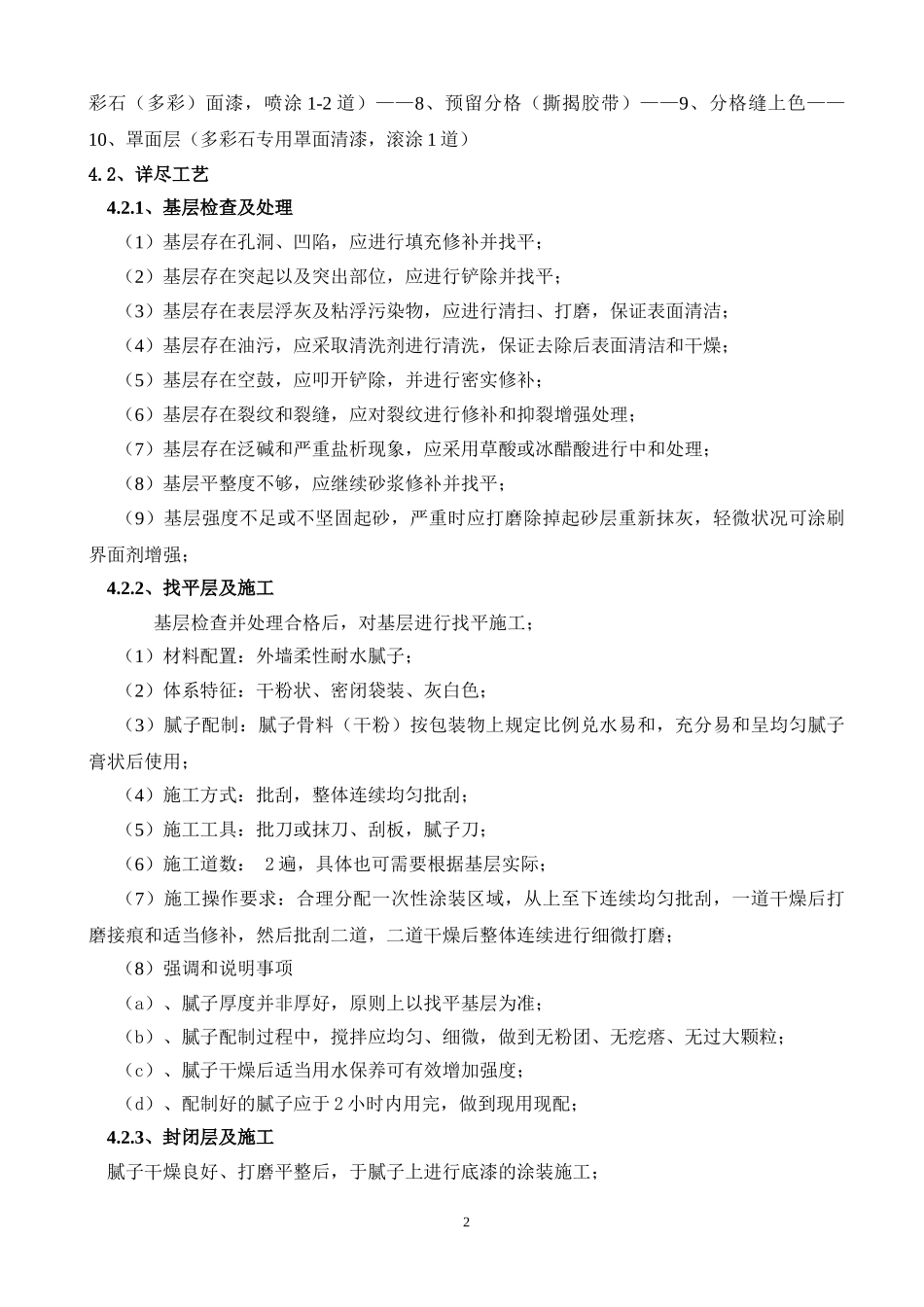

华润橡树湾1.2期多彩仿花岗石涂料施工方案重庆澳帆建筑装饰工程有限公司华润(武汉)橡树湾项目部1、工程概况华润橡树湾项目地处武汉余家头,我公司承建A3#、A5#、A6#、A7#共4幢楼的外墙多彩仿花岗石涂料项目工程,该住宅楼高为30和33层,总体涂料面积约35000㎡。2、总体施工步骤根据现场主体施工的具体情况,采用外脚手架和电动吊篮交替配合施工涂料的方案,按照华润现场项目部制定的进度要求,从屋顶向下以每一个悬挑外架层作为施工单元,逐一完成多彩石涂料腻子、底涂、分格分缝、浮雕层甩点工序,直至外架拆除完毕。然后从屋面设置吊篮,从上向下先修疤补烂后,连续完成同色基面漆、多彩花岗石、勾缝色及罩面漆施工工序,竣工交验,拆除吊篮。3、施工条件及要求3.1、基层要求(1)基材养护期满,干燥良好,含水率小于10%,Ph值(酸碱度)小于10;(2)基层坚固、平整、清洁,无污染、油污、明显裂纹及裂缝等不良现象,平整度和粗糙度状况合格;(3)外墙外保温系统抹面砂浆,必须符合外墙外保温系统的验收规范。3.2、环境要求(1)环境和基面温度于5--40℃,环境湿度不大于85%,并可于施工期间持续;(2)天气状况良好,无扬尘、大风、雨天、大雾等天气;(3)施工现场环境整洁,无污染源及扬尘;(4)施工辅助设施及安全保证设施齐备;4、施工工艺4.1、总体工艺1、基层(检查和处理)——2、找平层(柔性耐水外墙腻子,批刮2遍)——3、封闭层(KD60外墙封闭底漆,滚涂1道)——4、分格(弹线、贴胶带)——5、纹理层(多彩石专用骨材,浮雕喷涂1道)——6、底漆层(多彩石同色底漆,滚涂1道)——7、面漆层(多1彩石(多彩)面漆,喷涂1-2道)——8、预留分格(撕揭胶带)——9、分格缝上色——10、罩面层(多彩石专用罩面清漆,滚涂1道)4.2、详尽工艺4.2.1、基层检查及处理(1)基层存在孔洞、凹陷,应进行填充修补并找平;(2)基层存在突起以及突出部位,应进行铲除并找平;(3)基层存在表层浮灰及粘浮污染物,应进行清扫、打磨,保证表面清洁;(4)基层存在油污,应采取清洗剂进行清洗,保证去除后表面清洁和干燥;(5)基层存在空鼓,应叩开铲除,并进行密实修补;(6)基层存在裂纹和裂缝,应对裂纹进行修补和抑裂增强处理;(7)基层存在泛碱和严重盐析现象,应采用草酸或冰醋酸进行中和处理;(8)基层平整度不够,应继续砂浆修补并找平;(9)基层强度不足或不坚固起砂,严重时应打磨除掉起砂层重新抹灰,轻微状况可涂刷界面剂增强;4.2.2、找平层及施工基层检查并处理合格后,对基层进行找平施工;(1)材料配置:外墙柔性耐水腻子;(2)体系特征:干粉状、密闭袋装、灰白色;(3)腻子配制:腻子骨料(干粉)按包装物上规定比例兑水易和,充分易和呈均匀腻子膏状后使用;(4)施工方式:批刮,整体连续均匀批刮;(5)施工工具:批刀或抹刀、刮板,腻子刀;(6)施工道数:2遍,具体也可需要根据基层实际;(7)施工操作要求:合理分配一次性涂装区域,从上至下连续均匀批刮,一道干燥后打磨接痕和适当修补,然后批刮二道,二道干燥后整体连续进行细微打磨;(8)强调和说明事项(a)、腻子厚度并非厚好,原则上以找平基层为准;(b)、腻子配制过程中,搅拌应均匀、细微,做到无粉团、无疙瘩、无过大颗粒;(c)、腻子干燥后适当用水保养可有效增加强度;(d)、配制好的腻子应于2小时内用完,做到现用现配;4.2.3、封闭层及施工腻子干燥良好、打磨平整后,于腻子上进行底漆的涂装施工;2(1)、材料配置:KD60外墙封闭底漆;(2)、体系特征:水性、单组分液状,密闭桶装,清型;(3)、底漆配制:开桶后采用清水稀释并充分搅拌均匀后使用,兑水量为30-50%,具体根据施工粘度和遮盖底材需要;(4)、施工方式:滚涂,整体连续均匀滚涂;(5)、施工工具:外墙漆用涂装滚筒,(6)、施工道数:1道;(7)、施工操作要求:合理分配一次性涂装区域,从上至下连续均匀滚涂,细致滚涂接茬和接续,要求滚涂均匀、连续、到位、无漏涂、整体均一,难涂装部位建议采用羊毛刷辅助;(8)、干燥及保养:底漆涂刷后应保证充分干燥,干燥后可轻微打磨和修补加强;(9)、...
