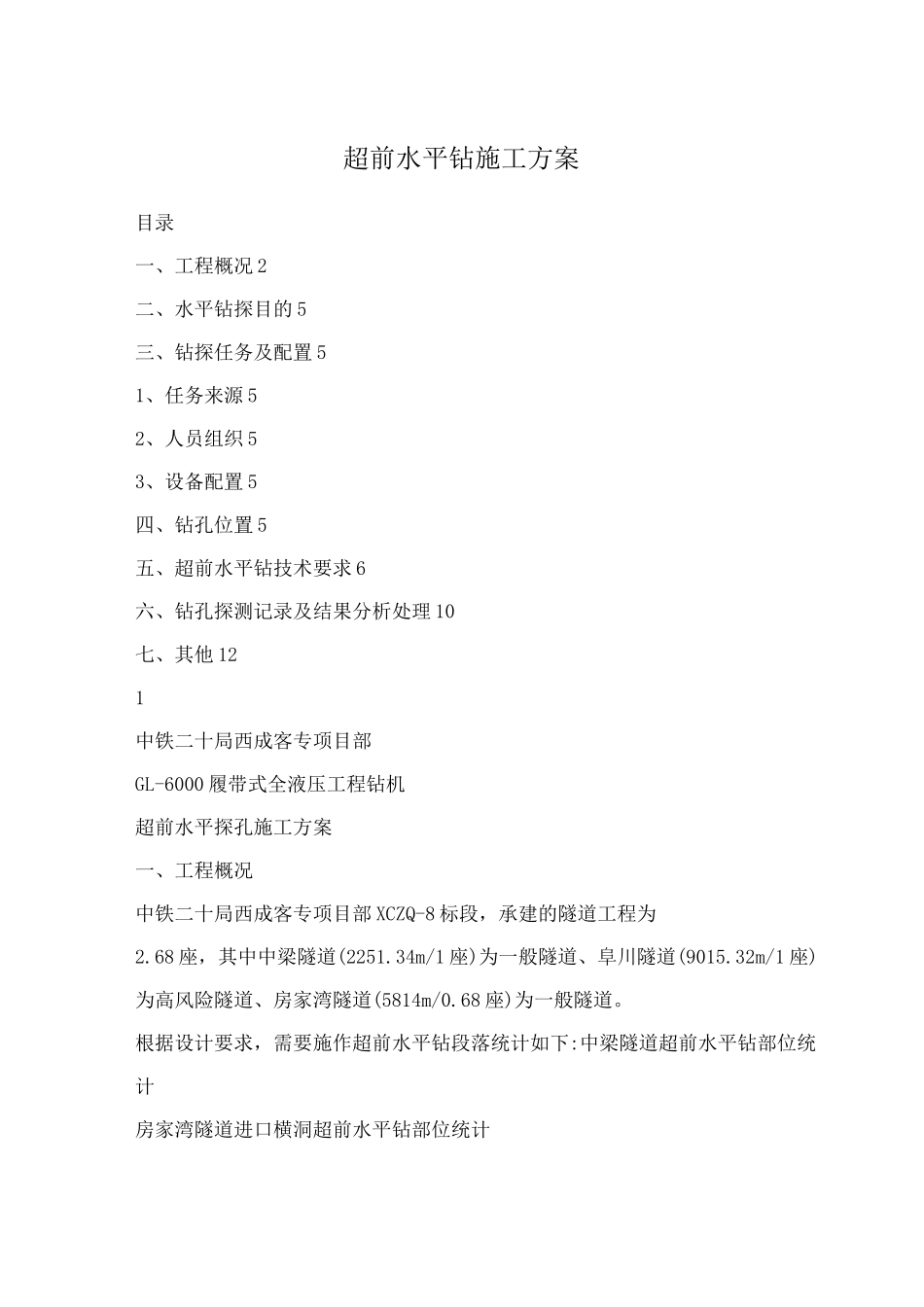

超前水平钻施工方案目录一、工程概况2二、水平钻探目的5三、钻探任务及配置51、任务来源52、人员组织53、设备配置5四、钻孔位置5五、超前水平钻技术要求6六、钻孔探测记录及结果分析处理10七、其他121中铁二十局西成客专项目部GL-6000履带式全液压工程钻机超前水平探孔施工方案一、工程概况中铁二十局西成客专项目部XCZQ-8标段,承建的隧道工程为2

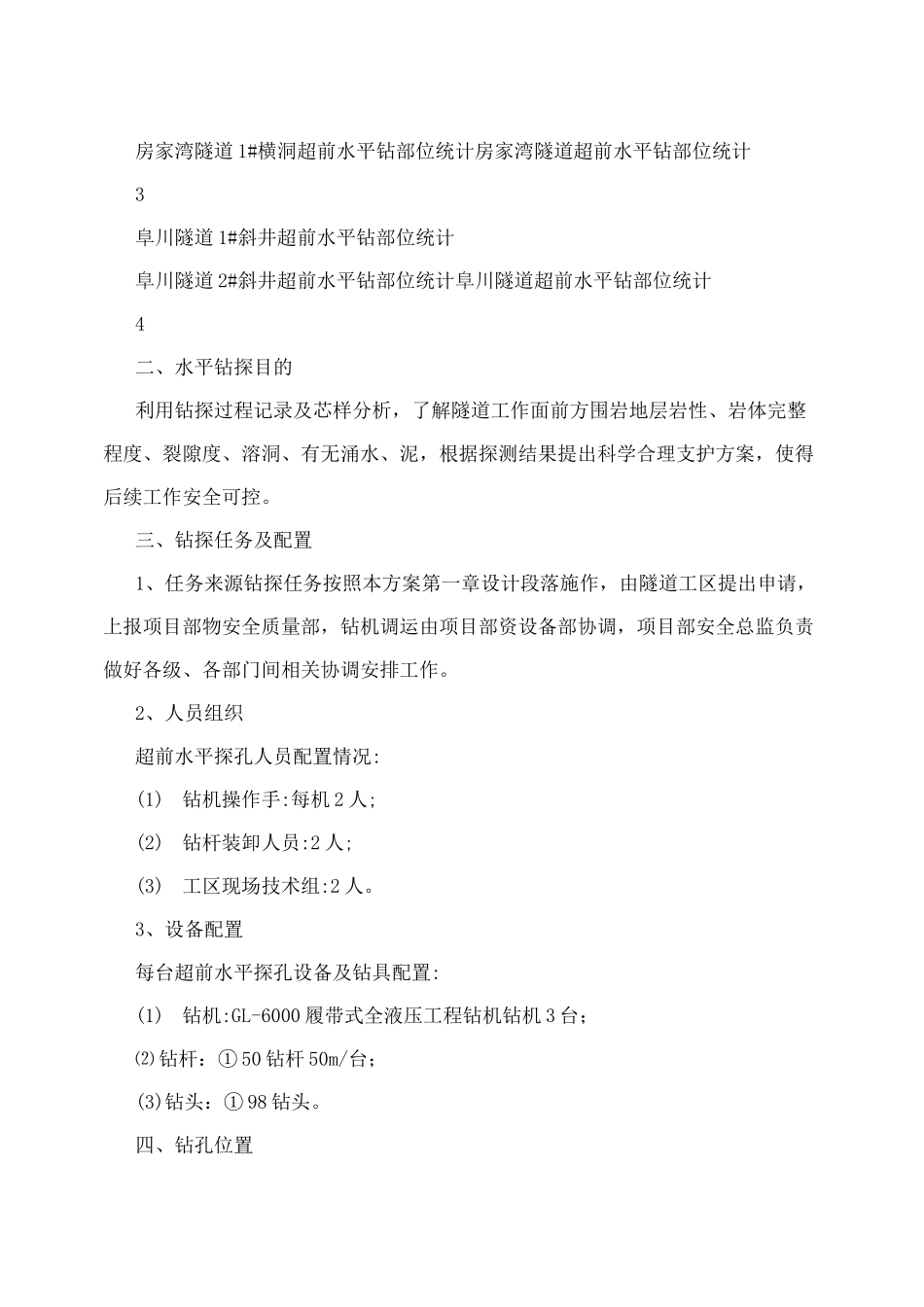

68座,其中中梁隧道(2251
34m/1座)为一般隧道、阜川隧道(9015
32m/1座)为高风险隧道、房家湾隧道(5814m/0
68座)为一般隧道
根据设计要求,需要施作超前水平钻段落统计如下:中梁隧道超前水平钻部位统计房家湾隧道进口横洞超前水平钻部位统计房家湾隧道1#横洞超前水平钻部位统计房家湾隧道超前水平钻部位统计3阜川隧道1#斜井超前水平钻部位统计阜川隧道2#斜井超前水平钻部位统计阜川隧道超前水平钻部位统计4二、水平钻探目的利用钻探过程记录及芯样分析,了解隧道工作面前方围岩地层岩性、岩体完整程度、裂隙度、溶洞、有无涌水、泥,根据探测结果提出科学合理支护方案,使得后续工作安全可控
三、钻探任务及配置1、任务来源钻探任务按照本方案第一章设计段落施作,由隧道工区提出申请,上报项目部物安全质量部,钻机调运由项目部资设备部协调,项目部安全总监负责做好各级、各部门间相关协调安排工作
2、人员组织超前水平探孔人员配置情况:(1)钻机操作手:每机2人;(2)钻杆装卸人员:2人;(3)工区现场技术组:2人
3、设备配置每台超前水平探孔设备及钻具配置:(1)钻机:GL-6000履带式全液压工程钻机钻机3台;⑵钻杆:①50钻杆50m/台;(3)钻头:①98钻头
四、钻孔位置分为3个探孔:1#孔距拱顶1
5米,位于断面中线上;2#孔距拱顶3米,距左边墙1
5米;3#孔距拱顶3米,距右边墙1

5孔位布置图五、超前水平钻技术要求超前地质
