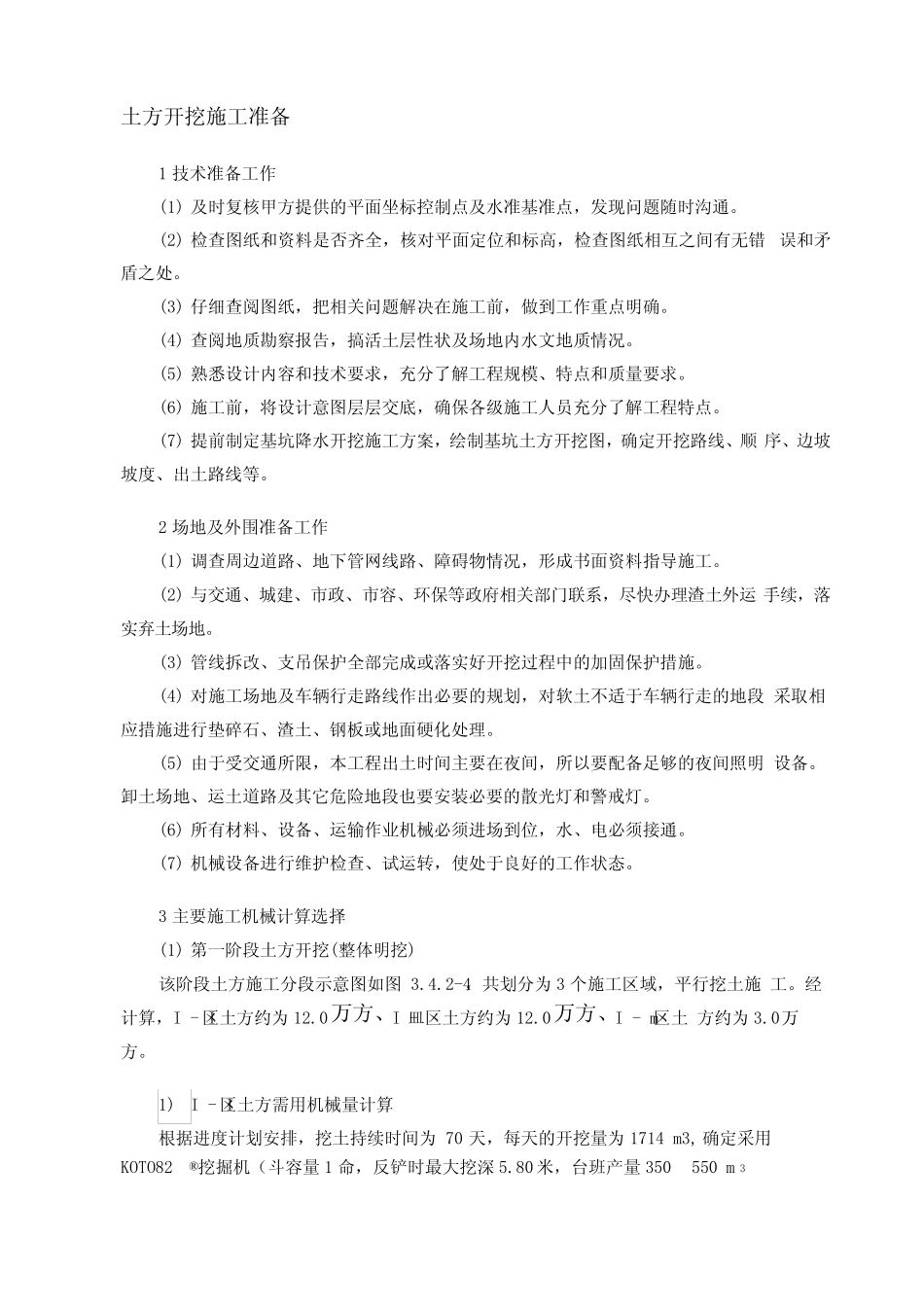

土方开挖施工准备1技术准备工作(1)及时复核甲方提供的平面坐标控制点及水准基准点,发现问题随时沟通
(2)检查图纸和资料是否齐全,核对平面定位和标高,检查图纸相互之间有无错误和矛盾之处
(3)仔细查阅图纸,把相关问题解决在施工前,做到工作重点明确
(4)查阅地质勘察报告,搞活土层性状及场地内水文地质情况
(5)熟悉设计内容和技术要求,充分了解工程规模、特点和质量要求
(6)施工前,将设计意图层层交底,确保各级施工人员充分了解工程特点
(7)提前制定基坑降水开挖施工方案,绘制基坑土方开挖图,确定开挖路线、顺序、边坡坡度、出土路线等
2场地及外围准备工作(1)调查周边道路、地下管网线路、障碍物情况,形成书面资料指导施工
(2)与交通、城建、市政、市容、环保等政府相关部门联系,尽快办理渣土外运手续,落实弃土场地
(3)管线拆改、支吊保护全部完成或落实好开挖过程中的加固保护措施
(4)对施工场地及车辆行走路线作出必要的规划,对软土不适于车辆行走的地段采取相应措施进行垫碎石、渣土、钢板或地面硬化处理
(5)由于受交通所限,本工程出土时间主要在夜间,所以要配备足够的夜间照明设备
卸土场地、运土道路及其它危险地段也要安装必要的散光灯和警戒灯
(6)所有材料、设备、运输作业机械必须进场到位,水、电必须接通
(7)机械设备进行维护检查、试运转,使处于良好的工作状态

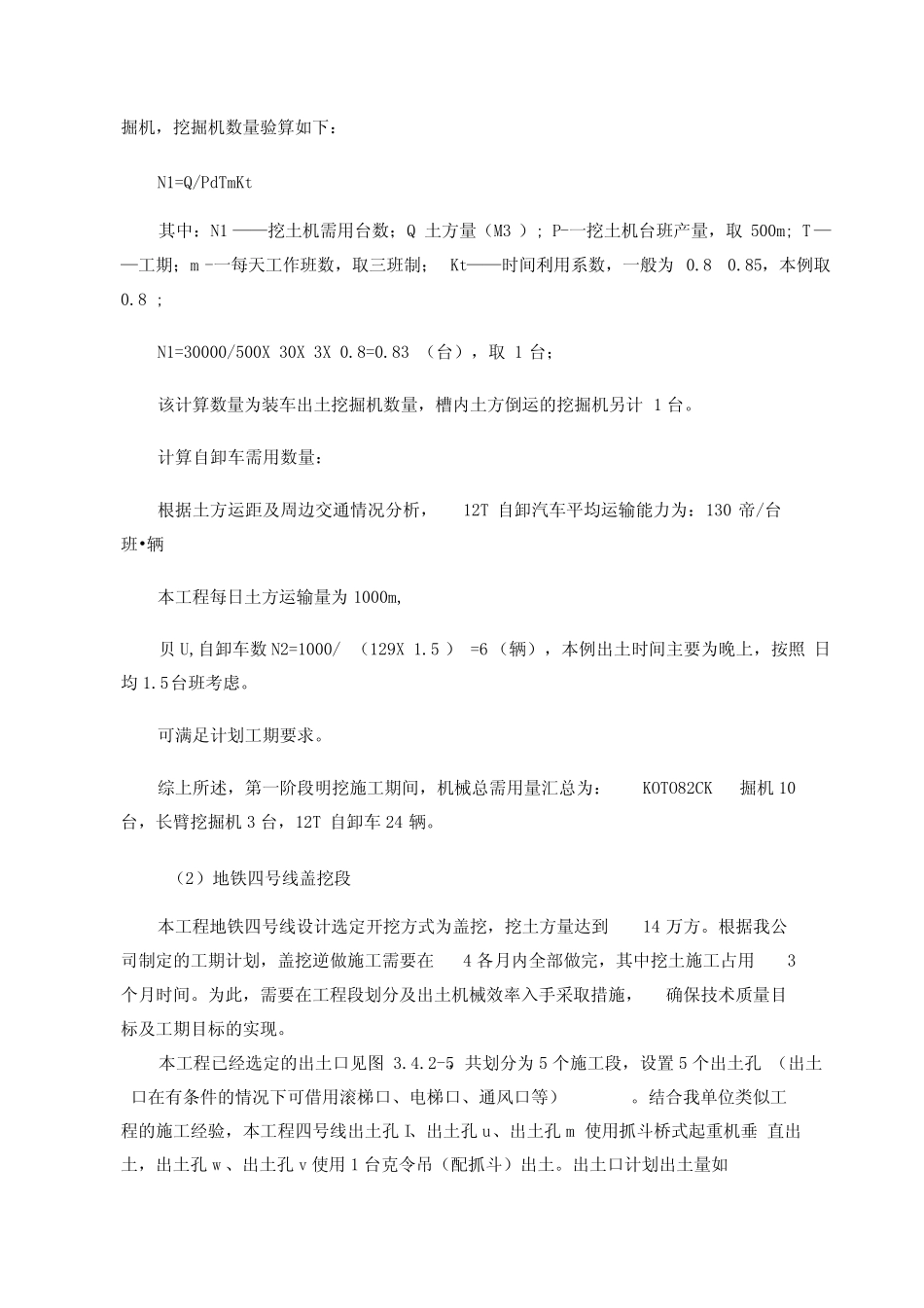

3主要施工机械计算选择(1)第一阶段土方开挖(整体明挖)该阶段土方施工分段示意图如图3
2-4,共划分为3个施工区域,平行挖土施工
经计算,I-I区土方约为12
0万方、I-皿区土方约为12
0万方、I-m区土方约为3
1)I-I区土方需用机械量计算根据进度计划安排,挖土持续时间为70天,每天的开挖量为1714m3,确定采用KOTO82®挖掘机(斗容量1命,反铲时最大挖深5
80米,台班产量350〜550m3计算挖土机
