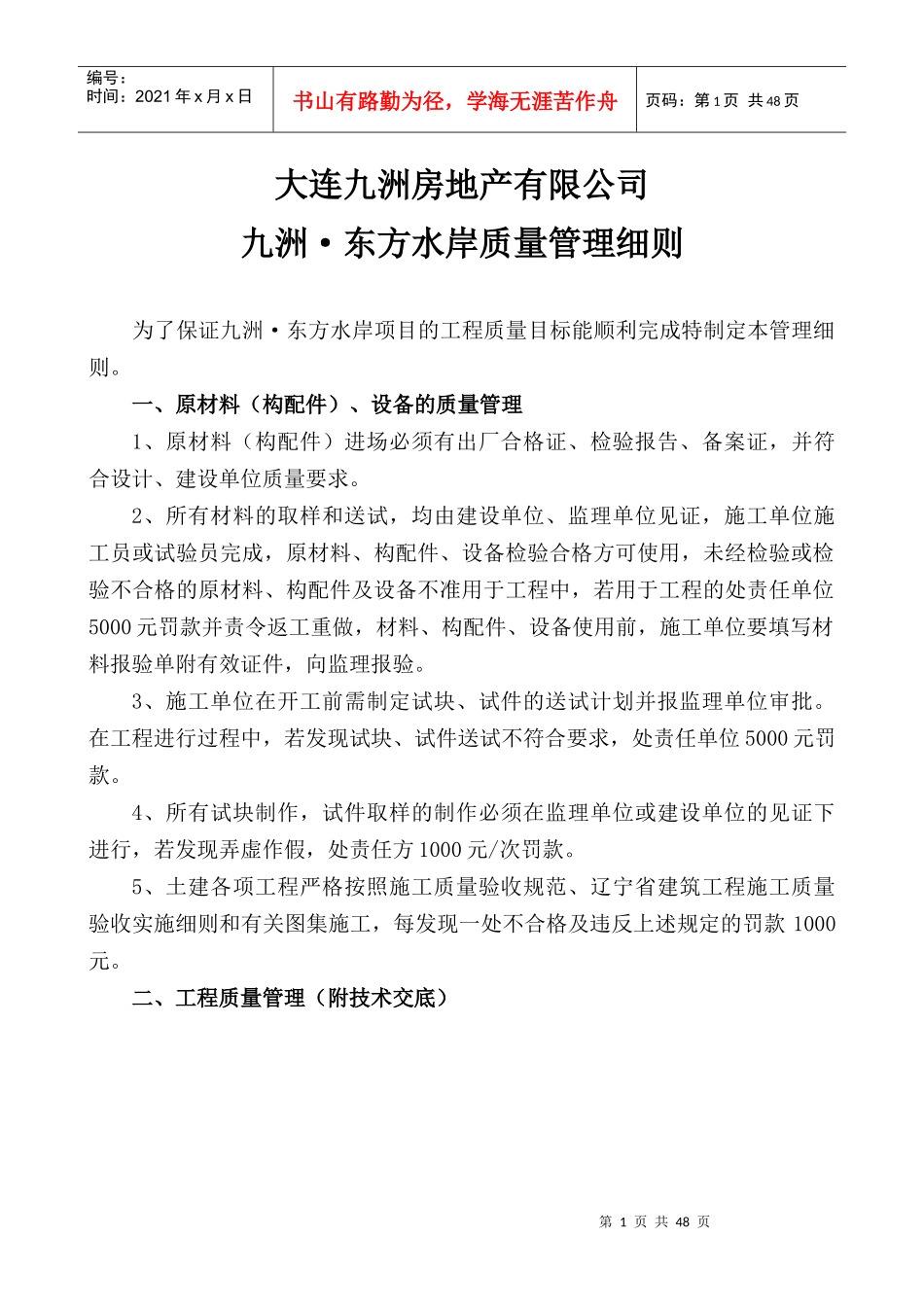

第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共48页大连九洲房地产有限公司九洲·东方水岸质量管理细则为了保证九洲·东方水岸项目的工程质量目标能顺利完成特制定本管理细则
一、原材料(构配件)、设备的质量管理1、原材料(构配件)进场必须有出厂合格证、检验报告、备案证,并符合设计、建设单位质量要求
2、所有材料的取样和送试,均由建设单位、监理单位见证,施工单位施工员或试验员完成,原材料、构配件、设备检验合格方可使用,未经检验或检验不合格的原材料、构配件及设备不准用于工程中,若用于工程的处责任单位5000元罚款并责令返工重做,材料、构配件、设备使用前,施工单位要填写材料报验单附有效证件,向监理报验
3、施工单位在开工前需制定试块、试件的送试计划并报监理单位审批
在工程进行过程中,若发现试块、试件送试不符合要求,处责任单位5000元罚款
4、所有试块制作,试件取样的制作必须在监理单位或建设单位的见证下进行,若发现弄虚作假,处责任方1000元/次罚款
5、土建各项工程严格按照施工质量验收规范、辽宁省建筑工程施工质量验收实施细则和有关图集施工,每发现一处不合格及违反上述规定的罚款1000元

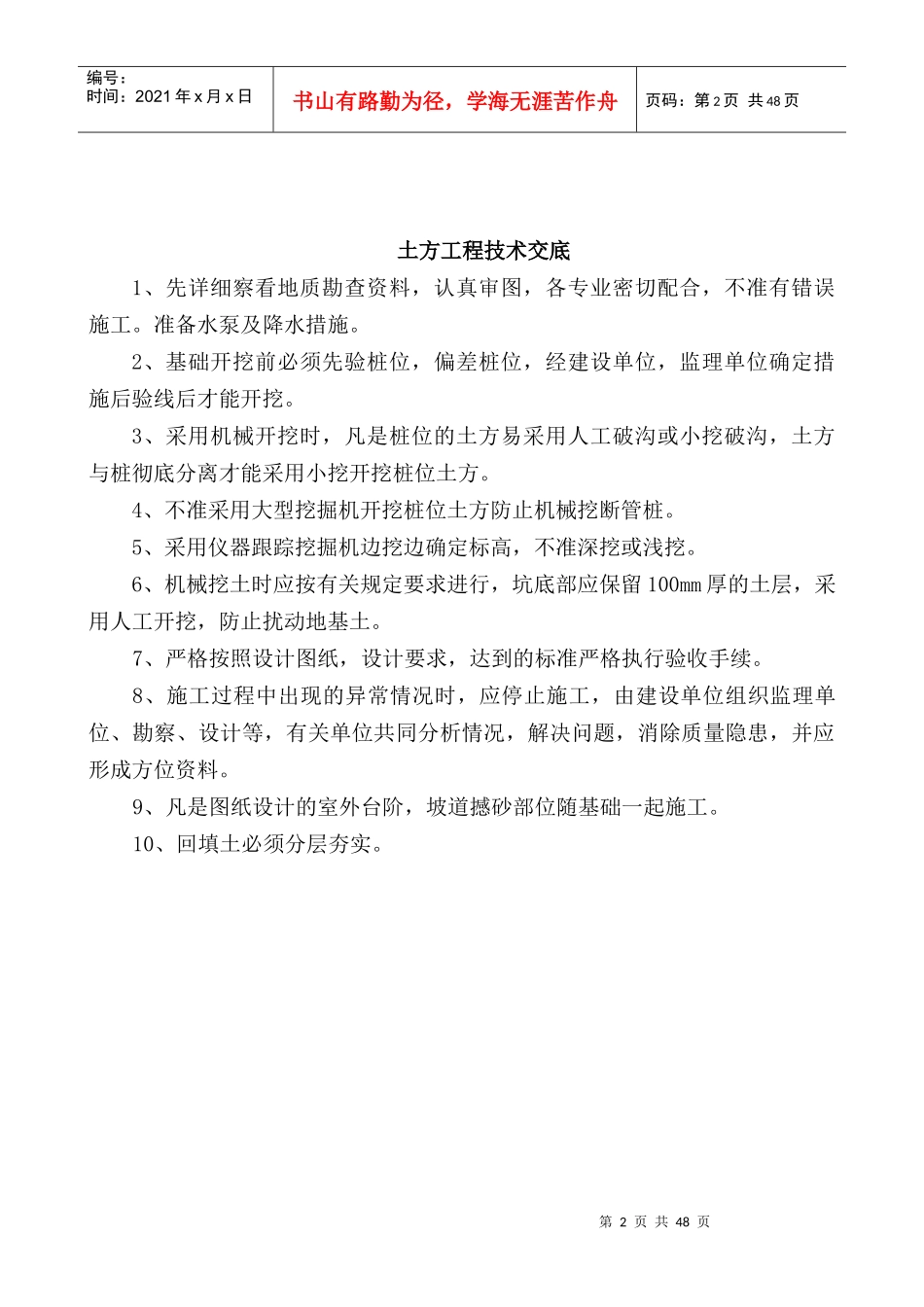

二、工程质量管理(附技术交底)第2页共48页第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共48页土方工程技术交底1、先详细察看地质勘查资料,认真审图,各专业密切配合,不准有错误施工
准备水泵及降水措施
2、基础开挖前必须先验桩位,偏差桩位,经建设单位,监理单位确定措施后验线后才能开挖
3、采用机械开挖时,凡是桩位的土方易采用人工破沟或小挖破沟,土方与桩彻底分离才能采用小挖开挖桩位土方
4、不准采用大型挖掘机开挖桩位土方防止机械挖断管桩
5、采用仪器跟踪挖掘机边挖边确定标高,不准深挖或浅挖
6、机械挖土时应按有关规定要求
