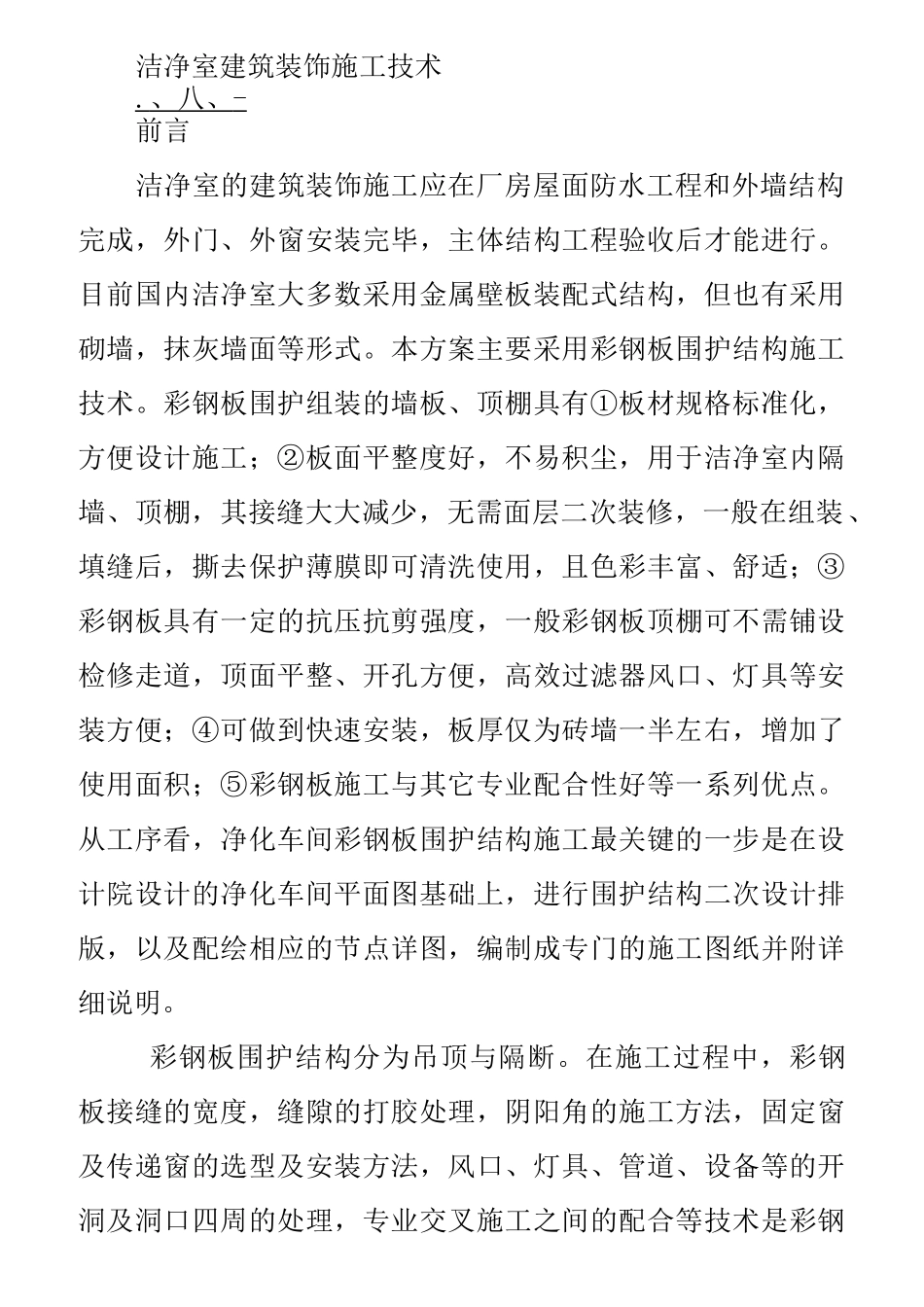

洁净室建筑装饰施工技术
、八、-前言洁净室的建筑装饰施工应在厂房屋面防水工程和外墙结构完成,外门、外窗安装完毕,主体结构工程验收后才能进行
目前国内洁净室大多数采用金属壁板装配式结构,但也有采用砌墙,抹灰墙面等形式
本方案主要采用彩钢板围护结构施工技术
彩钢板围护组装的墙板、顶棚具有①板材规格标准化,方便设计施工;②板面平整度好,不易积尘,用于洁净室内隔墙、顶棚,其接缝大大减少,无需面层二次装修,一般在组装、填缝后,撕去保护薄膜即可清洗使用,且色彩丰富、舒适;③彩钢板具有一定的抗压抗剪强度,一般彩钢板顶棚可不需铺设检修走道,顶面平整、开孔方便,高效过滤器风口、灯具等安装方便;④可做到快速安装,板厚仅为砖墙一半左右,增加了使用面积;⑤彩钢板施工与其它专业配合性好等一系列优点
从工序看,净化车间彩钢板围护结构施工最关键的一步是在设计院设计的净化车间平面图基础上,进行围护结构二次设计排版,以及配绘相应的节点详图,编制成专门的施工图纸并附详细说明
彩钢板围护结构分为吊顶与隔断
在施工过程中,彩钢板接缝的宽度,缝隙的打胶处理,阴阳角的施工方法,固定窗及传递窗的选型及安装方法,风口、灯具、管道、设备等的开洞及洞口四周的处理,专业交叉施工之间的配合等技术是彩钢板围护结构施工的关键技术

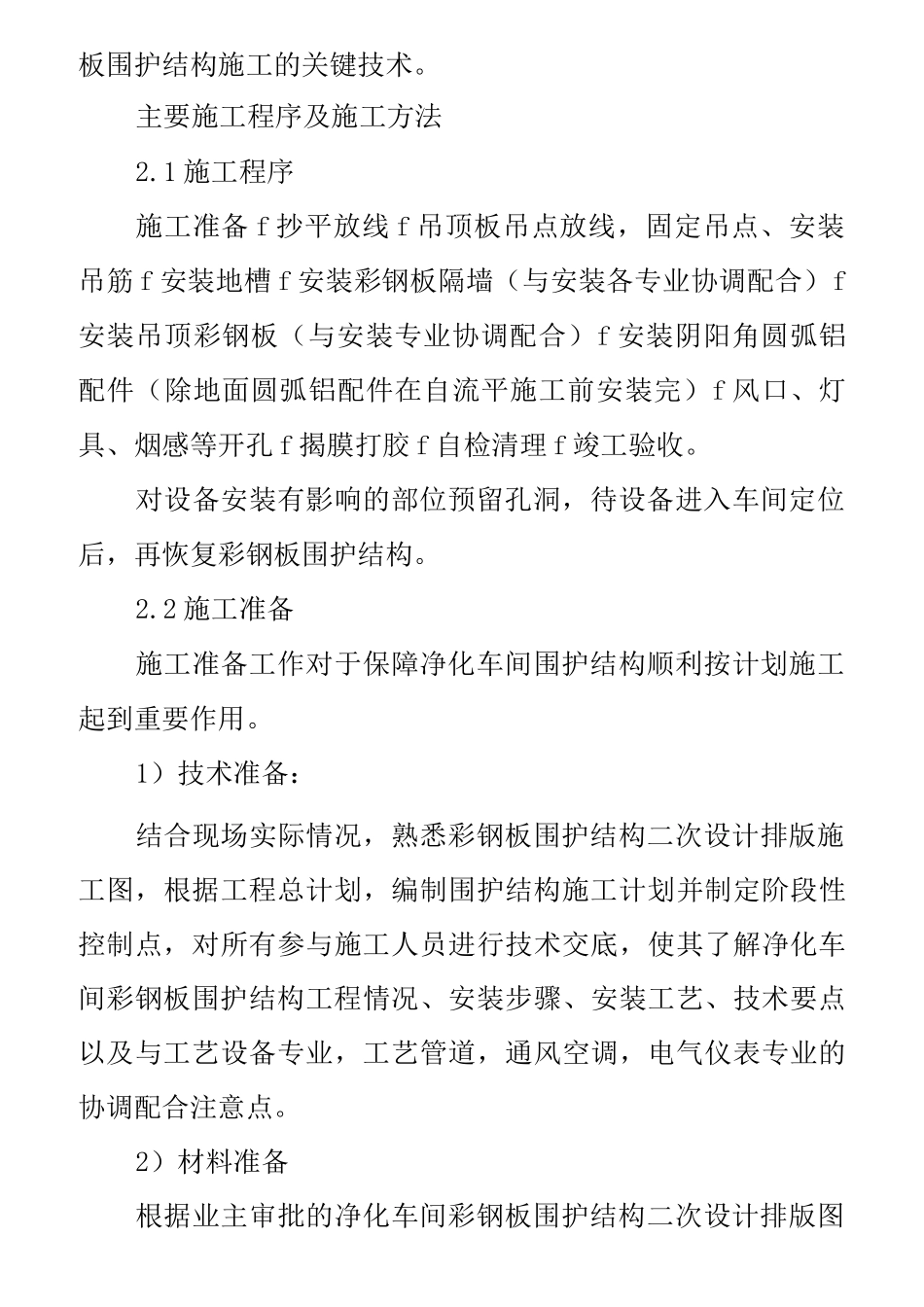

主要施工程序及施工方法2
1施工程序施工准备f抄平放线f吊顶板吊点放线,固定吊点、安装吊筋f安装地槽f安装彩钢板隔墙(与安装各专业协调配合)f安装吊顶彩钢板(与安装专业协调配合)f安装阴阳角圆弧铝配件(除地面圆弧铝配件在自流平施工前安装完)f风口、灯具、烟感等开孔f揭膜打胶f自检清理f竣工验收
对设备安装有影响的部位预留孔洞,待设备进入车间定位后,再恢复彩钢板围护结构
2施工准备施工准备工作对于保障净化车间围护结构顺利按计划施工起到重要作用

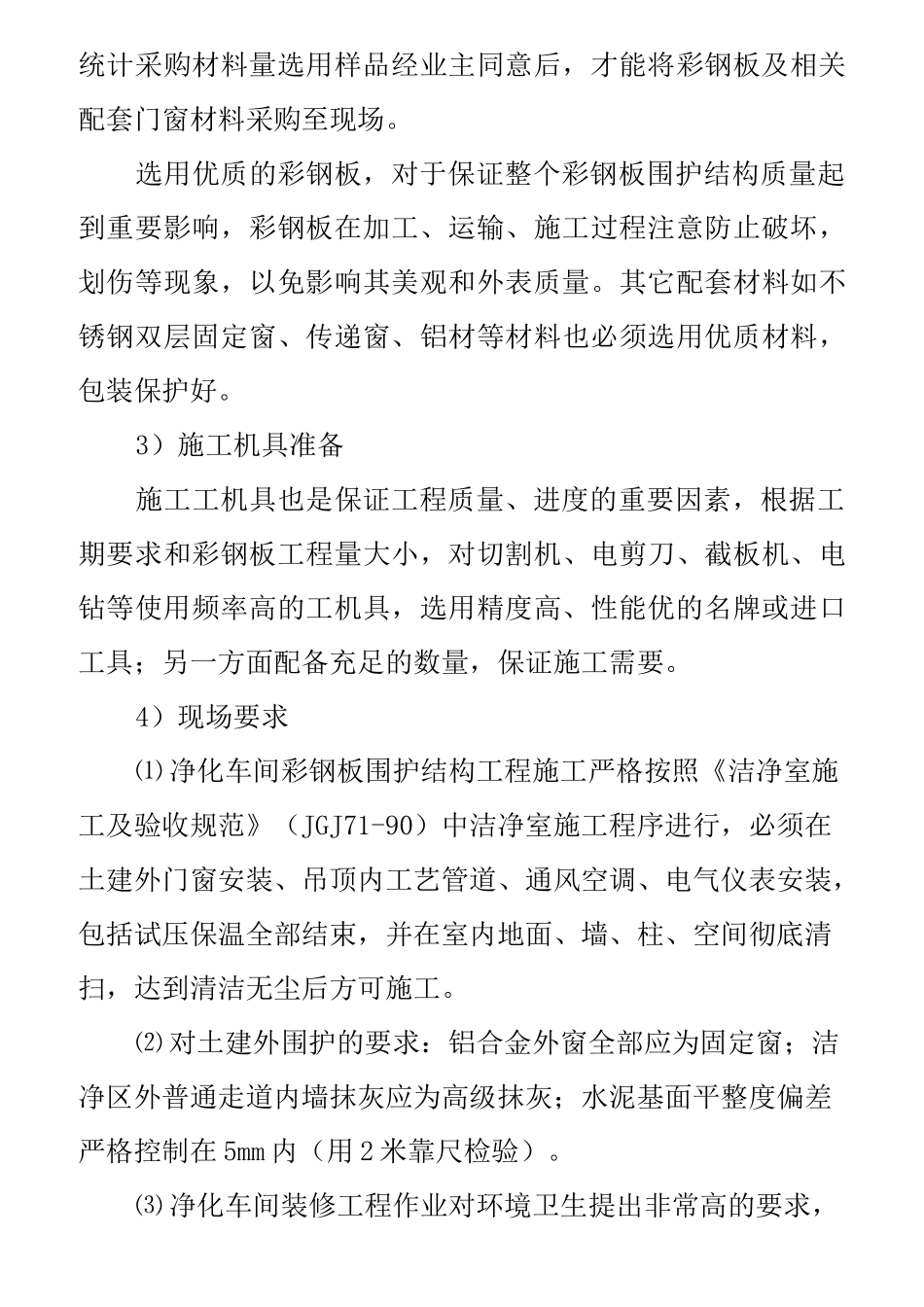

1)技术准备:结合现场实际情况,熟悉彩钢板围护结构二次设计排版
