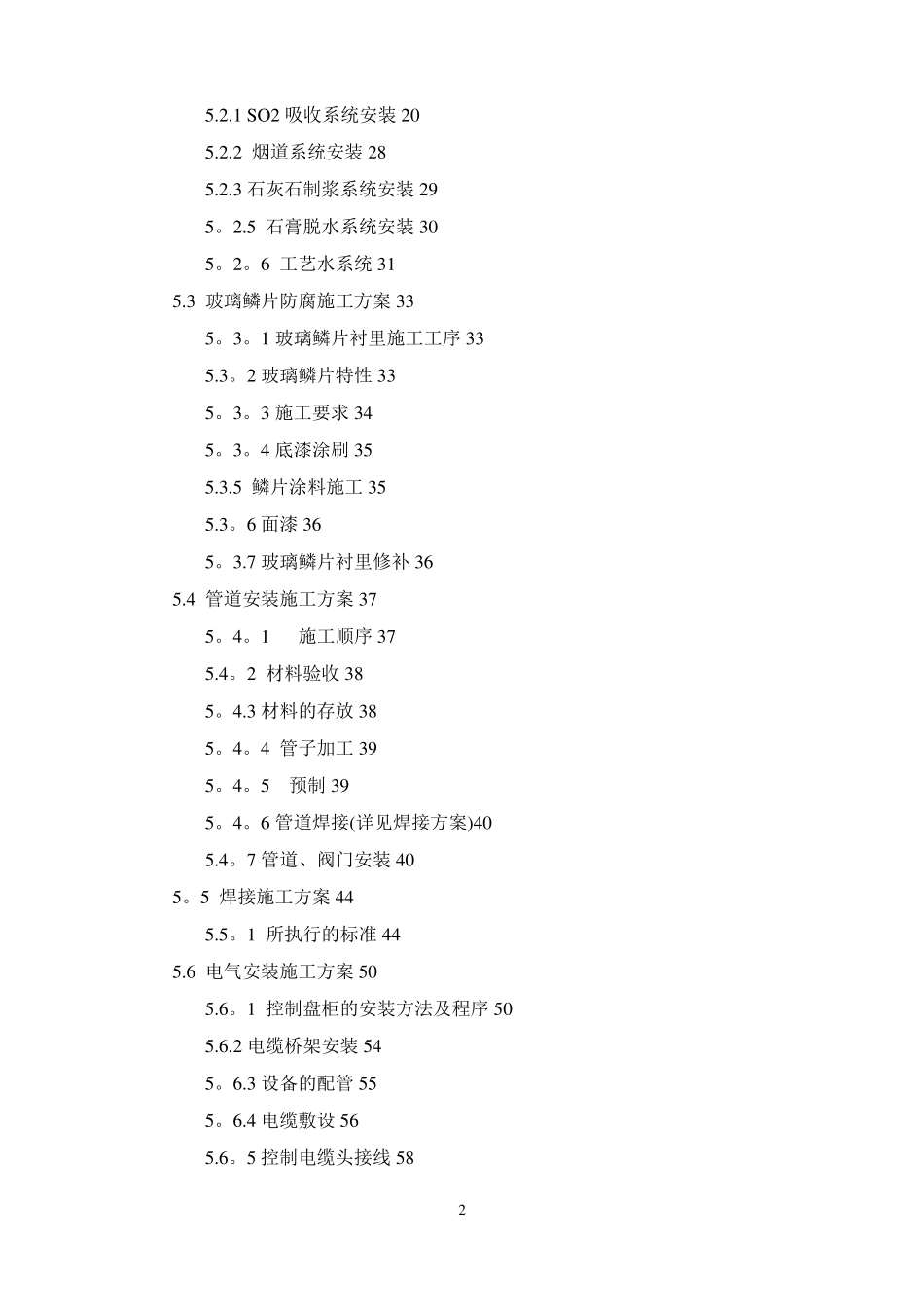

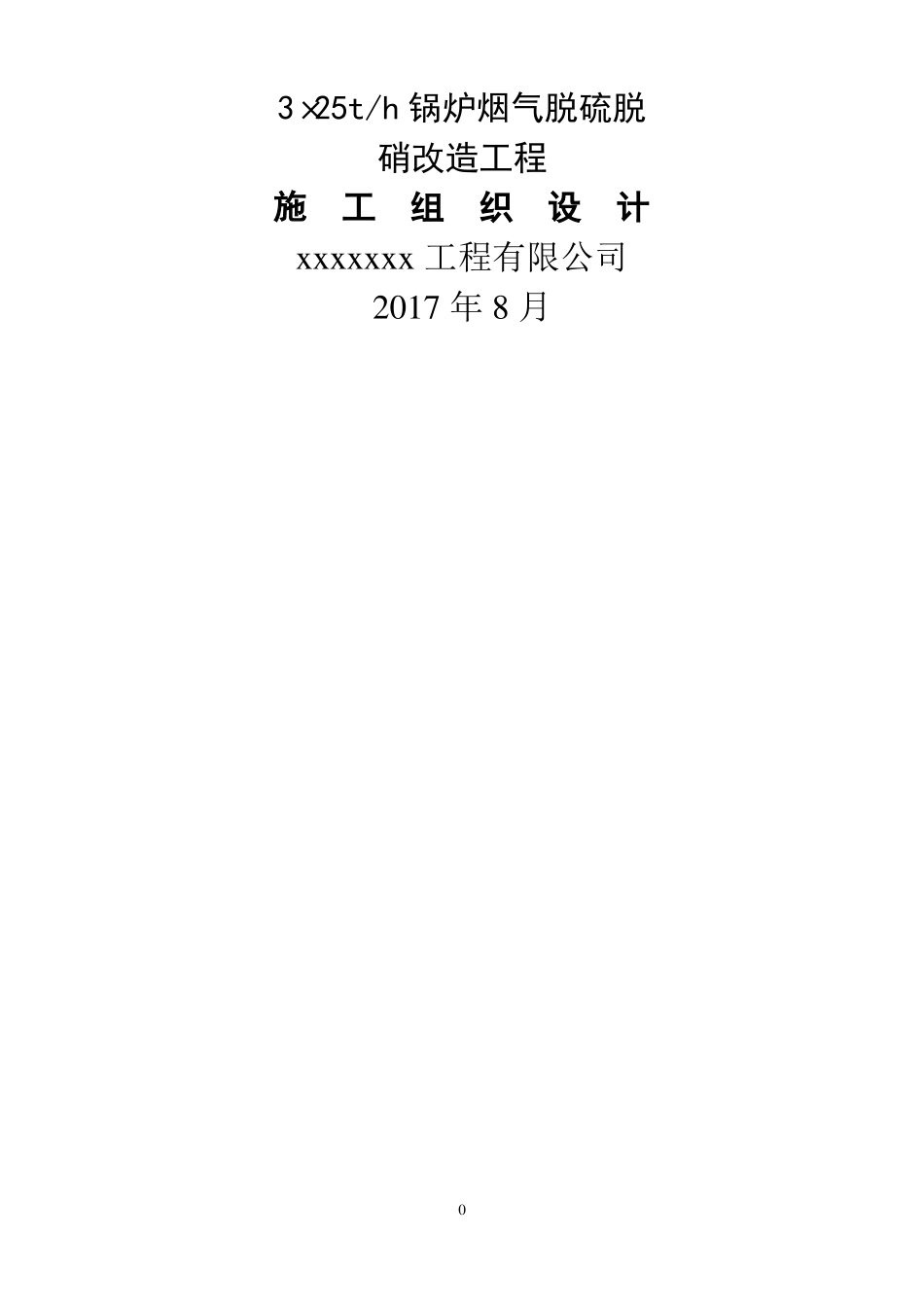

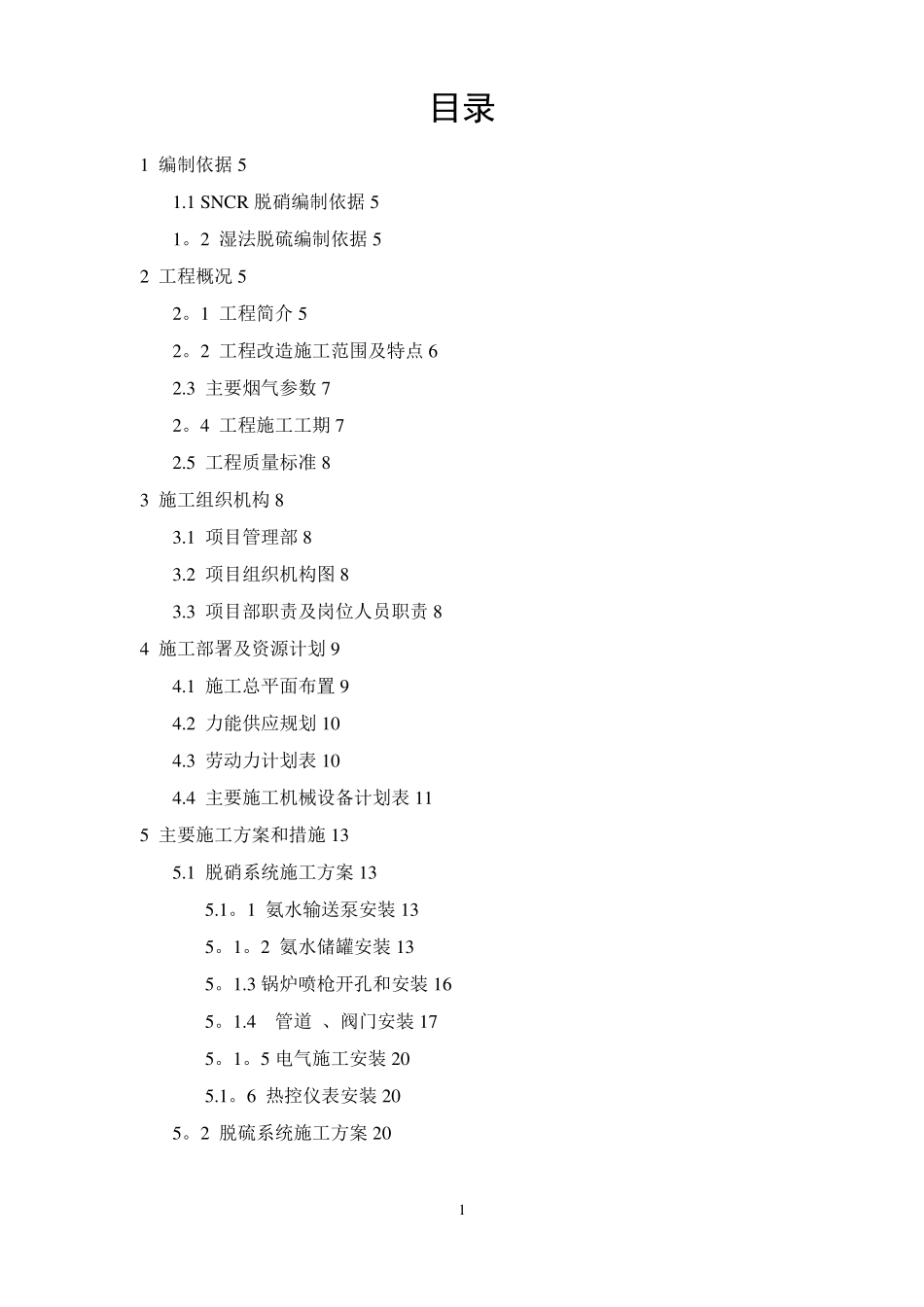

3×25t/h锅炉烟气脱硫脱硝改造工程施工组织设计xxxxxxx工程有限公司2017年8月0目录1编制依据51.1SNCR脱硝编制依据51。2湿法脱硫编制依据52工程概况52。1工程简介52。2工程改造施工范围及特点62.3主要烟气参数72。4工程施工工期72.5工程质量标准83施工组织机构83.1项目管理部83.2项目组织机构图83.3项目部职责及岗位人员职责84施工部署及资源计划94.1施工总平面布置94.2力能供应规划104.3劳动力计划表104.4主要施工机械设备计划表115主要施工方案和措施135.1脱硝系统施工方案135.1。1氨水输送泵安装135。1。2氨水储罐安装135。1.3锅炉喷枪开孔和安装165。1.4管道、阀门安装175。1。5电气施工安装205.1。6热控仪表安装205。2脱硫系统施工方案2015.2.1SO2吸收系统安装205.2.2烟道系统安装285.2.3石灰石制浆系统安装295。2.5石膏脱水系统安装305。2。6工艺水系统315.3玻璃鳞片防腐施工方案335。3。1玻璃鳞片衬里施工工序335.3。2玻璃鳞片特性335。3。3施工要求345。3。4底漆涂刷355.3.5鳞片涂料施工355.3。6面漆365。3.7玻璃鳞片衬里修补365.4管道安装施工方案375。4。1施工顺序375.4。2材料验收385。4.3材料的存放385。4。4管子加工395。4。5预制395。4。6管道焊接(详见焊接方案)405.4。7管道、阀门安装405。5焊接施工方案445.5。1所执行的标准445.6电气安装施工方案505.6。1控制盘柜的安装方法及程序505.6.2电缆桥架安装545。6.3设备的配管555。6.4电缆敷设565.6。5控制电缆头接线5825。6.6电缆防火封堵605。6。7照明器具安装605。6.8电气试验615。6。9电气受送电基本要求615。7热控安装施工方案625.7。1热控取源部件及敏感元件安装625。7.2就地测量仪表和控制装置安装665。7。3。热控控制箱、桥架、电缆等等参照同电气的施工步骤。706安全文明生产保证措施706.1安全生产措施706.2文明施工措施727工程质量保证措施737.1质量管理目标737.2工程质量管理组织机构747.3工程质量控制措施748工程进度计划保证措施758。1资源保证措施768。2组织保证措施768。3进度计划保证措施778。4施工技术保证措施778.5经济保证措施779环境保护措施789.1非施工区域的管理789.2废弃物管理789。3其他管理7810季节性施工保证措施7910。1雨季施工措施7910.2冬季施工措施7911特殊施工保证措施80311。1交叉作业保证措施8011.2半成品及成品保护措施8111.3消防安全管理措施8141编制依据1.1SNCR脱硝编制依据1。1.1火电厂烟气脱硝工程技术规范选择性非催化还原法HJ563-20101。1。2火力发电厂分散控制系统在线验收测试规程DL/T659—20061。1。3火力发电厂模拟量系统验收测试规程DL/T657—20061.1.4火力发电厂开关量系统在线验收测试规程DL/T658—20061.1。5电气装置安装工程及验收规范GBJ232—921。1。6立式圆筒形钢制焊接油罐施工及验收规范GB50128—20141.2湿法脱硫编制依据1.2。1机械设备安装工程施工及验收规范GB50231-20091.2。2工业金属管道工程施工规范GB50235-20101.2。3现场设备、工业管道焊接工程施工规范GB50236-20111.2。4钢结构焊接标准:JB/T5911-911。2。5火电厂烟气脱硫工程技术规范(石灰石—石膏法)HJ/T179-20051。2.6电气装置安装工程电揽线路施工及验收规范GB50168-921.2.7电气装置安装工程施工及验收规范合编(2014年版)2工程概况2.1工程简介2.1。13×25t/h煤粉锅炉烟气脱硫脱硝工程。本工程脱硫采用滤泥-石膏湿法脱硫工艺,脱硝采用SNCR脱硝工艺,在吸收塔内设有除雾器进行除雾.在设计煤种及校核煤种、锅炉最大工况下,烟气二氧化硫排放浓度≤mg/Nm3,氮氧化物排放浓度≤mg/Nm3。52。1.2本工程包括脱硫、脱硝系统正常运行所必需具备的:工艺系统设计安装、设备采购、运输、制造及安装、调试、试运行、竣工验收、培训等。甲方负责土建工程的施工(含需拆除的原有设施);乙方提供土建设计图纸。2.1.3本工程乙方提供符合招标文件和有关最新工业标准的产品及相应服务.同时满足国家的有关安全、消防、环保等强制性法规、标准的要求.2.2工程改造施工范围及特点2.2.1SNCR脱硝施工范围及技术要求1)SNCR设计、施工范围:为3台锅炉新建一套SNCR烟气脱硝装置,其中氨水储存模块和氨水计量分配模块、电气控...
