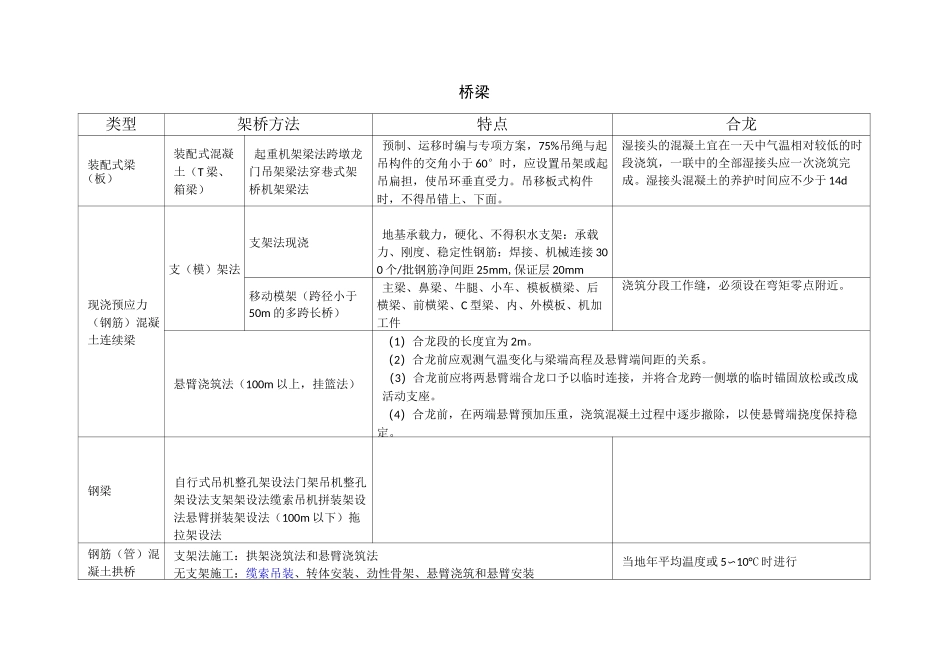

桥梁类型架桥方法特点合龙装配式梁(板)装配式混凝土(T梁、箱梁)起重机架梁法跨墩龙门吊架梁法穿巷式架桥机架梁法预制、运移时编与专项方案,75%吊绳与起吊构件的交角小于60°时,应设置吊架或起吊扁担,使吊环垂直受力
吊移板式构件时,不得吊错上、下面
湿接头的混凝土宜在一天中气温相对较低的时段浇筑,一联中的全部湿接头应一次浇筑完成
湿接头混凝土的养护时间应不少于14d现浇预应力(钢筋)混凝土连续梁支(模)架法支架法现浇地基承载力,硬化、不得积水支架:承载力、刚度、稳定性钢筋:焊接、机械连接300个/批钢筋净间距25mm,保证层20mm移动模架(跨径小于50m的多跨长桥)主梁、鼻梁、牛腿、小车、模板横梁、后横梁、前横梁、C型梁、内、外模板、机加工件浇筑分段工作缝,必须设在弯矩零点附近
悬臂浇筑法(100m以上,挂篮法)(1)合龙段的长度宜为2m
(2)合龙前应观测气温变化与梁端高程及悬臂端间距的关系
(3)合龙前应将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座
(4)合龙前,在两端悬臂预加压重,浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定

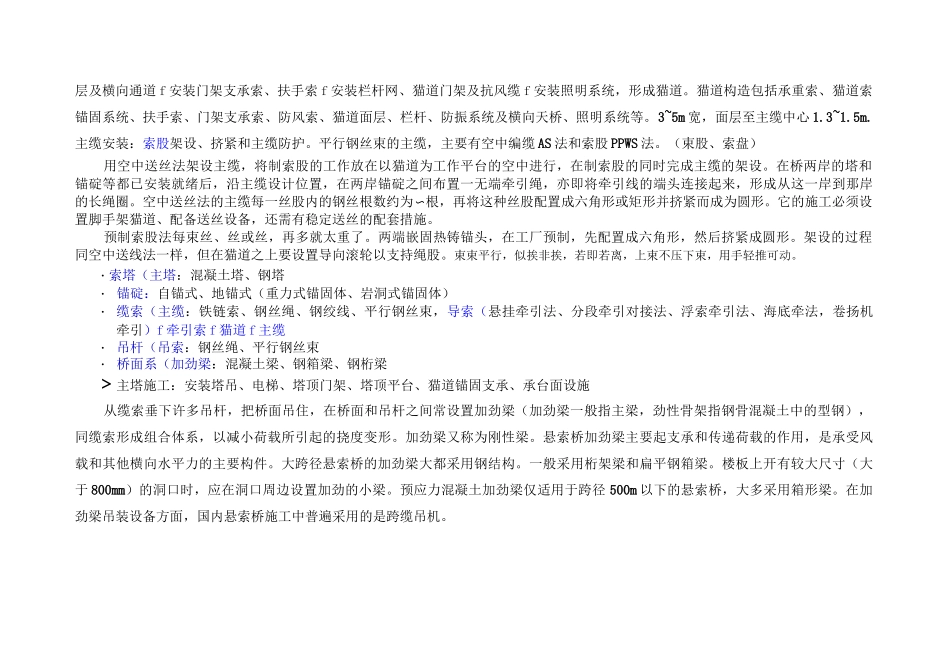

钢梁自行式吊机整孔架设法门架吊机整孔架设法支架架设法缆索吊机拼装架设法悬臂拼装架设法(100m以下)拖拉架设法钢筋(管)混凝土拱桥支架法施工:拱架浇筑法和悬臂浇筑法无支架施工:缆索吊装、转体安装、劲性骨架、悬臂浇筑和悬臂安装当地年平均温度或5〜10°C时进行斜拉桥(索塔、钢索和主梁)索塔施工:钢索塔预制吊装,混凝土塔采用支架现浇、预制吊装、滑模现场浇、爬模现浇
裸塔施工宜用爬模法,横梁较多的高塔,宜采用劲性骨架挂模提升法
主梁施工:顶推法、平转法、支架法和悬臂法
悬臂法分悬臂浇筑法和悬臂拼装法
悬臂法适用范围较广而成为斜拉桥主梁施工最常用的方法
模板:桥爬池滑
索塔施工必须制定整体和局部的安全措施,如设置塔吊起吊
