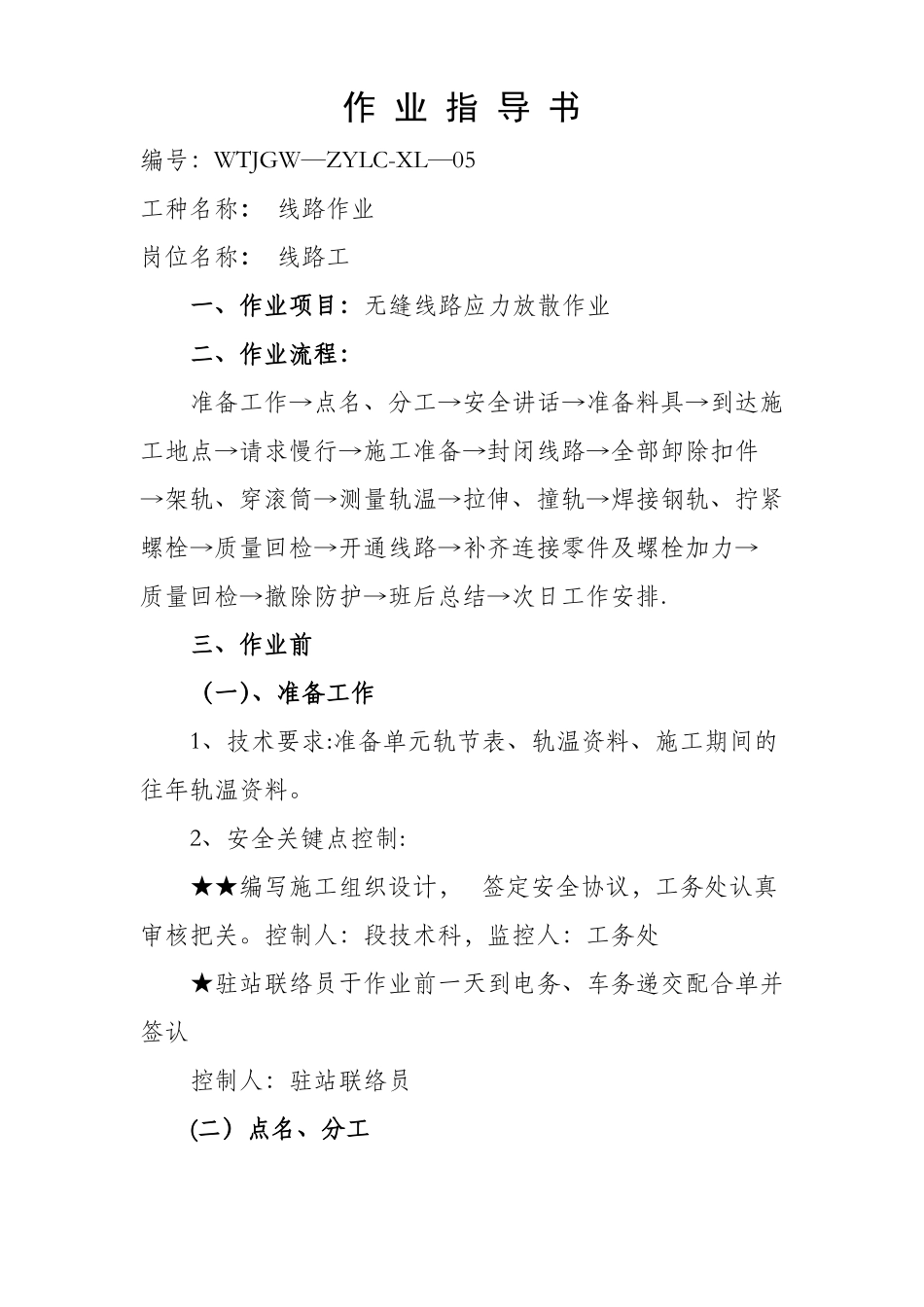

作业指导书编号:WTJGW—ZYLC-XL—05工种名称:线路作业岗位名称:线路工一、作业项目:无缝线路应力放散作业二、作业流程:准备工作→点名、分工→安全讲话→准备料具→到达施工地点→请求慢行→施工准备→封闭线路→全部卸除扣件→架轨、穿滚筒→测量轨温→拉伸、撞轨→焊接钢轨、拧紧螺栓→质量回检→开通线路→补齐连接零件及螺栓加力→质量回检→撤除防护→班后总结→次日工作安排
三、作业前(一)、准备工作1、技术要求:准备单元轨节表、轨温资料、施工期间的往年轨温资料
2、安全关键点控制:★★编写施工组织设计,签定安全协议,工务处认真审核把关

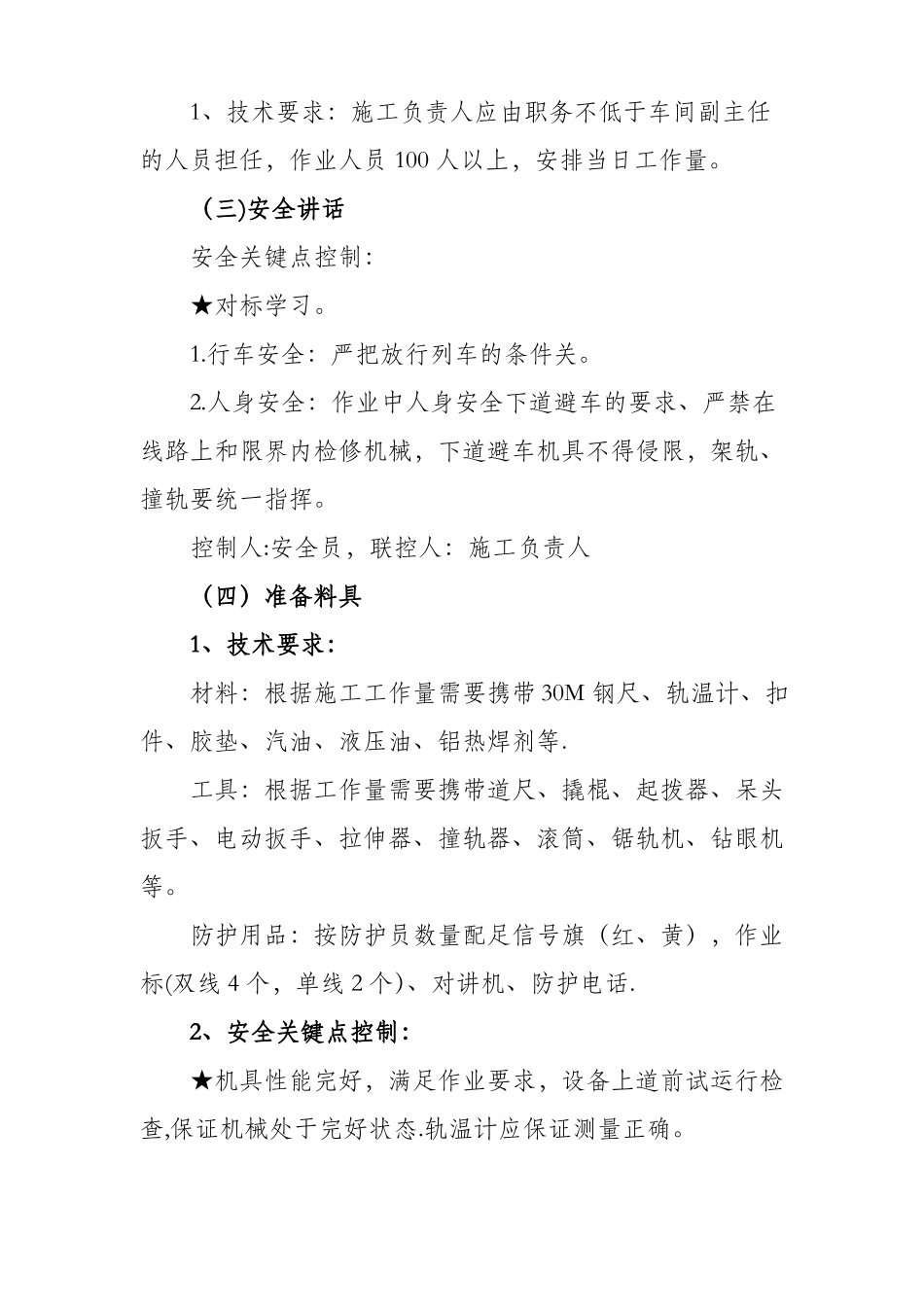

控制人:段技术科,监控人:工务处★驻站联络员于作业前一天到电务、车务递交配合单并签认控制人:驻站联络员(二)点名、分工1、技术要求:施工负责人应由职务不低于车间副主任的人员担任,作业人员100人以上,安排当日工作量
(三)安全讲话安全关键点控制:★对标学习
行车安全:严把放行列车的条件关
人身安全:作业中人身安全下道避车的要求、严禁在线路上和限界内检修机械,下道避车机具不得侵限,架轨、撞轨要统一指挥
控制人:安全员,联控人:施工负责人(四)准备料具1、技术要求:材料:根据施工工作量需要携带30M钢尺、轨温计、扣件、胶垫、汽油、液压油、铝热焊剂等
工具:根据工作量需要携带道尺、撬棍、起拨器、呆头扳手、电动扳手、拉伸器、撞轨器、滚筒、锯轨机、钻眼机等
防护用品:按防护员数量配足信号旗(红、黄),作业标(双线4个,单线2个)、对讲机、防护电话
2、安全关键点控制:★机具性能完好,满足作业要求,设备上道前试运行检查,保证机械处于完好状态
轨温计应保证测量正确

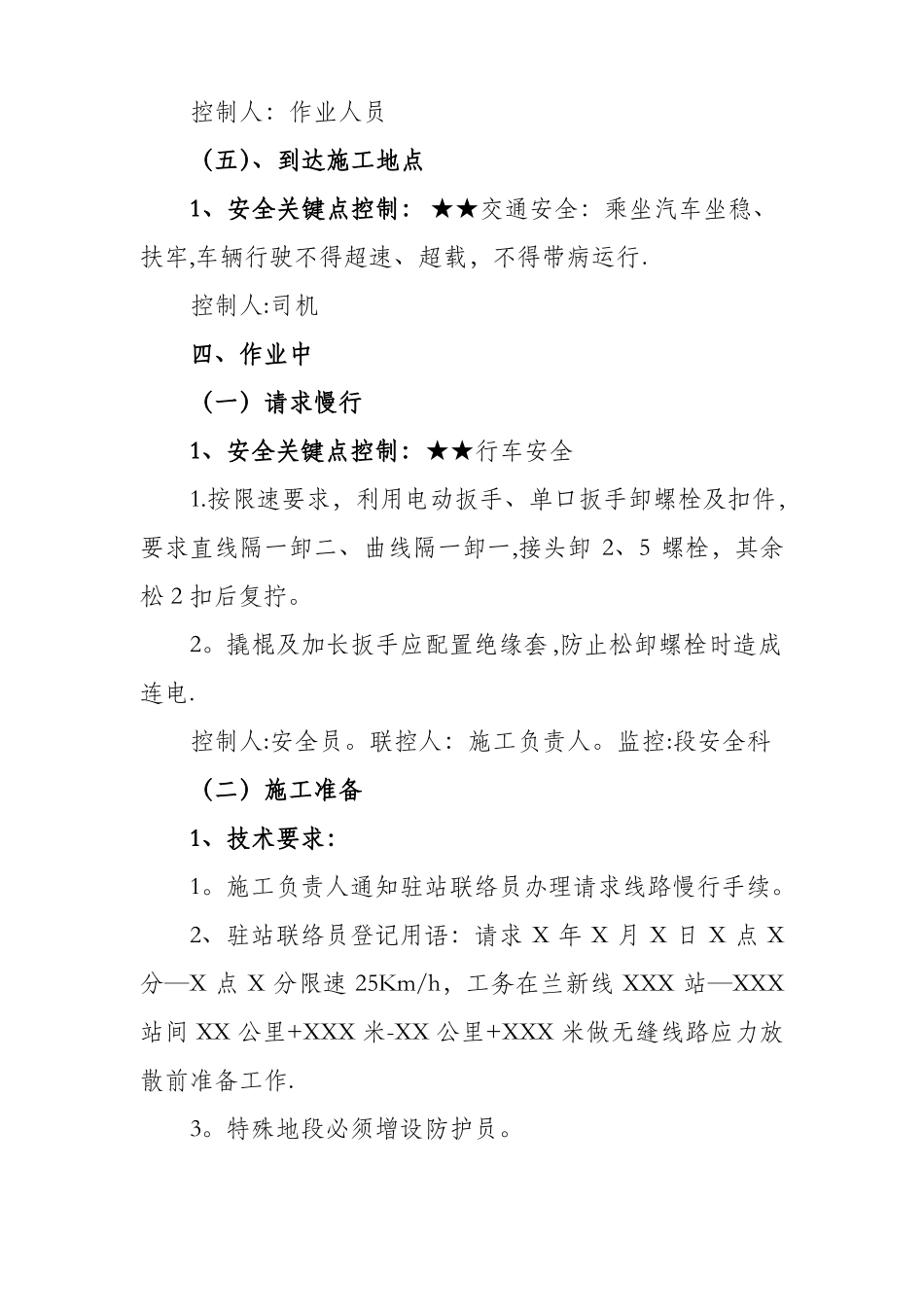

控制人:作业人员(五)、到达施工地点1、安全关键点控制:★★交通安全:乘坐汽车坐稳、扶牢,车辆行驶不得超速、超载,不得带病运行
控制人:司机四、作业中(一)请求慢行1、安全关键点控制:★★
