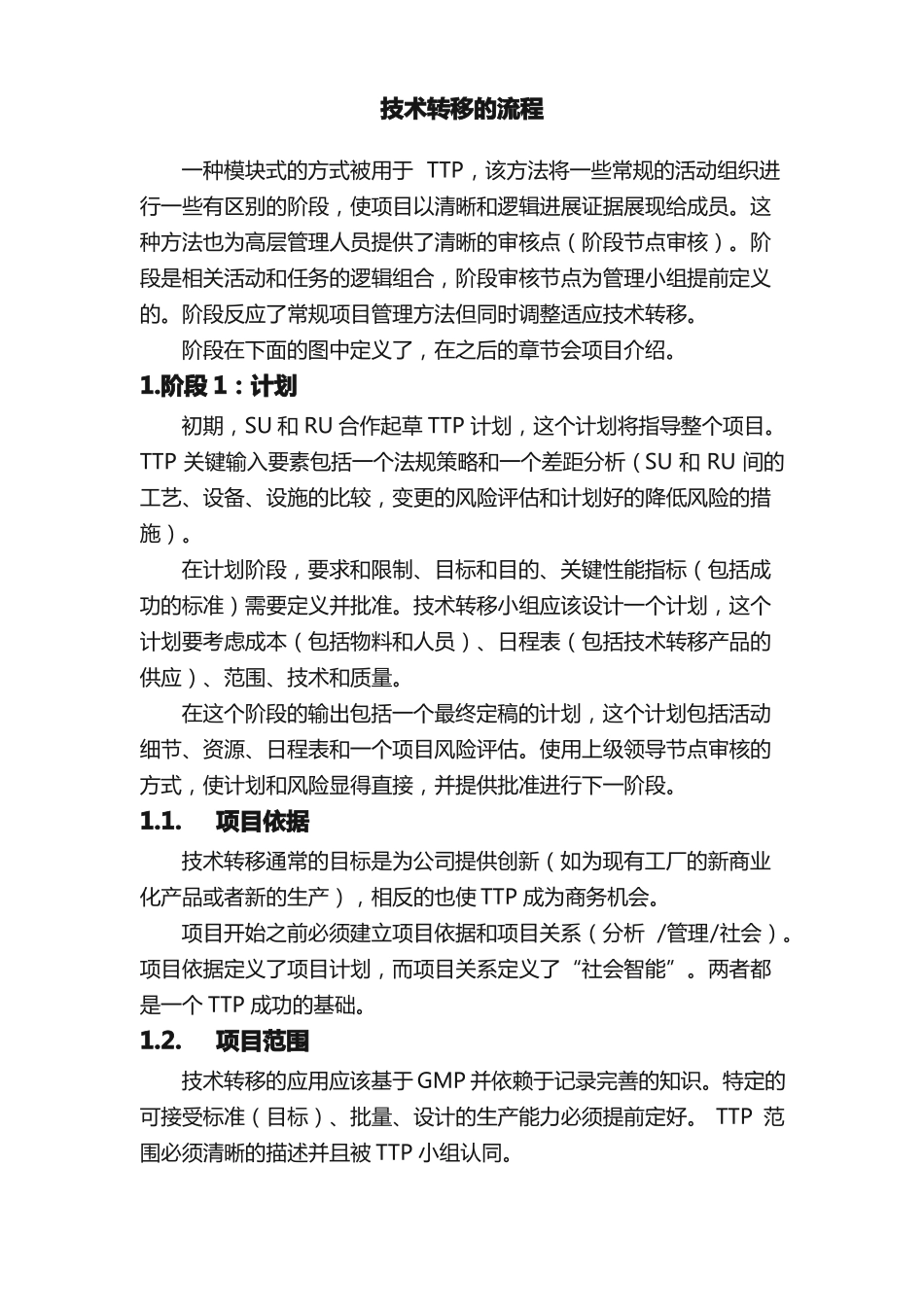

技术转移的流程一种模块式的方式被用于TTP,该方法将一些常规的活动组织进行一些有区别的阶段,使项目以清晰和逻辑进展证据展现给成员
这种方法也为高层管理人员提供了清晰的审核点(阶段节点审核)
阶段是相关活动和任务的逻辑组合,阶段审核节点为管理小组提前定义的
阶段反应了常规项目管理方法但同时调整适应技术转移
阶段在下面的图中定义了,在之后的章节会项目介绍
阶段1:计划初期,SU和RU合作起草TTP计划,这个计划将指导整个项目
TTP关键输入要素包括一个法规策略和一个差距分析(SU和RU间的工艺、设备、设施的比较,变更的风险评估和计划好的降低风险的措施)
在计划阶段,要求和限制、目标和目的、关键性能指标(包括成功的标准)需要定义并批准
技术转移小组应该设计一个计划,这个计划要考虑成本(包括物料和人员)、日程表(包括技术转移产品的供应)、范围、技术和质量
在这个阶段的输出包括一个最终定稿的计划,这个计划包括活动细节、资源、日程表和一个项目风险评估
使用上级领导节点审核的方式,使计划和风险显得直接,并提供批准进行下一阶段
项目依据技术转移通常的目标是为公司提供创新(如为现有工厂的新商业化产品或者新的生产),相反的也使TTP成为商务机会
项目开始之前必须建立项目依据和项目关系(分析/管理/社会)
项目依据定义了项目计划,而项目关系定义了“社会智能”
两者都是一个TTP成功的基础
项目范围技术转移的应用应该基于GMP并依赖于记录完善的知识
特定的可接受标准(目标)、批量、设计的生产能力必须提前定好
TTP范围必须清晰的描述并且被TTP小组认同

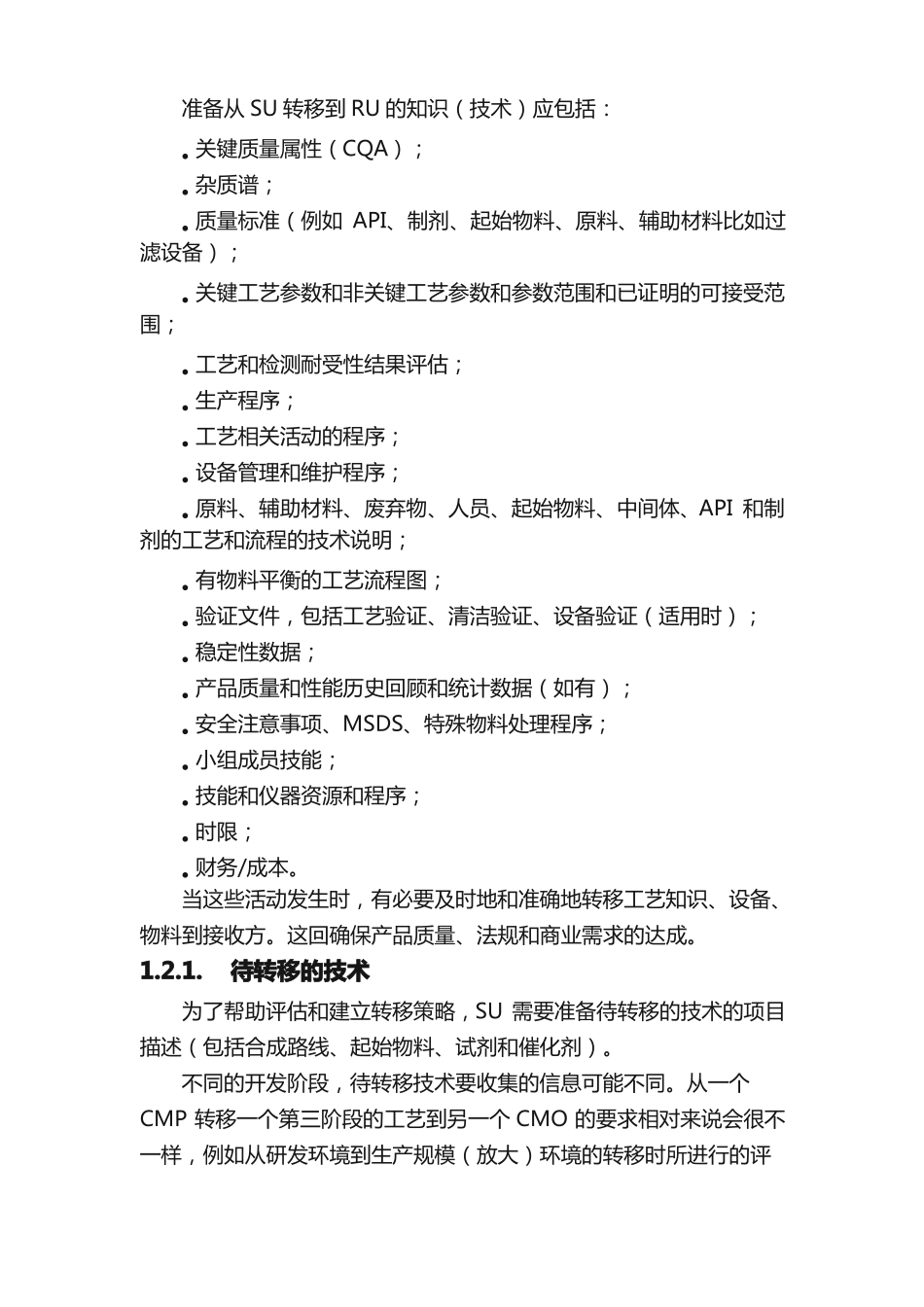

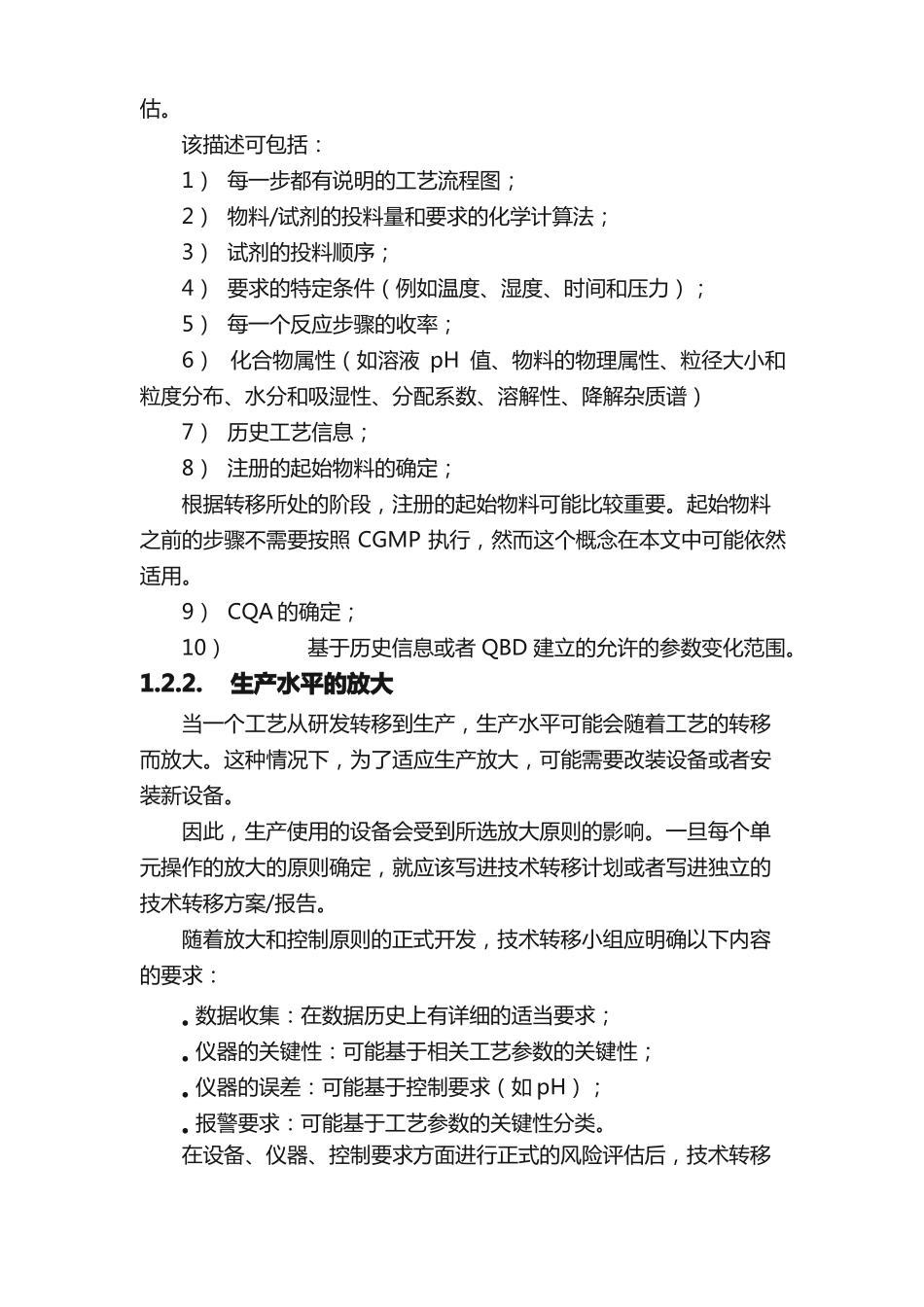

准备从SU转移到RU的知识(技术)应包括:•关键质量属性(CQA);•杂质谱;•质量标准(例如API、制剂、起始物料、原料、辅助材料比如过滤设备);•关键工艺参数和非关键工艺参数和参数范围和已证明的可接受范围;•工艺和检测耐受性
