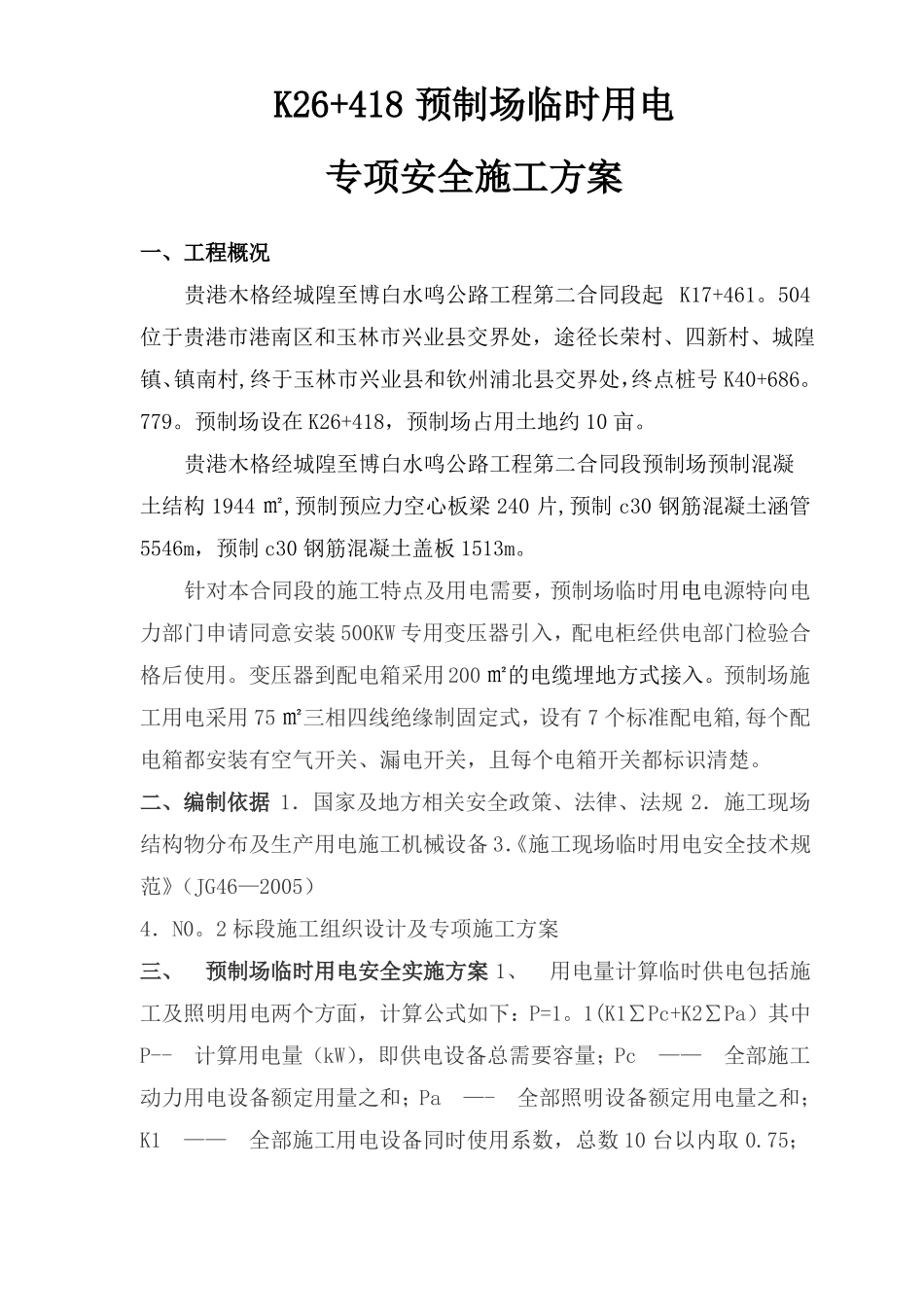

K26+418预制场临时用电专项安全施工方案一、工程概况贵港木格经城隍至博白水鸣公路工程第二合同段起K17+461
504位于贵港市港南区和玉林市兴业县交界处,途径长荣村、四新村、城隍镇、镇南村,终于玉林市兴业县和钦州浦北县交界处,终点桩号K40+686
预制场设在K26+418,预制场占用土地约10亩
贵港木格经城隍至博白水鸣公路工程第二合同段预制场预制混凝土结构1944㎡,预制预应力空心板梁240片,预制c30钢筋混凝土涵管5546m,预制c30钢筋混凝土盖板1513m
针对本合同段的施工特点及用电需要,预制场临时用电电源特向电力部门申请同意安装500KW专用变压器引入,配电柜经供电部门检验合格后使用
变压器到配电箱采用200㎡的电缆埋地方式接入
预制场施工用电采用75㎡三相四线绝缘制固定式,设有7个标准配电箱,每个配电箱都安装有空气开关、漏电开关,且每个电箱开关都标识清楚
二、编制依据1.国家及地方相关安全政策、法律、法规2.施工现场结构物分布及生产用电施工机械设备3.《施工现场临时用电安全技术规范》(JG46—2005)4.N0
2标段施工组织设计及专项施工方案三、预制场临时用电安全实施方案1、用电量计算临时供电包括施工及照明用电两个方面,计算公式如下:P=1
1(K1∑Pc+K2∑Pa)其中P--计算用电量(kW),即供电设备总需要容量;Pc——全部施工动力用电设备额定用量之和;Pa—-全部照明设备额定用电量之和;K1——全部施工用电设备同时使用系数,总数10台以内取0
75;10—30台取0
7;K2——照明设备同时使用系数,取1

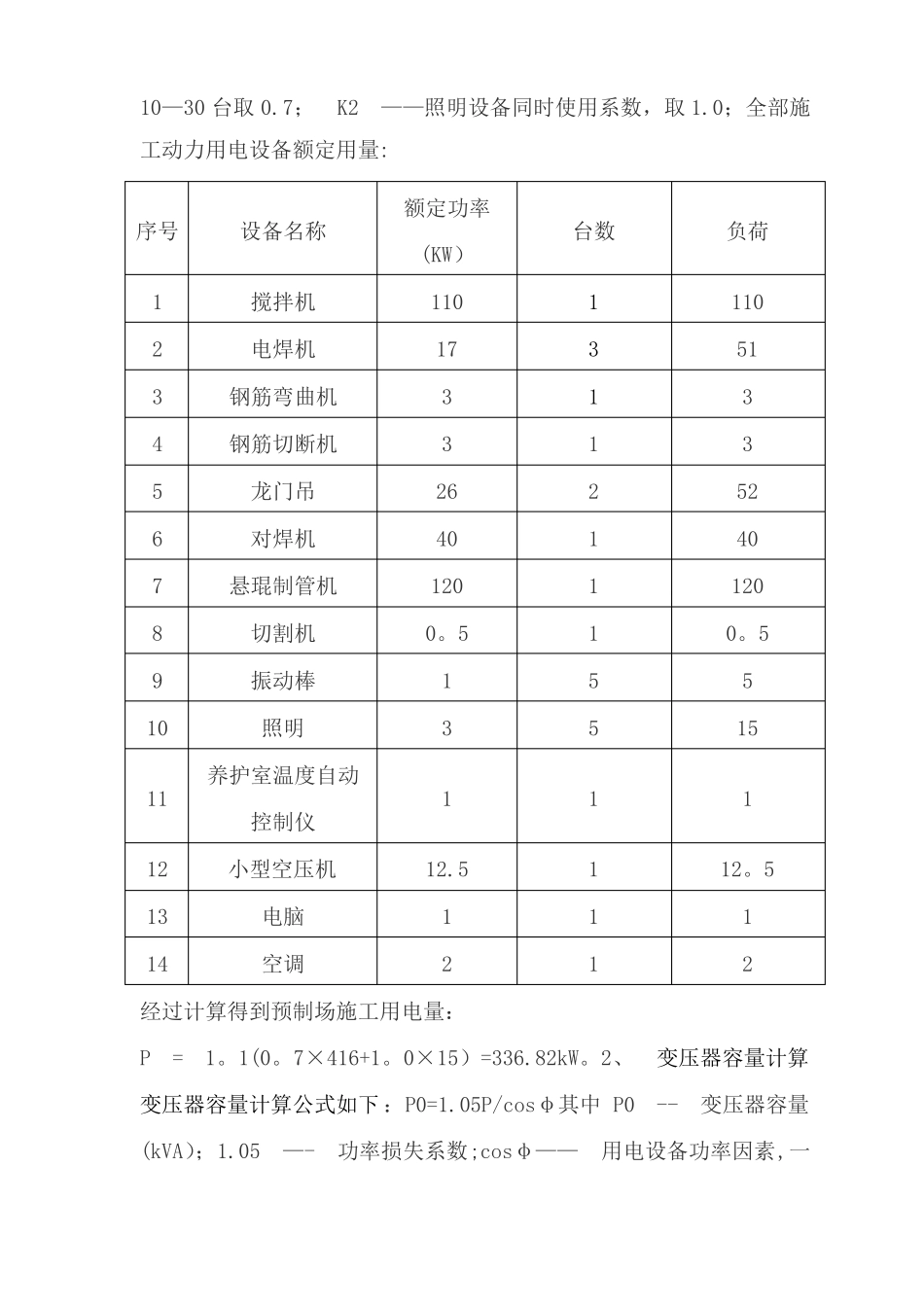

0;全部施工动力用电设备额定用量:额定功率序号1234567891011控制仪121314小型空压机电脑空调12
51211112
512设备名称(KW)搅拌机电焊机钢筋弯曲机钢筋切断机龙门吊对焊机悬琨制管机切割机振动棒照明养
