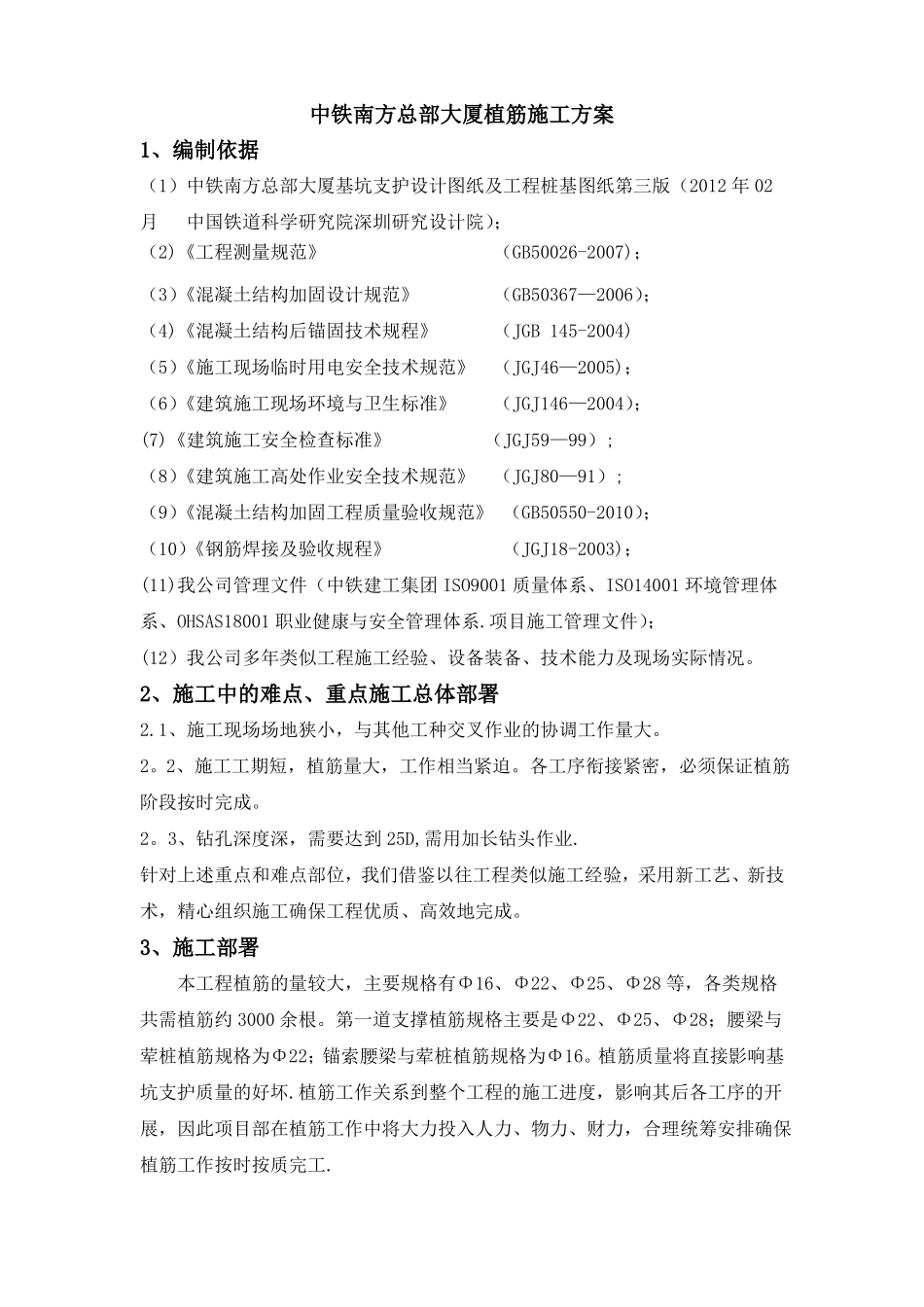

中铁南方总部大厦植筋施工方案1、编制依据(1)中铁南方总部大厦基坑支护设计图纸及工程桩基图纸第三版(2012年02月中国铁道科学研究院深圳研究设计院);(2)《工程测量规范》(GB50026-2007);(3)《混凝土结构加固设计规范》(GB50367—2006);(4)《混凝土结构后锚固技术规程》(JGB145-2004)(5)《施工现场临时用电安全技术规范》(JGJ46—2005);(6)《建筑施工现场环境与卫生标准》(JGJ146—2004);(7)《建筑施工安全检查标准》(JGJ59—99);(8)《建筑施工高处作业安全技术规范》(JGJ80—91);(9)《混凝土结构加固工程质量验收规范》(GB50550-2010);(10)《钢筋焊接及验收规程》(JGJ18-2003);(11)我公司管理文件(中铁建工集团ISO9001质量体系、ISO14001环境管理体系、OHSAS18001职业健康与安全管理体系
项目施工管理文件);(12)我公司多年类似工程施工经验、设备装备、技术能力及现场实际情况

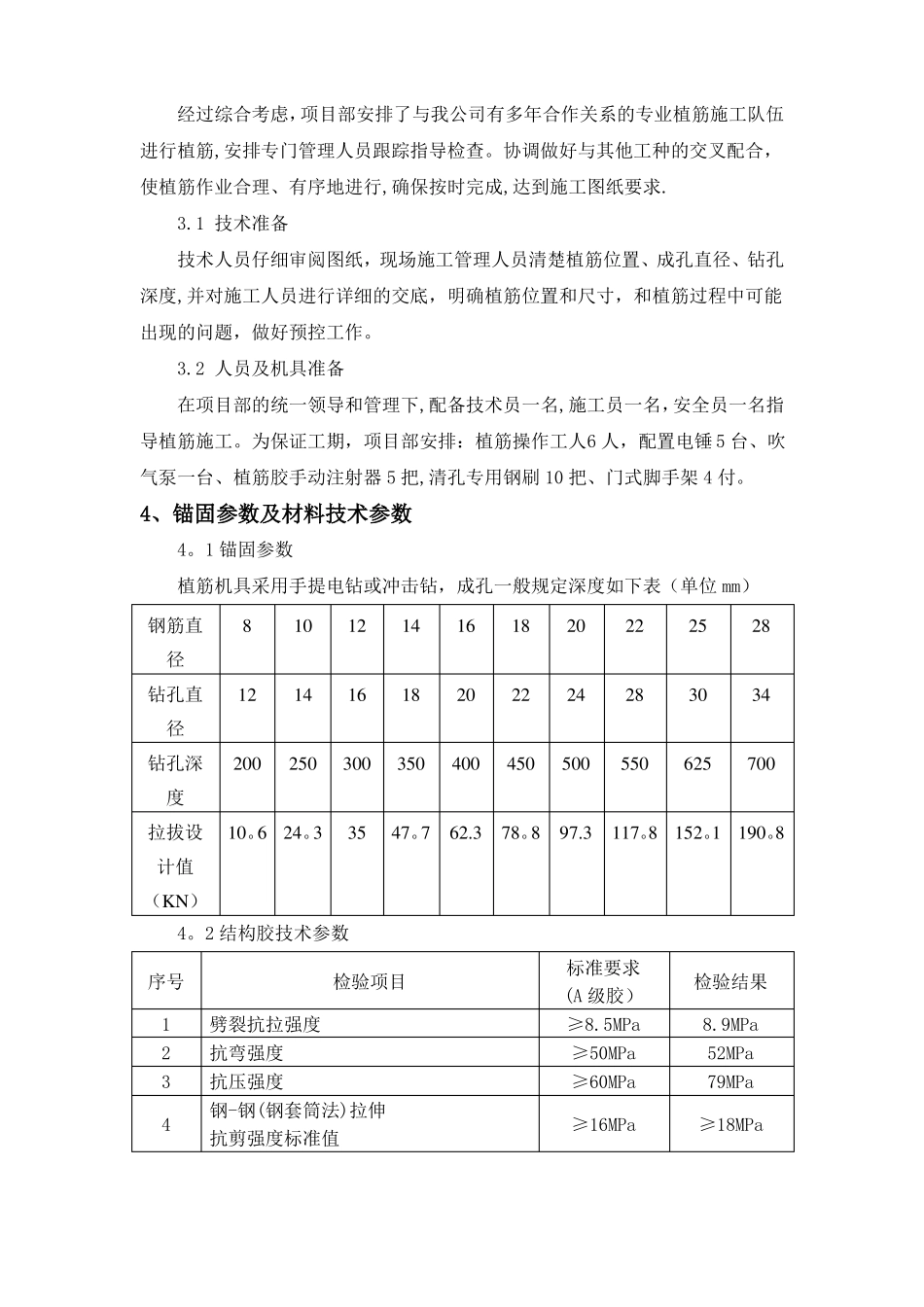

2、施工中的难点、重点施工总体部署2
1、施工现场场地狭小,与其他工种交叉作业的协调工作量大

2、施工工期短,植筋量大,工作相当紧迫
各工序衔接紧密,必须保证植筋阶段按时完成
3、钻孔深度深,需要达到25D,需用加长钻头作业
针对上述重点和难点部位,我们借鉴以往工程类似施工经验,采用新工艺、新技术,精心组织施工确保工程优质、高效地完成
3、施工部署本工程植筋的量较大,主要规格有Φ16、Φ22、Φ25、Φ28等,各类规格共需植筋约3000余根
第一道支撑植筋规格主要是Φ22、Φ25、Φ28;腰梁与荤桩植筋规格为Φ22;锚索腰梁与荤桩植筋规格为Φ16
植筋质量将直接影响基坑支护质量的好坏
植筋工作关系到整个工程的施工进度,影响其后各工序的开展,因此项目部在植筋工作中将大力
