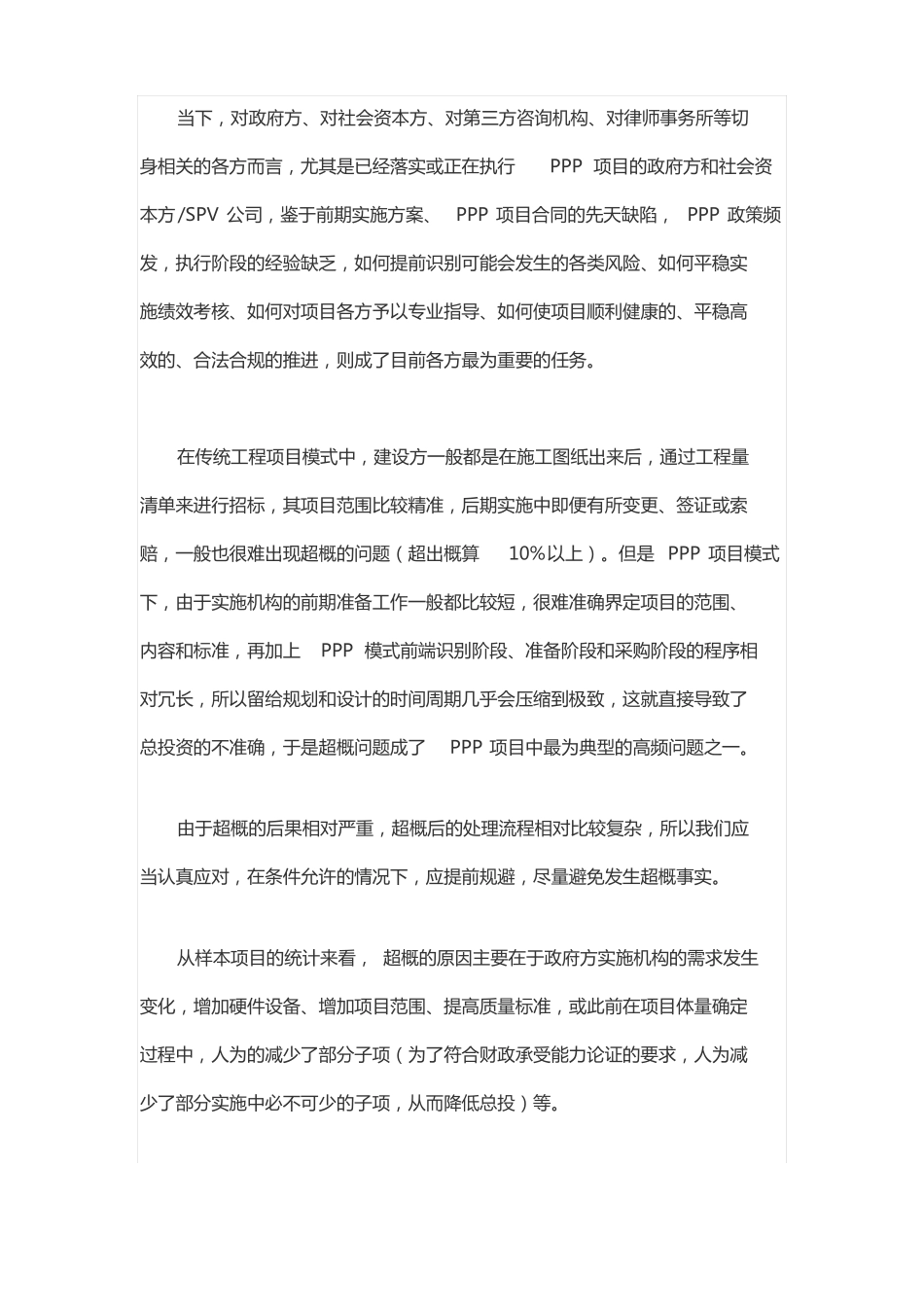

当下,对政府方、对社会资本方、对第三方咨询机构、对律师事务所等切身相关的各方而言,尤其是已经落实或正在执行PPP项目的政府方和社会资本方/SPV公司,鉴于前期实施方案、PPP项目合同的先天缺陷,PPP政策频发,执行阶段的经验缺乏,如何提前识别可能会发生的各类风险、如何平稳实施绩效考核、如何对项目各方予以专业指导、如何使项目顺利健康的、平稳高效的、合法合规的推进,则成了目前各方最为重要的任务
在传统工程项目模式中,建设方一般都是在施工图纸出来后,通过工程量清单来进行招标,其项目范围比较精准,后期实施中即便有所变更、签证或索赔,一般也很难出现超概的问题(超出概算10%以上)
但是PPP项目模式下,由于实施机构的前期准备工作一般都比较短,很难准确界定项目的范围、内容和标准,再加上PPP模式前端识别阶段、准备阶段和采购阶段的程序相对冗长,所以留给规划和设计的时间周期几乎会压缩到极致,这就直接导致了总投资的不准确,于是超概问题成了PPP项目中最为典型的高频问题之一
由于超概的后果相对严重,超概后的处理流程相对比较复杂,所以我们应当认真应对,在条件允许的情况下,应提前规避,尽量避免发生超概事实
从样本项目的统计来看,超概的原因主要在于政府方实施机构的需求发生变化,增加硬件设备、增加项目范围、提高质量标准,或此前在项目体量确定过程中,人为的减少了部分子项(为了符合财政承受能力论证的要求,人为减少了部分实施中必不可少的子项,从而降低总投)等

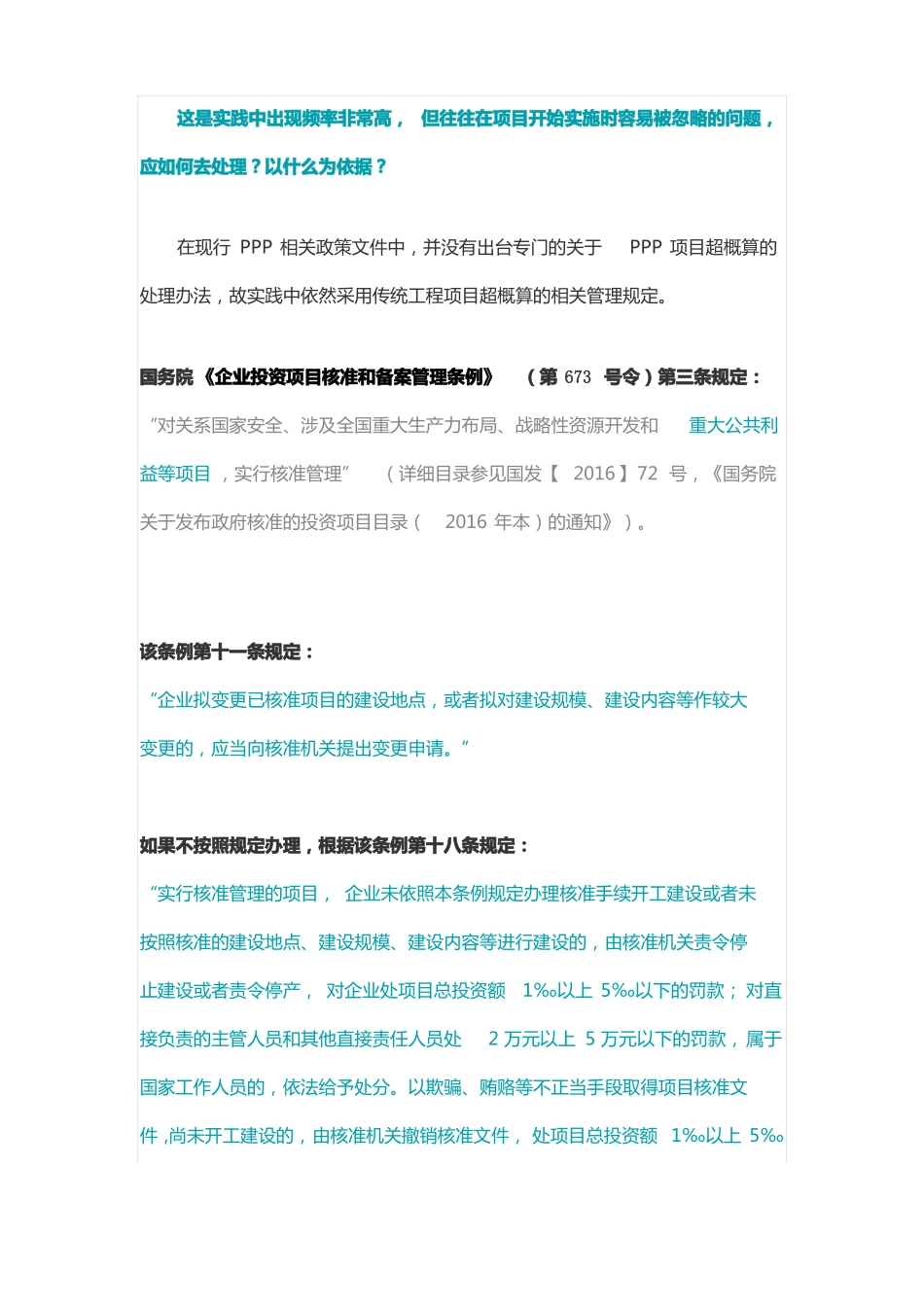

这是实践中出现频率非常高,但往往在项目开始实施时容易被忽略的问题,应如何去处理
以什么为依据
在现行PPP相关政策文件中,并没有出台专门的关于PPP项目超概算的处理办法,故实践中依然采用传统工程项目超概算的相关管理规定

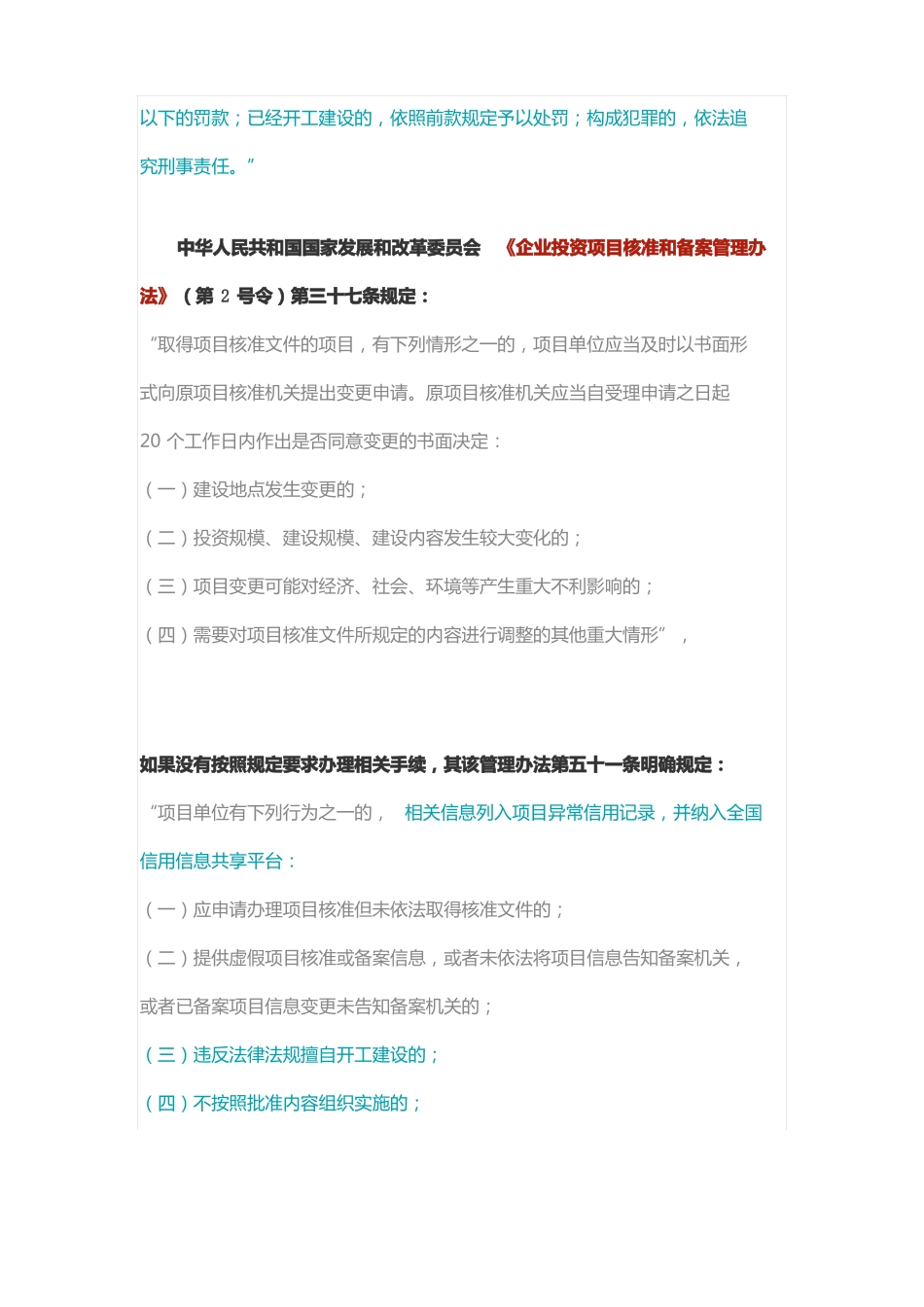

国务院《企业投资项目核准和备案管理条例》(第673号令)第三条规定:“对关系国家安全、涉及全国重大生产力布局、战略性资源开发和重大公共
