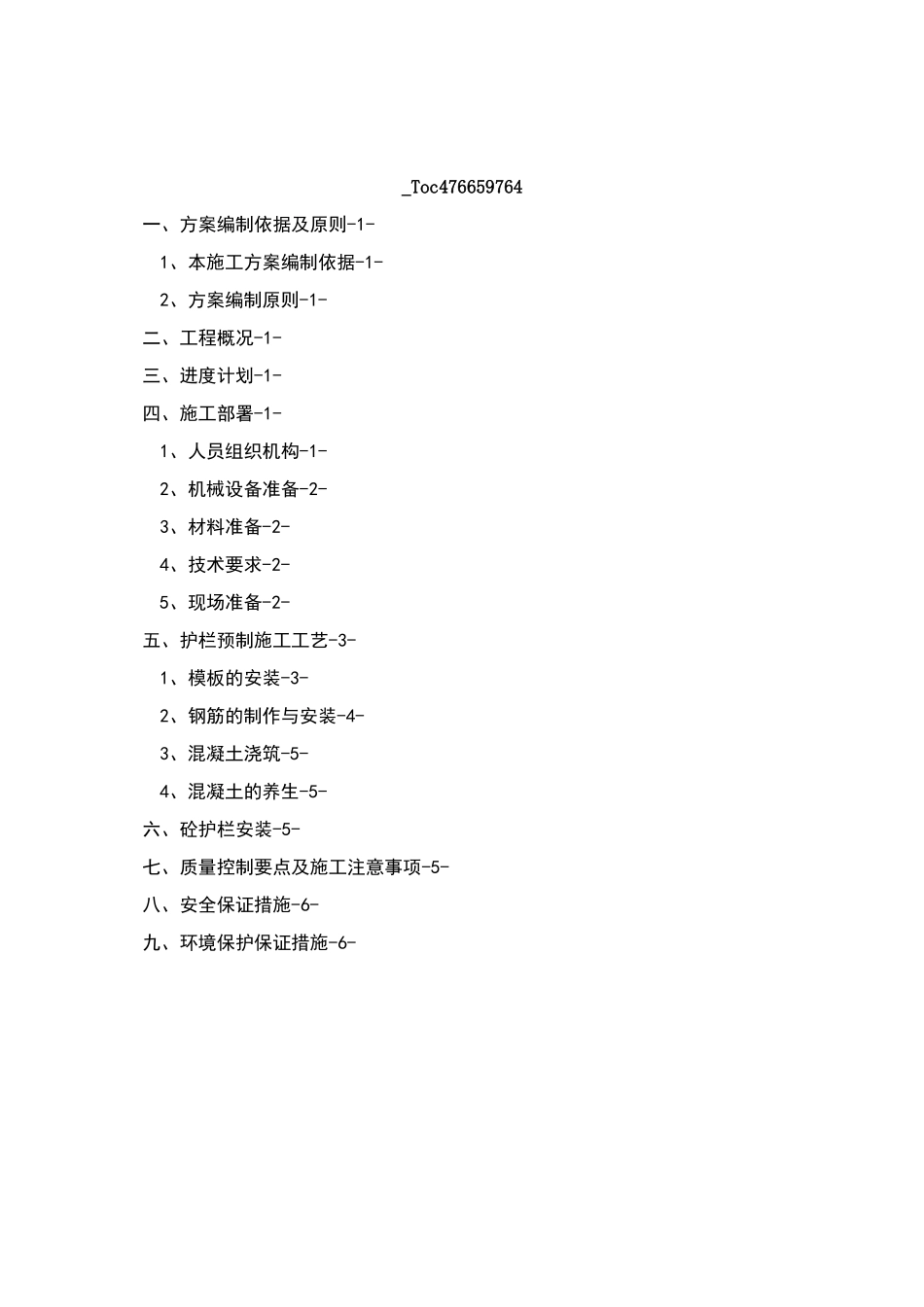

_Toc476659764一、方案编制依据及原则-1-1、本施工方案编制依据-1-2、方案编制原则-1-二、工程概况-1-三、进度计划-1-四、施工部署-1-1、人员组织机构-1-2、机械设备准备-2-3、材料准备-2-4、技术要求-2-5、现场准备-2-五、护栏预制施工工艺-3-1、模板的安装-3-2、钢筋的制作与安装-4-3、混凝土浇筑-5-4、混凝土的养生-5-六、砼护栏安装-5-七、质量控制要点及施工注意事项-5-八、安全保证措施-6-九、环境保护保证措施-6-中分带护栏预制及安装施工方案一、方案编制依据及原则1、本施工方案编制依据(1)本标段合同文件及施工设计图纸;(2)《公路工程检验评定标准》(JTGF80/1-2004);(3)《公路路基施工技术规范》(JTGF10-2006);(4)《公路路面基层施工技术规范》(JTJ/TF20-2015);(5)本标段总体施工组织设计和总体施工进度计划
2、方案编制原则(1)严格遵循设计文件、技术规范和质量验收标准的原则
能够正确指导施工,确保工程质量优良
(2)坚持实事求是的原则
实事求是的确定工期、施工方案,确保按期、优质、安全、高效完成本工程建设任务
二、工程概况龙怀高速LM4合同段,起止桩号K127+524
155〜K163+300,线路全长35
752km,其中路基中分带砼护栏约长31
(工程量)三、进度计划护栏预制安装计划施工日期:2017年4月1日~2014年11月30日
横道图四、施工部署1、人员组织机构开工前各岗位人员全部到位,实行定岗定责,责任到人;经过岗前培训和技术交底,操作人员能够熟练作业,人员、机具各项准备充分
具体安排见表1

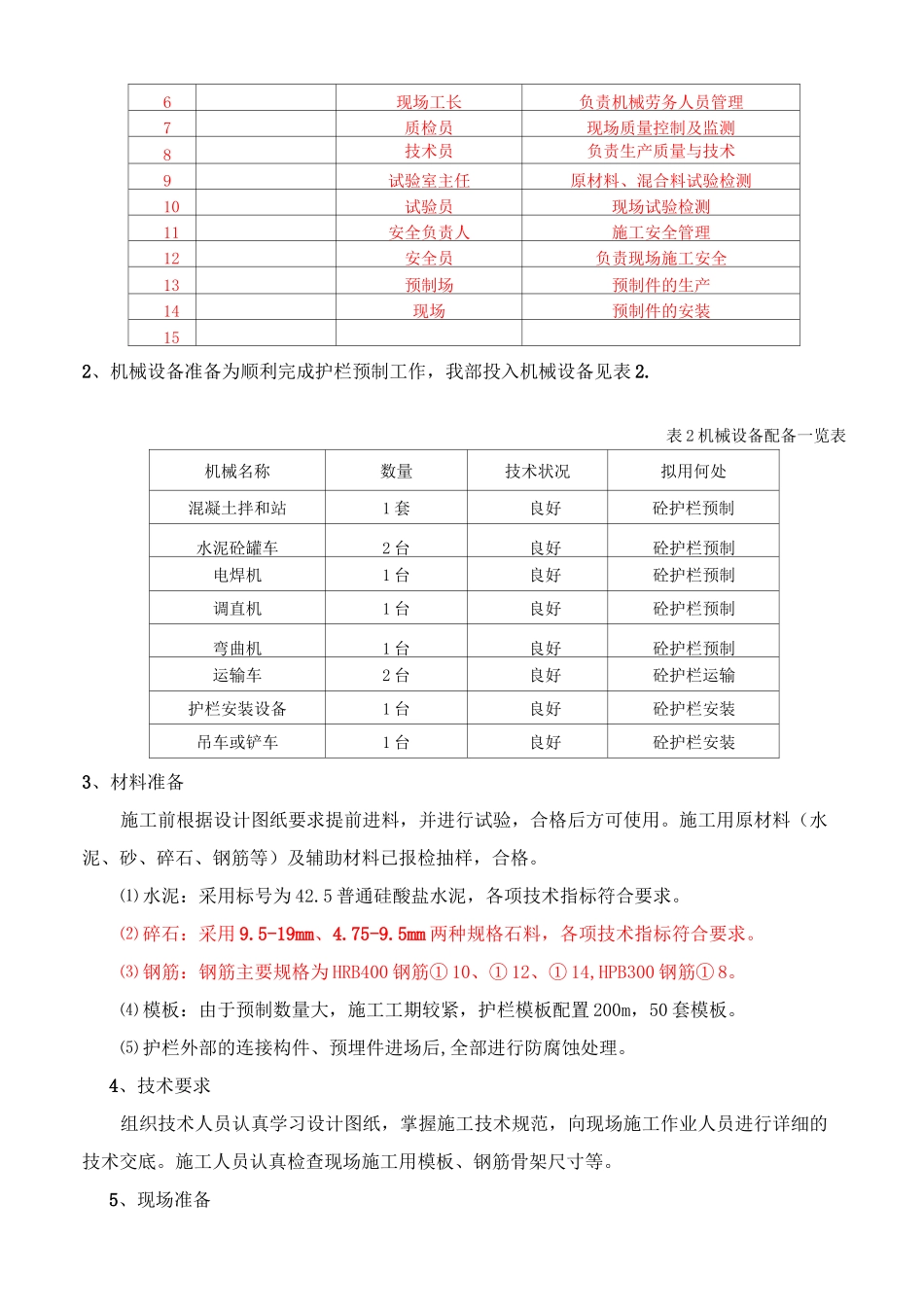

表1人员责任分工表序号人员姓名职务管理内容1项目经理总体调度安排2项目总工总体生产管理实施3项目副经理负责预制场生产管理4项目副总工负责施工技术与质量官理5现场
