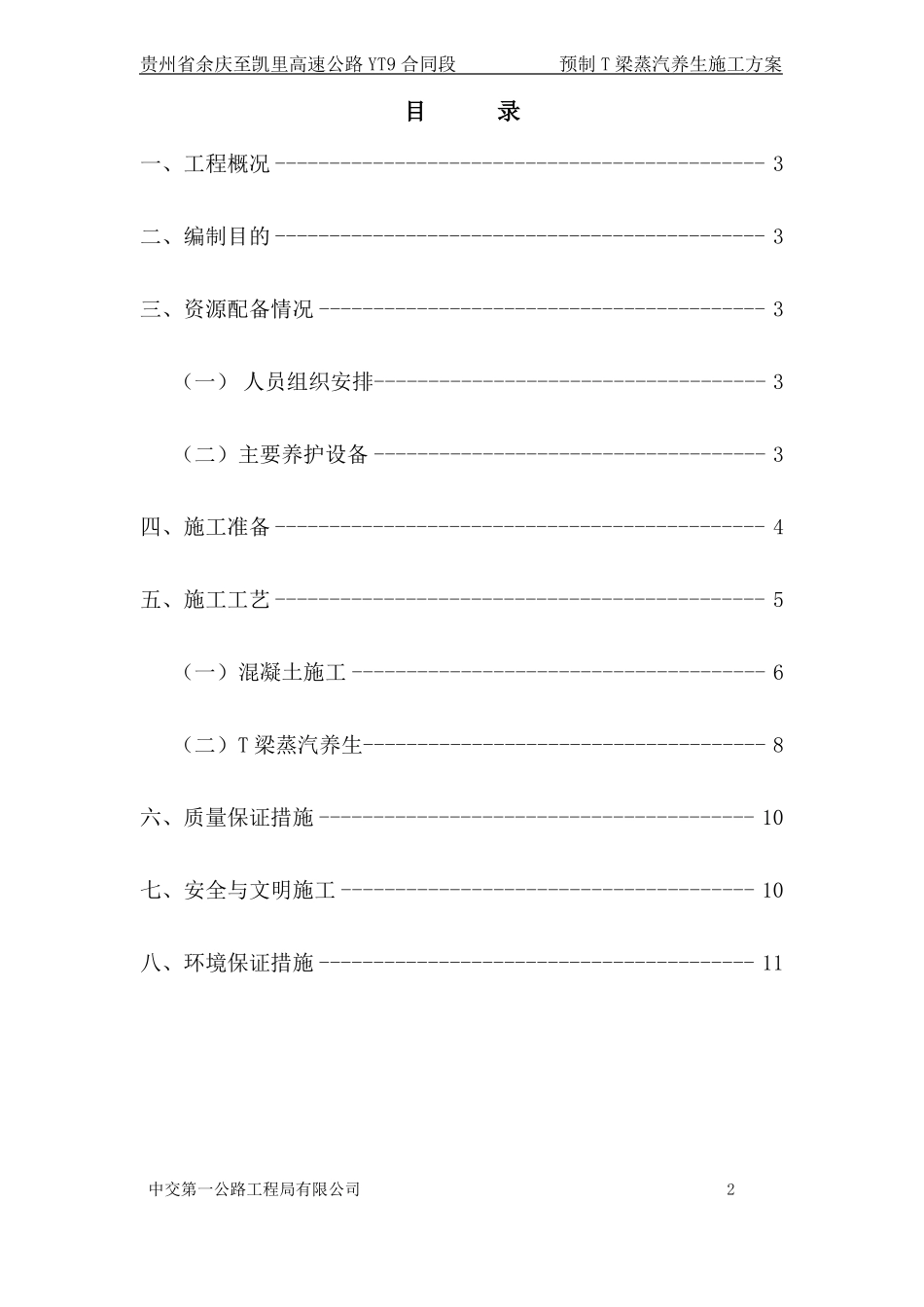

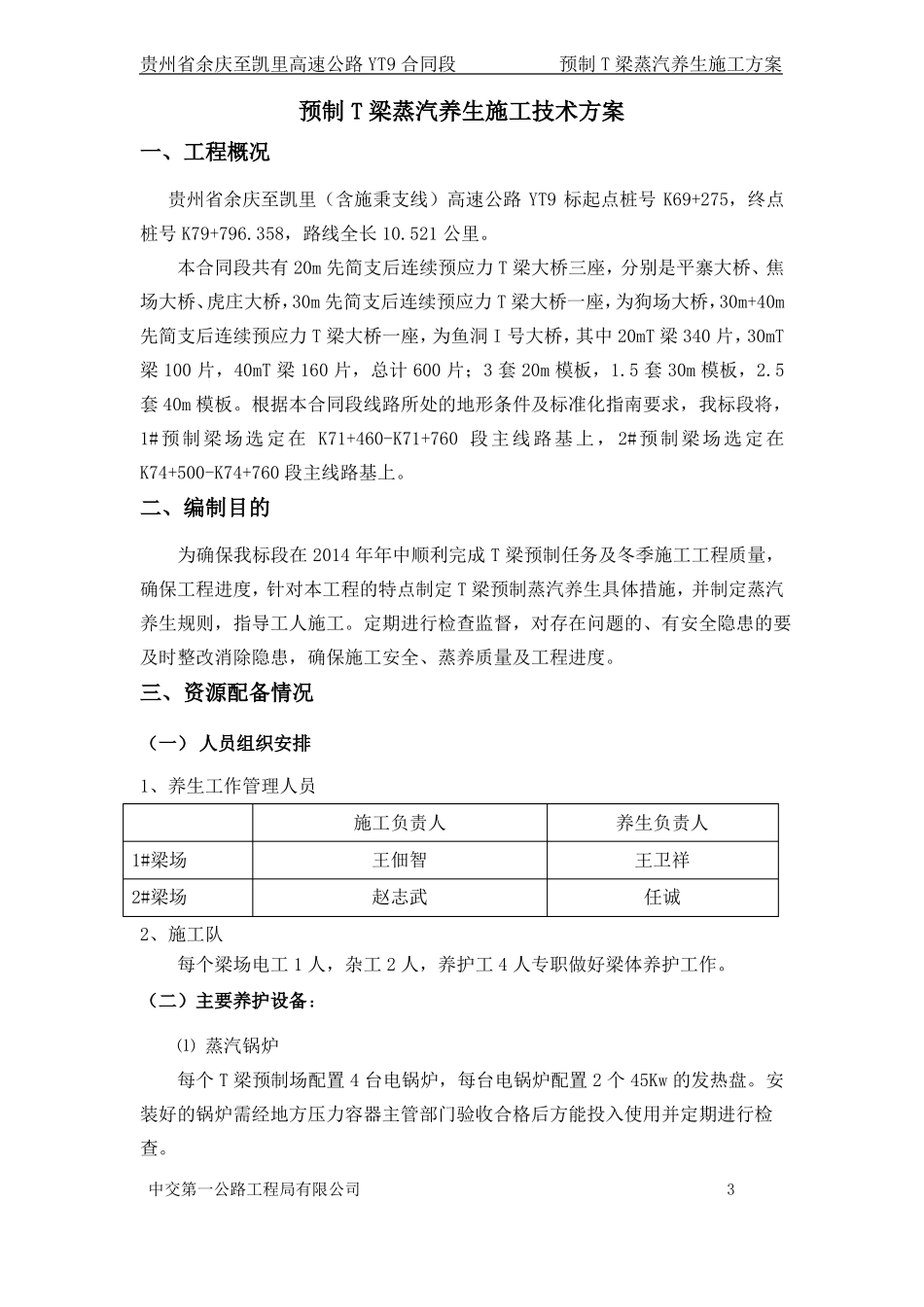

.贵州省余庆至凯里(含施秉支线)高速公路第9合同段预制T梁场蒸汽养生方案编制:张兴盛审核:蒋晓松中交第一公路工程局有限公司贵州省余凯高速公路YT9合同段项目经理部二○一三年九月.贵州省余庆至凯里高速公路YT9合同段预制T梁蒸汽养生施工方案目录一、工程概况---------------------------------------------3二、编制目的---------------------------------------------3三、资源配备情况-----------------------------------------3(一)人员组织安排------------------------------------3(二)主要养护设备------------------------------------3四、施工准备---------------------------------------------4五、施工工艺---------------------------------------------5(一)混凝土施工--------------------------------------6(二)T梁蒸汽养生-------------------------------------8六、质量保证措施----------------------------------------10七、安全与文明施工--------------------------------------10八、环境保证措施----------------------------------------11中交第一公路工程局有限公司2贵州省余庆至凯里高速公路YT9合同段预制T梁蒸汽养生施工方案预制T梁蒸汽养生施工技术方案一、工程概况贵州省余庆至凯里(含施秉支线)高速公路YT9标起点桩号K69+275,终点桩号K79+796.358,路线全长10.521公里。本合同段共有20m先简支后连续预应力T梁大桥三座,分别是平寨大桥、焦场大桥、虎庄大桥,30m先简支后连续预应力T梁大桥一座,为狗场大桥,30m+40m先简支后连续预应力T梁大桥一座,为鱼洞I号大桥,其中20mT梁340片,30mT梁100片,40mT梁160片,总计600片;3套20m模板,1.5套30m模板,2.5套40m模板。根据本合同段线路所处的地形条件及标准化指南要求,我标段将,1#预制梁场选定在K71+460-K71+760段主线路基上,2#预制梁场选定在K74+500-K74+760段主线路基上。二、编制目的为确保我标段在2014年年中顺利完成T梁预制任务及冬季施工工程质量,确保工程进度,针对本工程的特点制定T梁预制蒸汽养生具体措施,并制定蒸汽养生规则,指导工人施工。定期进行检查监督,对存在问题的、有安全隐患的要及时整改消除隐患,确保施工安全、蒸养质量及工程进度。三、资源配备情况(一)人员组织安排1、养生工作管理人员1#梁场2#梁场2、施工队每个梁场电工1人,杂工2人,养护工4人专职做好梁体养护工作。(二)主要养护设备:⑴蒸汽锅炉每个T梁预制场配置4台电锅炉,每台电锅炉配置2个45Kw的发热盘。安装好的锅炉需经地方压力容器主管部门验收合格后方能投入使用并定期进行检查。中交第一公路工程局有限公司3施工负责人王佃智赵志武养生负责人王卫祥任诚贵州省余庆至凯里高速公路YT9合同段预制T梁蒸汽养生施工方案为减少蒸汽的热能损耗量,热锅炉布置于梁场预制区正中间一侧,布设蒸汽管道达到每个台座,并在锅炉上料口处搭设操作室。⑵蒸汽输送管道锅炉产生的蒸汽通过管道进行输送,分为顺梁厂长度方向布置的纵向管道、连接纵向管道及锅炉的主管道。纵向管道长度与梁厂的长度一致,使用φ50mm的镀锌水管,管道外包裹泡沫塑料保温层,沿龙门吊机的轨道一侧布置,在每2个台座间设一分气阀,用于向此两台座供蒸汽。主管道采用φ80mm的镀锌水管,管道外包裹泡沫塑料保温层,用于锅炉与纵向管道的连接,在与龙门吊机轨道相交叉处以下穿方式通过。⑶排气管排气管为向预制梁均匀排放蒸汽的管道,长度与梁长相同,在制梁台座的每侧各设一根,使用φ30mm的镀锌水管,水管顺长度方向每隔1m钻一φ5~10mm的排气孔,排气孔的排气方向一致,直径自进气口至水管末端逐渐增大,以使沿长度方向的排气量均匀。排气管与纵向管道的分气阀间采用软胶管连接,并可随需要在台座间倒用。⑷保温棚保温棚的作用是为预制梁的蒸汽养护提供一个封闭的空间,保持梁体周围的温度相对稳定。保温棚由钢管、型钢骨架、φ10钢筋及棚布组成,其长度较梁板的长度稍长。为便于吊放,骨架长度,40米T梁分为5节,每节8米,30米T梁分为4节,每节长约7.7米;20米T梁分为3节,每节长约7米。型钢骨架截面采用钢管、角钢焊接而...
