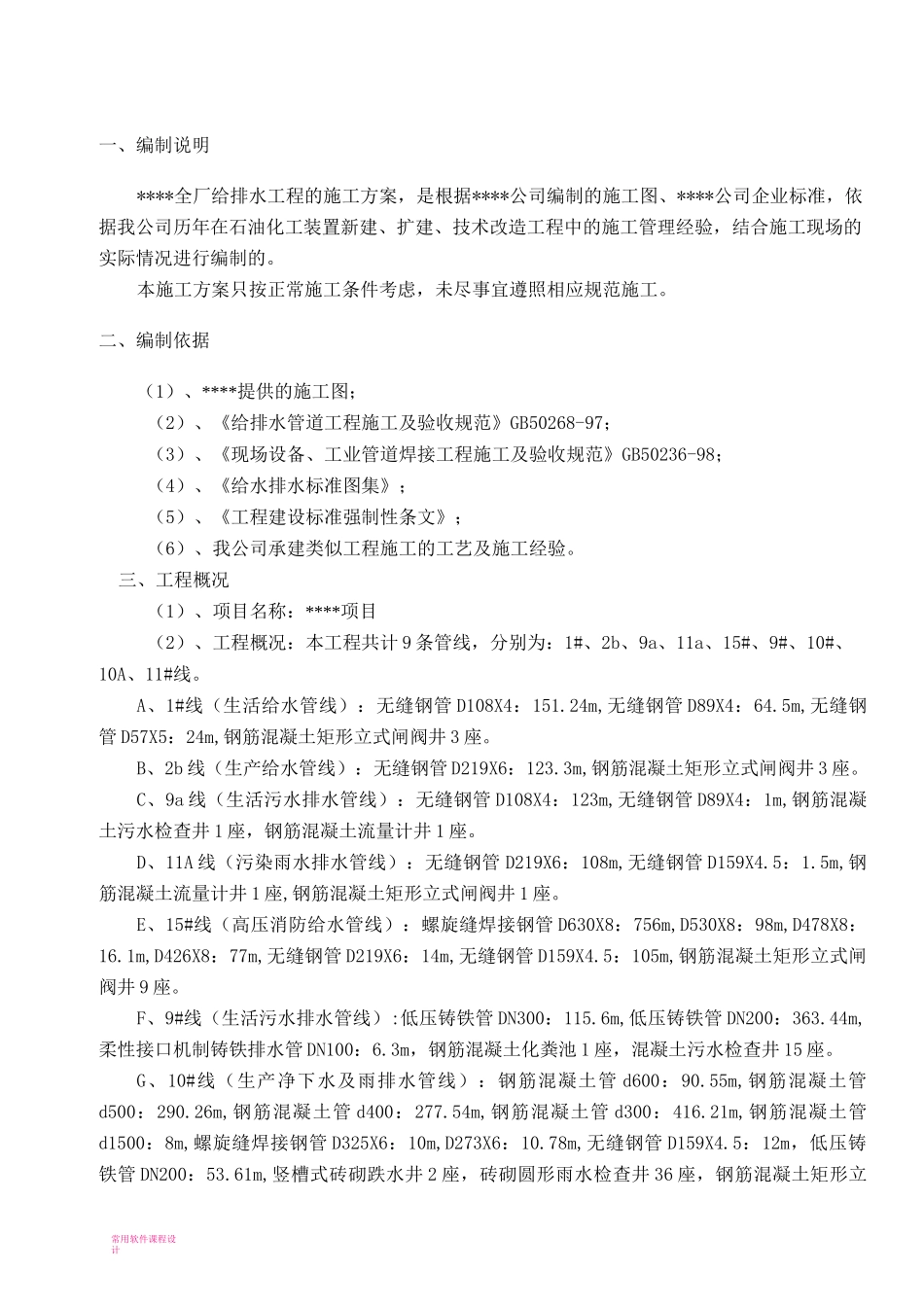

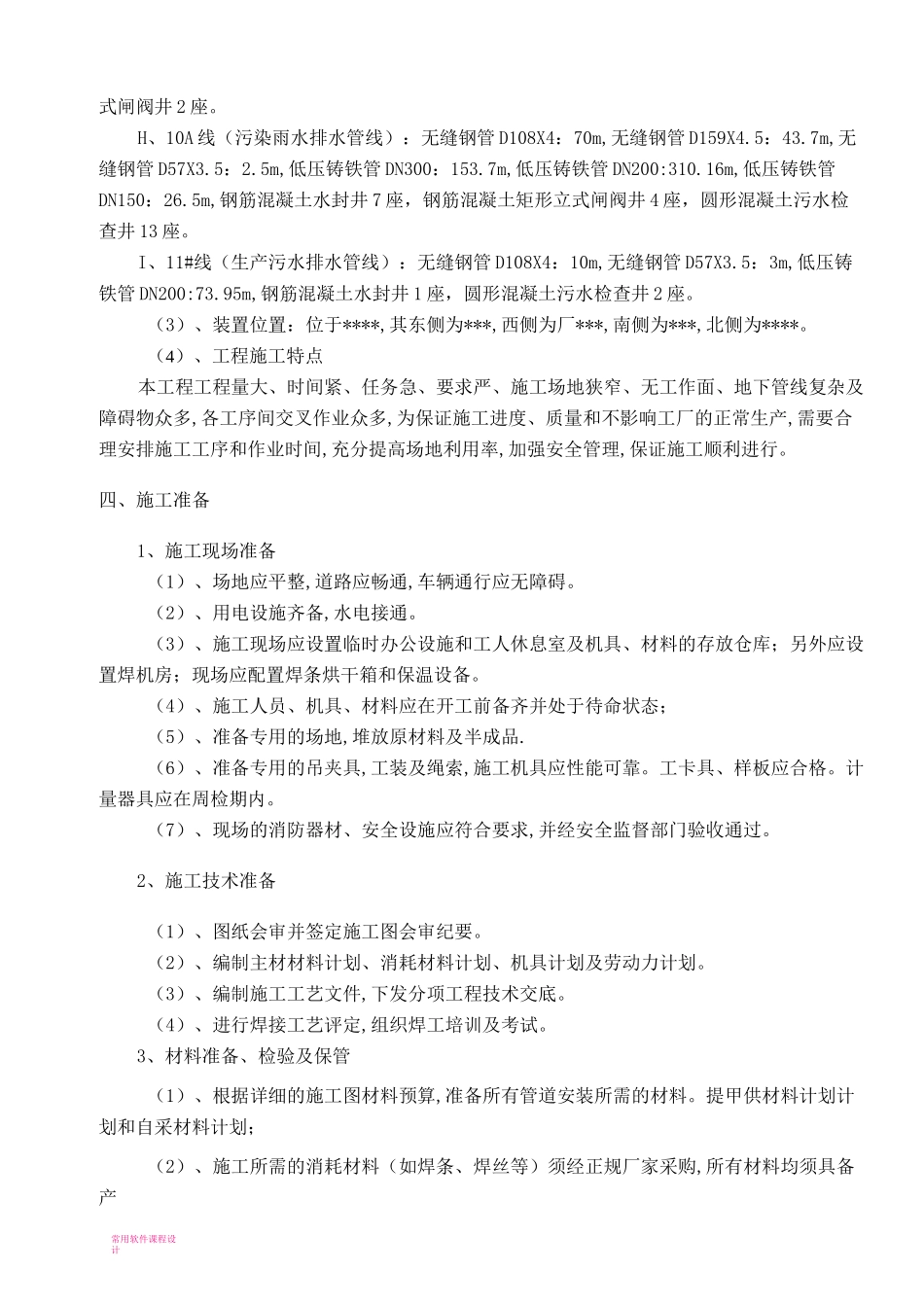

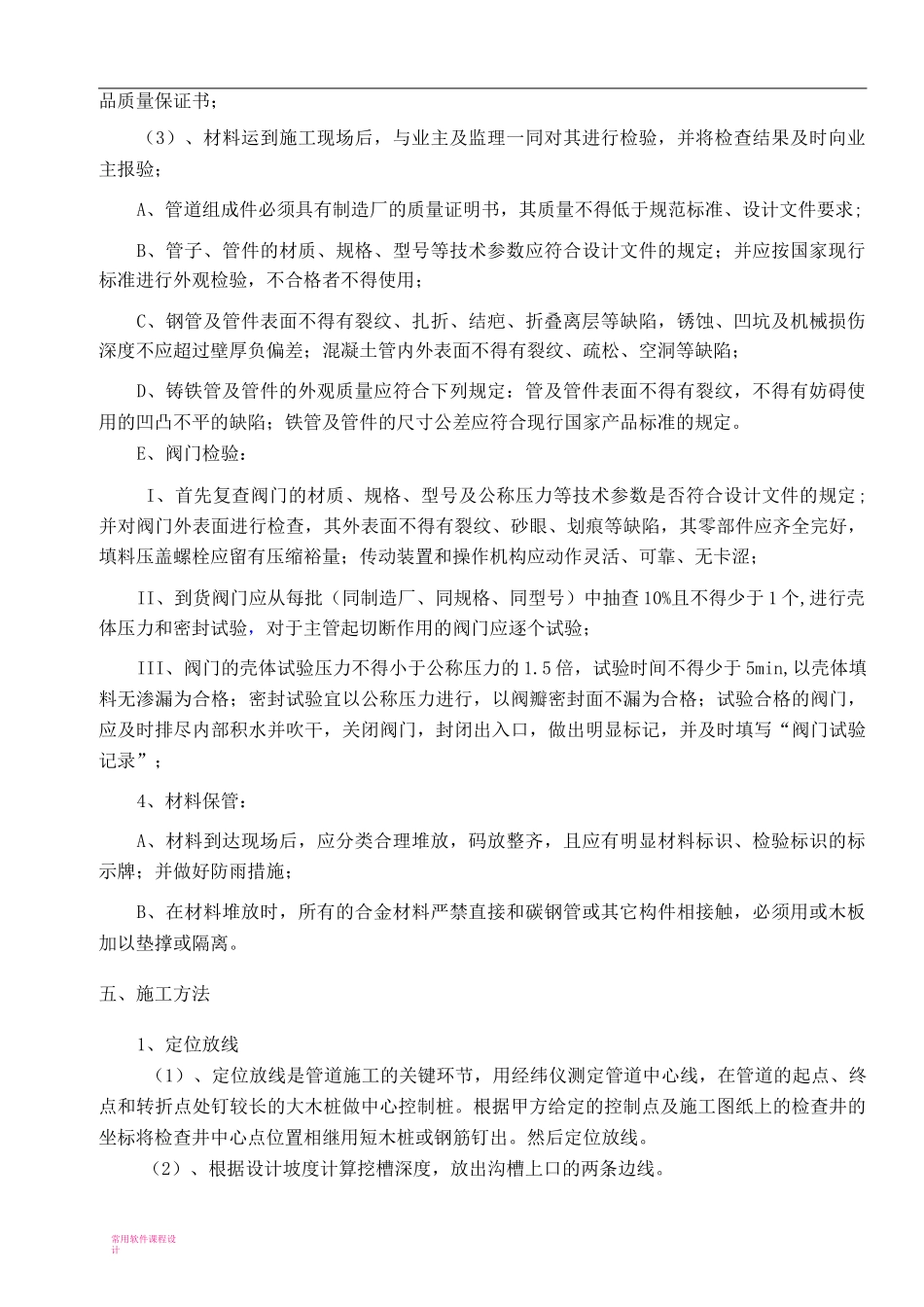

常用软件课程设计一、编制说明****全厂给排水工程的施工方案,是根据****公司编制的施工图、****公司企业标准,依据我公司历年在石油化工装置新建、扩建、技术改造工程中的施工管理经验,结合施工现场的实际情况进行编制的。本施工方案只按正常施工条件考虑,未尽事宜遵照相应规范施工。二、编制依据(1)、****提供的施工图;(2)、《给排水管道工程施工及验收规范》GB50268-97;(3)、《现场设备、工业管道焊接工程施工及验收规范》GB50236-98;(4)、《给水排水标准图集》;(5)、《工程建设标准强制性条文》;(6)、我公司承建类似工程施工的工艺及施工经验。三、工程概况(1)、项目名称:****项目(2)、工程概况:本工程共计9条管线,分别为:1#、2b、9a、11a、15#、9#、10#、10A、11#线。A、1#线(生活给水管线):无缝钢管D108X4:151.24m,无缝钢管D89X4:64.5m,无缝钢管D57X5:24m,钢筋混凝土矩形立式闸阀井3座。B、2b线(生产给水管线):无缝钢管D219X6:123.3m,钢筋混凝土矩形立式闸阀井3座。C、9a线(生活污水排水管线):无缝钢管D108X4:123m,无缝钢管D89X4:1m,钢筋混凝土污水检查井1座,钢筋混凝土流量计井1座。D、11A线(污染雨水排水管线):无缝钢管D219X6:108m,无缝钢管D159X4.5:1.5m,钢筋混凝土流量计井1座,钢筋混凝土矩形立式闸阀井1座。E、15#线(高压消防给水管线):螺旋缝焊接钢管D630X8:756m,D530X8:98m,D478X8:16.1m,D426X8:77m,无缝钢管D219X6:14m,无缝钢管D159X4.5:105m,钢筋混凝土矩形立式闸阀井9座。F、9#线(生活污水排水管线):低压铸铁管DN300:115.6m,低压铸铁管DN200:363.44m,柔性接口机制铸铁排水管DN100:6.3m,钢筋混凝土化粪池1座,混凝土污水检查井15座。G、10#线(生产净下水及雨排水管线):钢筋混凝土管d600:90.55m,钢筋混凝土管d500:290.26m,钢筋混凝土管d400:277.54m,钢筋混凝土管d300:416.21m,钢筋混凝土管d1500:8m,螺旋缝焊接钢管D325X6:10m,D273X6:10.78m,无缝钢管D159X4.5:12m,低压铸铁管DN200:53.61m,竖槽式砖砌跌水井2座,砖砌圆形雨水检查井36座,钢筋混凝土矩形立常用软件课程设计式闸阀井2座。H、10A线(污染雨水排水管线):无缝钢管D108X4:70m,无缝钢管D159X4.5:43.7m,无缝钢管D57X3.5:2.5m,低压铸铁管DN300:153.7m,低压铸铁管DN200:310.16m,低压铸铁管DN150:26.5m,钢筋混凝土水封井7座,钢筋混凝土矩形立式闸阀井4座,圆形混凝土污水检查井13座。I、11#线(生产污水排水管线):无缝钢管D108X4:10m,无缝钢管D57X3.5:3m,低压铸铁管DN200:73.95m,钢筋混凝土水封井1座,圆形混凝土污水检查井2座。(3)、装置位置:位于****,其东侧为***,西侧为厂***,南侧为***,北侧为****。(4)、工程施工特点本工程工程量大、时间紧、任务急、要求严、施工场地狭窄、无工作面、地下管线复杂及障碍物众多,各工序间交叉作业众多,为保证施工进度、质量和不影响工厂的正常生产,需要合理安排施工工序和作业时间,充分提高场地利用率,加强安全管理,保证施工顺利进行。四、施工准备1、施工现场准备(1)、场地应平整,道路应畅通,车辆通行应无障碍。(2)、用电设施齐备,水电接通。(3)、施工现场应设置临时办公设施和工人休息室及机具、材料的存放仓库;另外应设置焊机房;现场应配置焊条烘干箱和保温设备。(4)、施工人员、机具、材料应在开工前备齐并处于待命状态;(5)、准备专用的场地,堆放原材料及半成品.(6)、准备专用的吊夹具,工装及绳索,施工机具应性能可靠。工卡具、样板应合格。计量器具应在周检期内。(7)、现场的消防器材、安全设施应符合要求,并经安全监督部门验收通过。2、施工技术准备(1)、图纸会审并签定施工图会审纪要。(2)、编制主材材料计划、消耗材料计划、机具计划及劳动力计划。(3)、编制施工工艺文件,下发分项工程技术交底。(4)、进行焊接工艺评定,组织焊工培训及考试。3、材料准备、检验及保管(1)、根据详细的施工图材料预算,准备所有管道安装所需的材料。提甲供材料计划计划和自采材料计划;(2)、施工所需的消耗材料(如焊条、焊丝等)须经正规厂家采购,所有材料...
