除盐水系统调试方案项目调试方案/措施报审表致:重庆三环建设监理咨询有限公司(监理单位)兹报验:□1除盐水系统调试方案□2分部(子分部)/分项工程施工方案□3特殊工程专项施工方案□4施工起重机械设备安装、拆卸方案□5本次申报内容系第1次申报,申报内容公司技术负责人/项目经理部已批准
附件:□1除盐水系统调试方案□2
重庆三峰卡万塔环境产业有限公司调试所(章):调试经理:日期:项目监理机构签收人姓名及时间承包单位签收人姓名及时间工程名称:万州垃圾焚烧发电项目编号:SFTSFA-WZ-HX-01监理单位审核意见:项目监理机构(章):总监理工程师:日期:建设单位审核意见:项目建设单位(章):负责人:日期:注:承包单位项目经理部应提前7日提出本报审表

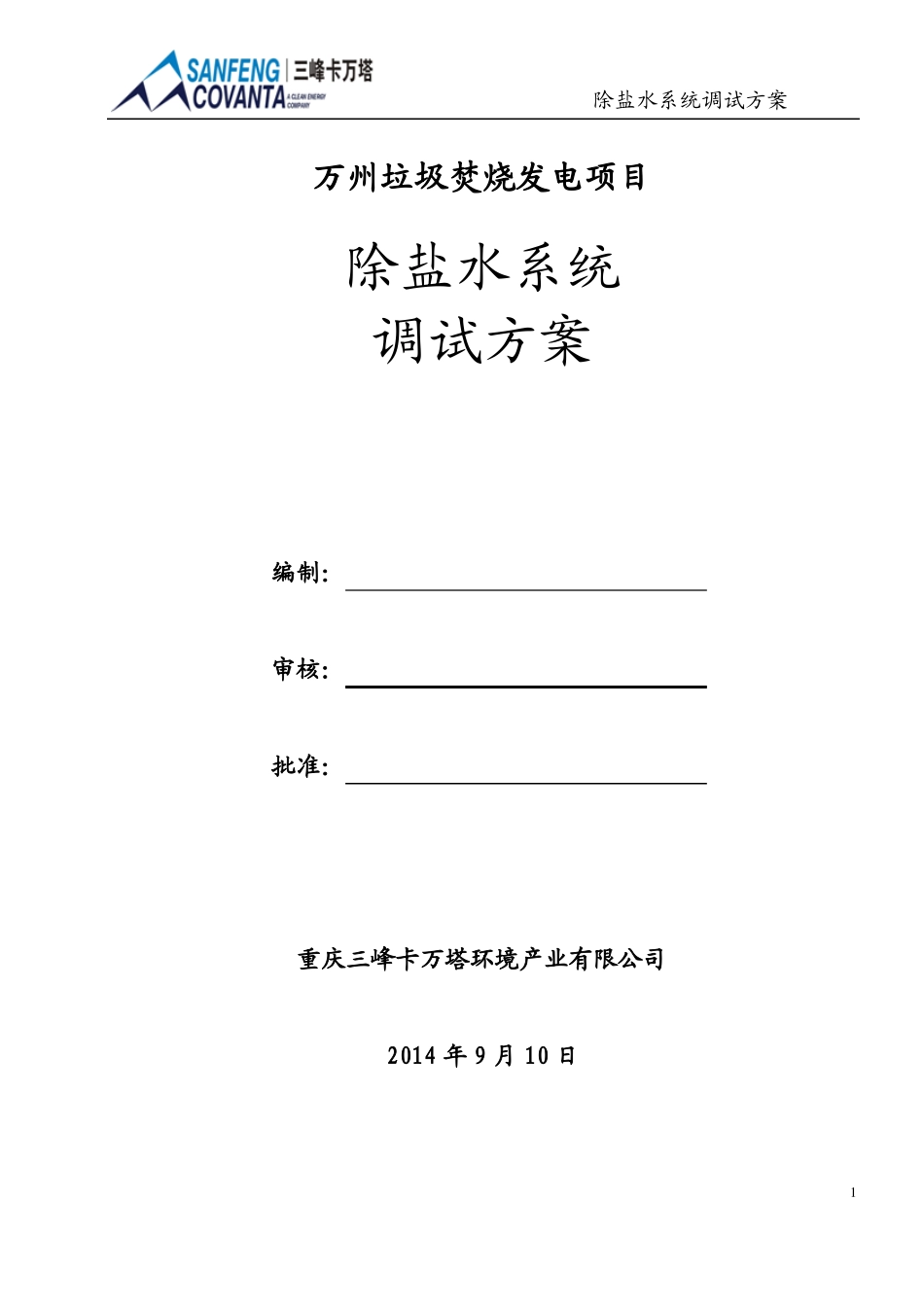

重庆三峰卡万塔环境产业有限公司除盐水系统调试方案万州垃圾焚烧发电项目除盐水系统调试方案编制:审核:批准:重庆三峰卡万塔环境产业有限公司2014年9月10日1除盐水系统调试方案目录1系统调试目的和任务…………………………………………………
12编制依据及标准…………………………………………………………

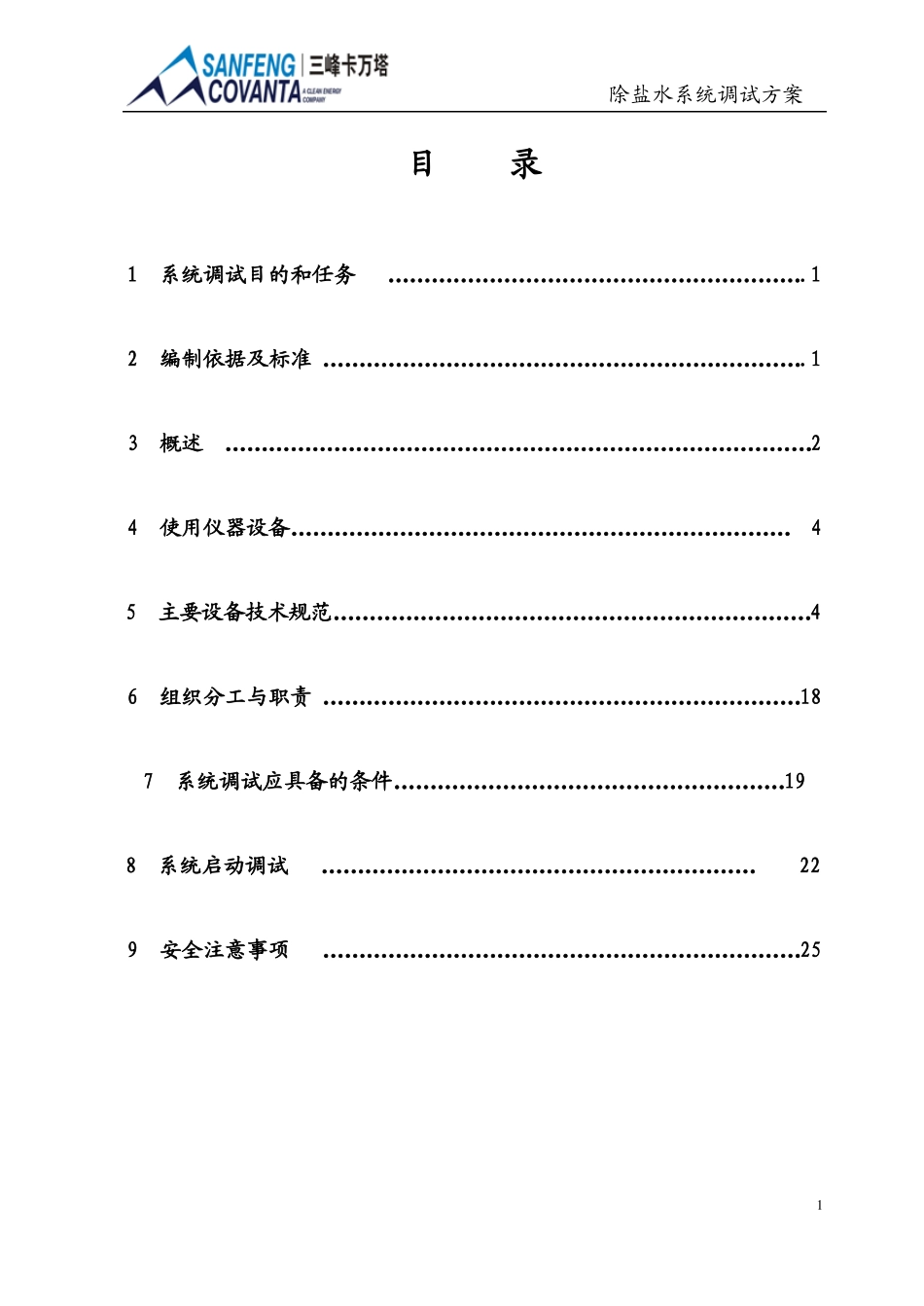

13概述………………………………………………………………………24使用仪器设备……………………………………………………………45主要设备技术规范…………………………………………………………46组织分工与职责…………………………………………………………187系统调试应具备的条件………………………………………………198系统启动调试……………………………………………………229安全注意事项…………………………………………………………251除盐水系统调试方案1
系统调试目的和任务1
1调试目的通过整套启动试运行,检验、考核各设备及系统的设计、制造、安装质量以及各设备系统的运转情况
通过试运过程中对设备运行参数的调整、试验,让各种可能的缺陷、故障和
