路基工程施工方案一、路基工程施工方案:1、路基土石方采用机械化施工
路基施工前,先完成具备施工条件的涵洞和通道,然后按整体式路基填筑
2、本合同段以高填路基为主,填筑过程中严格控制填筑速度、分层厚度、填料粒径和级配,加强碾压能力,减少工后沉降
施工时根据具体土、石边坡性质制定与其对应的施工方法及边坡防护措施
3、低填及填挖交界处按设计施工土工格栅,并对路槽底部做超挖处理

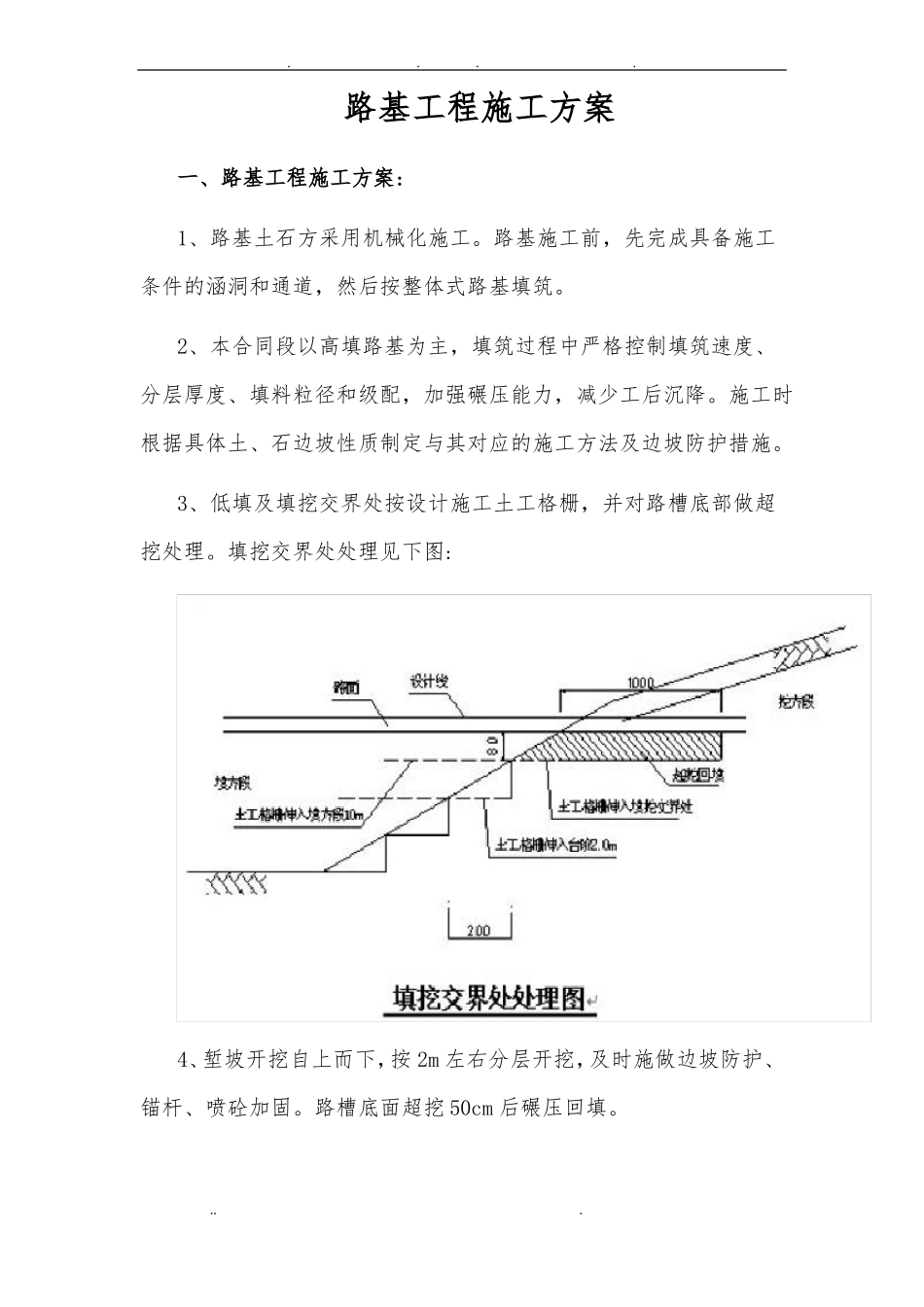

填挖交界处处理见下图:4、堑坡开挖自上而下,按2m左右分层开挖,及时施做边坡防护、锚杆、喷砼加固
路槽底面超挖50cm后碾压回填
5、路基附属工程随土石方进度及时施工
二、土方开挖施工方法及要点:1、施工方法:㈠施工准备:⑴了解施工地段的地形、地质、气象、水文等实际情况,以利正确布置施工
⑵开挖前,对施工围的树木、树根、灌木、杂草等予以清除
⑶路堑施工前应先做好堑顶截、排水,天沟铺砌
⑷打通施工便道,根据施工布置,机械设备到位情况,正确放出路堑边坡开挖线
㈡施工工艺及要求:⑴土方开挖时,宜将运用于种植草皮和其他用途的表土储存于指定地点
⑵土方开挖应自上而下进行,不得乱挖超挖,严禁掏底开挖
⑶经常检查边坡开挖坡度,纠正偏差,避免超挖、欠挖
⑷坡面平顺,无明显的局部高低差
⑸高路堑边坡开挖边坡应设置平台,且平台面应有向路基侧沟排水的坡度
⑹需设防护的边坡,要按设计要求及时支护,不得长期暴露,造成坡面坍塌
在挖方时先预留一定厚度的保护层,支护时才刷坡,边刷坡边支护
⑺路堑基床施工:①路堑开挖接近堑底时,其表面应达到平顺整齐,表面做成向两侧的4%排水坡,表面以下地层不得扰动和泥化
②基床表面需采取换填措施时,填料及压实应严格按设计或规要求执行
⑻弃土:①路堑上侧严禁弃土,置于山坡下侧时,应每隔适当距离留有缺口,并保证堑顶地面水能顺利从缺口排出
②弃土堆位置与高度应保持路堑边坡和自
