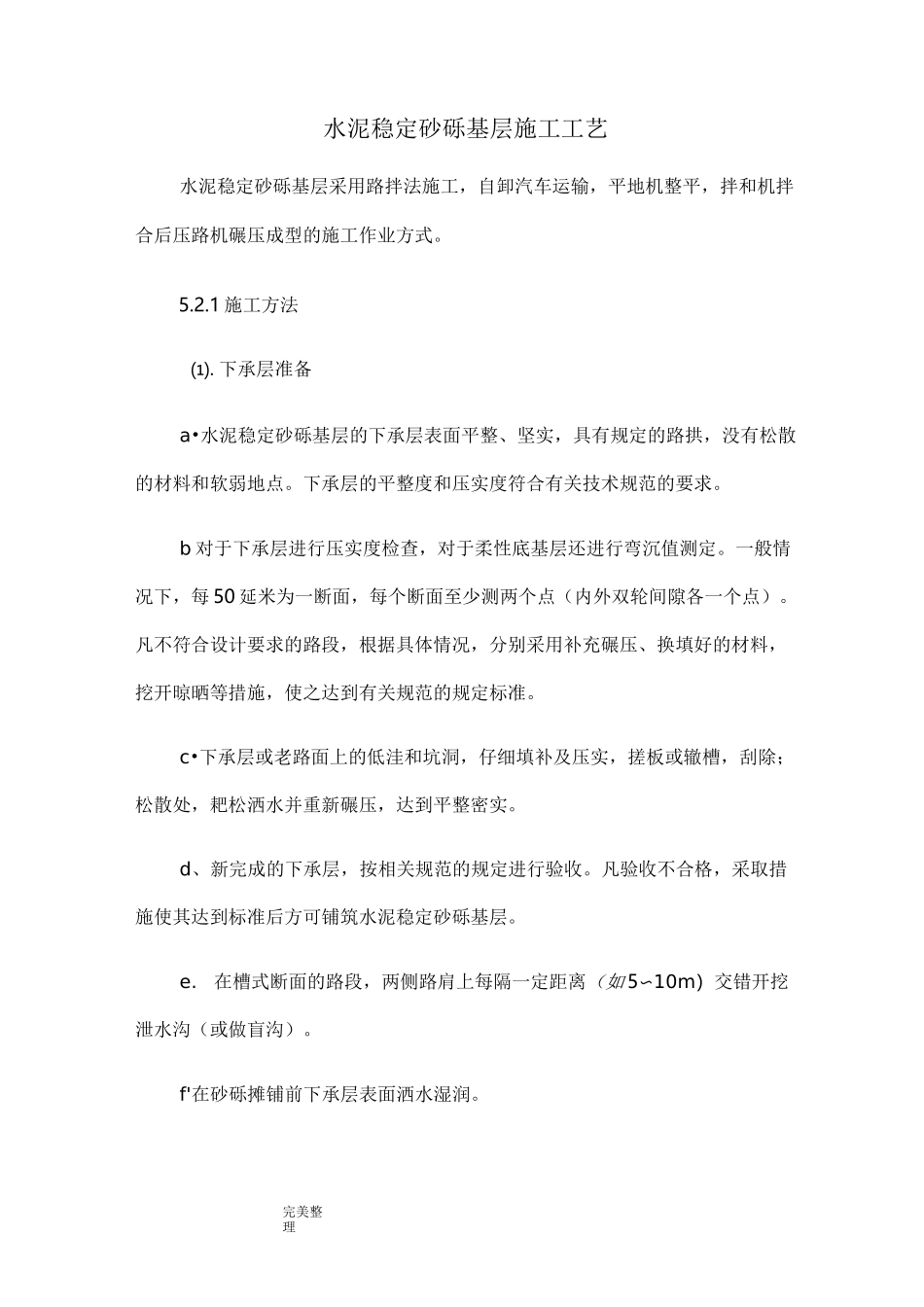

完美整理水泥稳定砂砾基层施工工艺水泥稳定砂砾基层采用路拌法施工,自卸汽车运输,平地机整平,拌和机拌合后压路机碾压成型的施工作业方式
1施工方法⑴
下承层准备a•水泥稳定砂砾基层的下承层表面平整、坚实,具有规定的路拱,没有松散的材料和软弱地点
下承层的平整度和压实度符合有关技术规范的要求
b对于下承层进行压实度检查,对于柔性底基层还进行弯沉值测定
一般情况下,每50延米为一断面,每个断面至少测两个点(内外双轮间隙各一个点)
凡不符合设计要求的路段,根据具体情况,分别采用补充碾压、换填好的材料,挖开晾晒等措施,使之达到有关规范的规定标准
c•下承层或老路面上的低洼和坑洞,仔细填补及压实,搓板或辙槽,刮除;松散处,耙松洒水并重新碾压,达到平整密实
d、新完成的下承层,按相关规范的规定进行验收
凡验收不合格,采取措施使其达到标准后方可铺筑水泥稳定砂砾基层
在槽式断面的路段,两侧路肩上每隔一定距离(如5〜10m)交错开挖泄水沟(或做盲沟)
f'在砂砾摊铺前下承层表面洒水湿润

完美整理⑵•施工放样在下承层恢复中线
直线段每15〜20m设一桩,平曲线段每10〜15m设一桩,并在两侧路肩边缘外设指示桩
然后进行水平测量,在两侧指示桩上用明显标记标出水泥稳定土层边缘的设计高
施工过程中,标桩如有丢失或移动,及时补桩抄平
计算材料用量根据各路段水泥稳定砂砾基层的宽度、厚度及预定的干密度,计算各路段需要的干燥集料数量
根据料场砂砾的含水量和所有运料车辆的吨位,计算每车料的堆放距离
根据水泥稳定砂砾基层的厚度和预定的干密度及水泥剂量,计算每一平方米(m2)水泥稳定砂砾需用的水泥用量,并并计算每袋(通常重50kg丿水泥的摊铺面积
砂砾的运输和堆放砂砾用装载机或挖掘机装车,自卸汽车运输
装车时,注意每车的装载数量基本相等
根据各路段需要的集料数量按计算距离卸料
