基槽人工挖土技术交底1、工程概况(1)工程名称()(2)工程数量及基槽断面形式:总土方量()m3,外墙基槽长()m,内墙基槽长()m3,基槽断面如下图所示:说明:①实施交底时,该说明部分不应写入交底;②基础上口和下口宽度、坡度按本文附录A规定进行计算;③施工图纸名称及图号;④施工时间:自()月()日至()月()日2、施工准备2
1主要机具设备(1)机械设备机动翻斗车(挖土需外运时)、皮带输送机、水泵(地下水位高时用)
(2)工具十字镐、铁锹、大锤、钢钎、钢撬棍、手推车等(根据实际情况选用)11/()()()()外墙基槽断面图1/()()()()内墙基槽断面图2

2作业条件(1)开挖前应清除或拆迁受控区内地上地下障碍,对靠近基槽而又不能拆除的建筑物、构筑物应采用打桩、浇注钢筋混凝土地下连续墙等加固措施;(2)完成场地平整并使之有一定坡度,便于排除地面积水,同时挖好排水沟,保证边坡不至因雨水流入塌方,基土不被水浸破坏
同时修好运输道路;(3)查清工程场地的地质,水文资料及周围环境情况,根据施工条件,制定土方开挖、运输、堆放和土方调配平衡方案;(4)开挖有地表积水的基槽时,需先排干积水并清除表面层淤泥;当有地下水时应采用轻型井点降低地下水位,并准备好土壁支护用的材料和机具;(5)根据建筑总平面图和基础平面图进行测量放线,设置控制定位轴线桩、龙门板或水平桩,放出挖土灰线,经检查并办完预验手续;(6)夜间作业应根据需要设置照明设施,在危险区域设置明显的警戒标志
3、操作工艺(1)在天然湿度的土中,开挖基槽时,当挖土深度不超过以下规定开挖深度时,可不放坡,不加支撑:①密实、中密的砂土或碎石土(填充物为砂土),开挖深度1m;②硬塑、可塑的轻亚粘土及粘土,挖深0
25m;③硬塑、可塑的粘土或碎石土(充填物为粘性土),挖深为1
5m;④坚硬的粘土,挖深2m

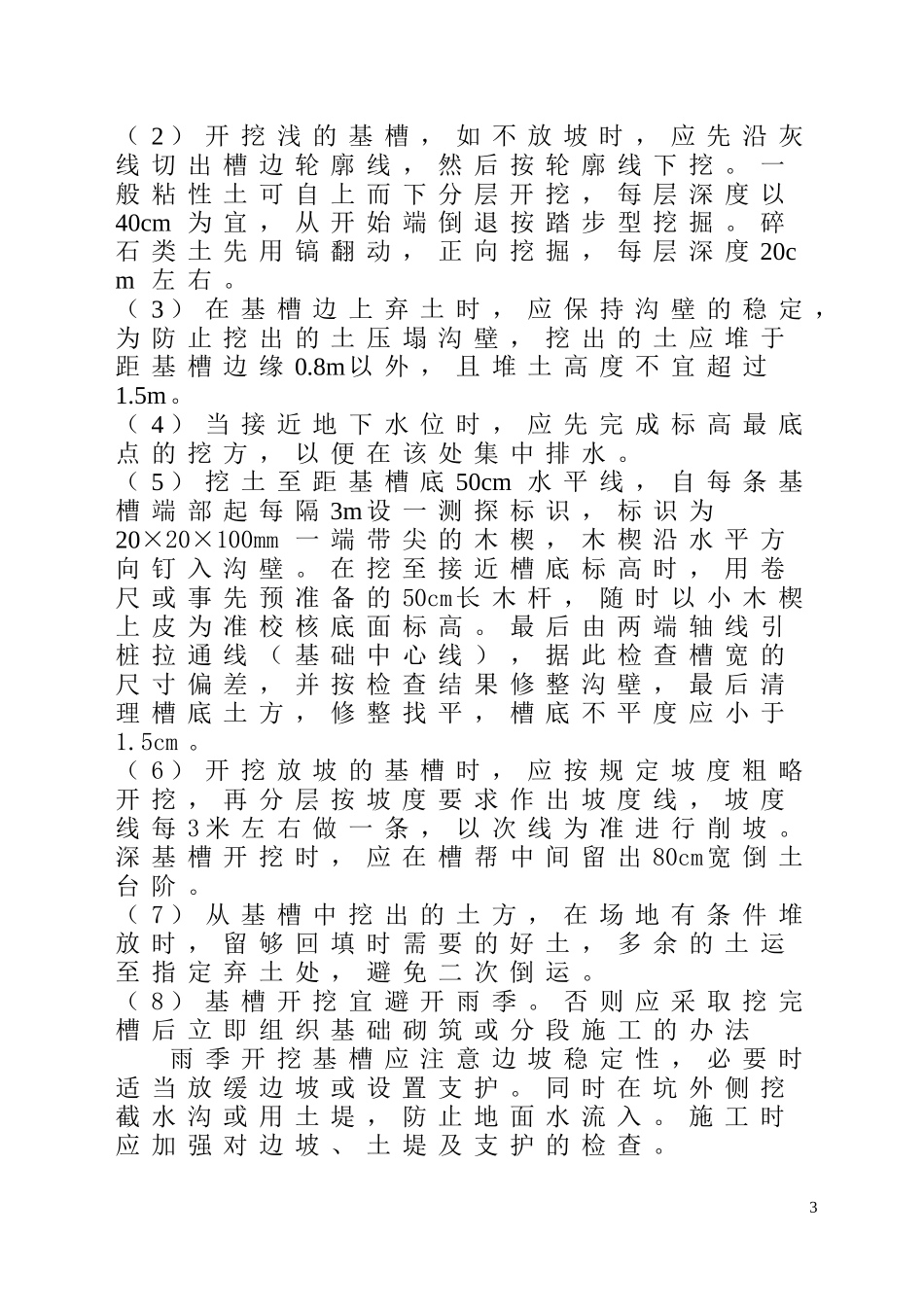

超过以上深度,但挖深不超过5m时,
