***220KV变电站110KV铁西间隔施工方案1、施工前,组织专业人员对施工现场进行勘测、核实,同时认真学习有关技术文件和规程、设计图纸、相关资料,施工中一切按规程进行
2、施工前将切割机、钳工桌、台钻等大型设备送到现场,按照定置图摆放整齐
3、安全、技术人员在施工现场指导工作,对技术问题严把技术关
4、对设备存在的缺陷,应及时通告供应与厂方取得联系,提出解决办法
5、充分发挥施工人员的主观能动性,在保证施工质量的同时,大胆采用新技术、新工艺
6、施工中如遇技术问题,应衣时通告技术负责人共同解决,如遇重大技术问题,技术负责人应请示领导及总工共同解决
7、施工中的一切设备、材料,应尽可能按照电力安装中要求的质量、数量进行施工

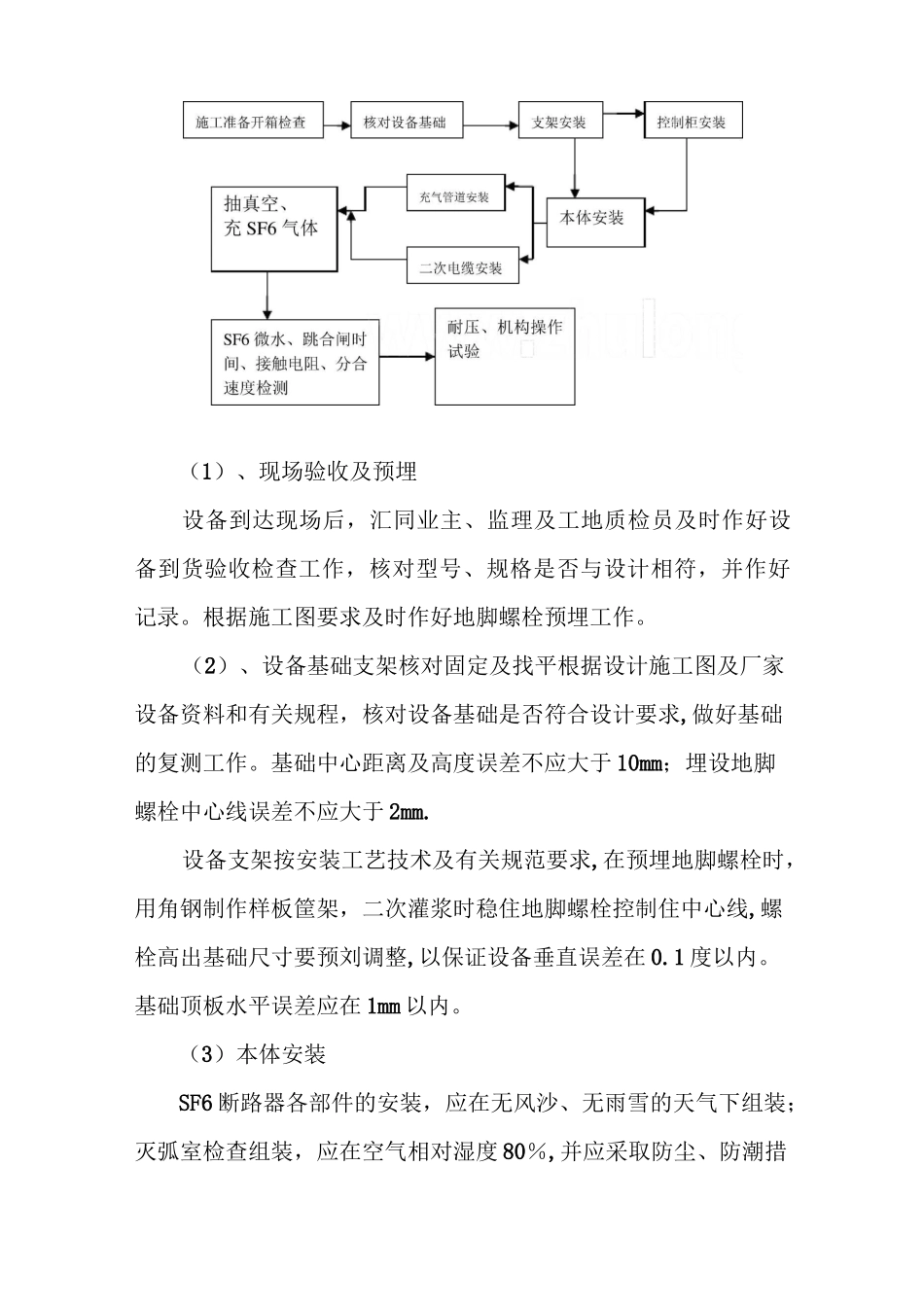

1安装工程主要施工方案8、断路器安装:SF6断路器安装工序施工图(1)、现场验收及预埋设备到达现场后,汇同业主、监理及工地质检员及时作好设备到货验收检查工作,核对型号、规格是否与设计相符,并作好记录
根据施工图要求及时作好地脚螺栓预埋工作
(2)、设备基础支架核对固定及找平根据设计施工图及厂家设备资料和有关规程,核对设备基础是否符合设计要求,做好基础的复测工作
基础中心距离及高度误差不应大于10mm;埋设地脚螺栓中心线误差不应大于2mm
设备支架按安装工艺技术及有关规范要求,在预埋地脚螺栓时,用角钢制作样板筐架,二次灌浆时稳住地脚螺栓控制住中心线,螺栓高出基础尺寸要预刘调整,以保证设备垂直误差在0
基础顶板水平误差应在1mm以内
(3)本体安装SF6断路器各部件的安装,应在无风沙、无雨雪的天气下组装;灭弧室检查组装,应在空气相对湿度80%,并应采取防尘、防潮措施下进行
按产品技术要求正确使用清洁剂、润滑剂和封脂
发兰接触面的处理和密封圈要仔细检查外表不能有划伤和气泡
里层密封圈涂有润滑脂,外层涂有高级硅脂

对称拧紧紧固螺栓,以防气体泄
